Vernieuwing elektriciteitsnet Kerkwijk (Leiderdorp)

Nederland groeit en verduurzaamt. We gebruiken en produceren steeds meer (duurzaam opgewekte) stroom. Ook in uw buurt komen steeds meer zonnepanelen, warmtepompen, laadpalen en andere elektrische apparaten. Hierdoor ontstaan files op het elektriciteitsnet. Dat willen we zoveel mogelijk voorkomen. Daarom leggen we meer kabels en plaatsen extra elektriciteitshuisjes, zodat uw elektriciteitsnet weer klaar is voor de toekomst.

Wat gaan we doen?

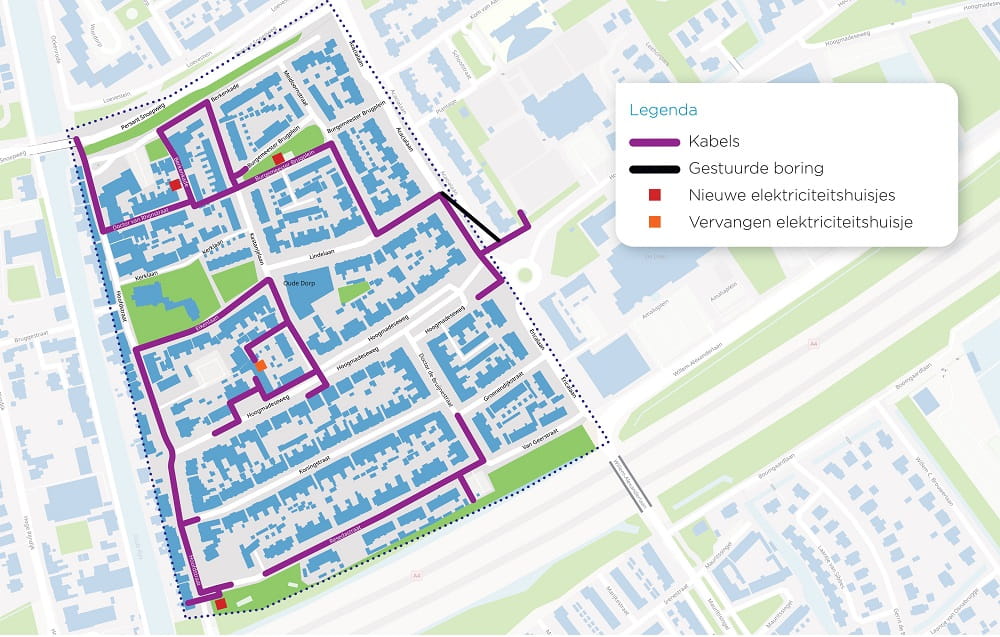

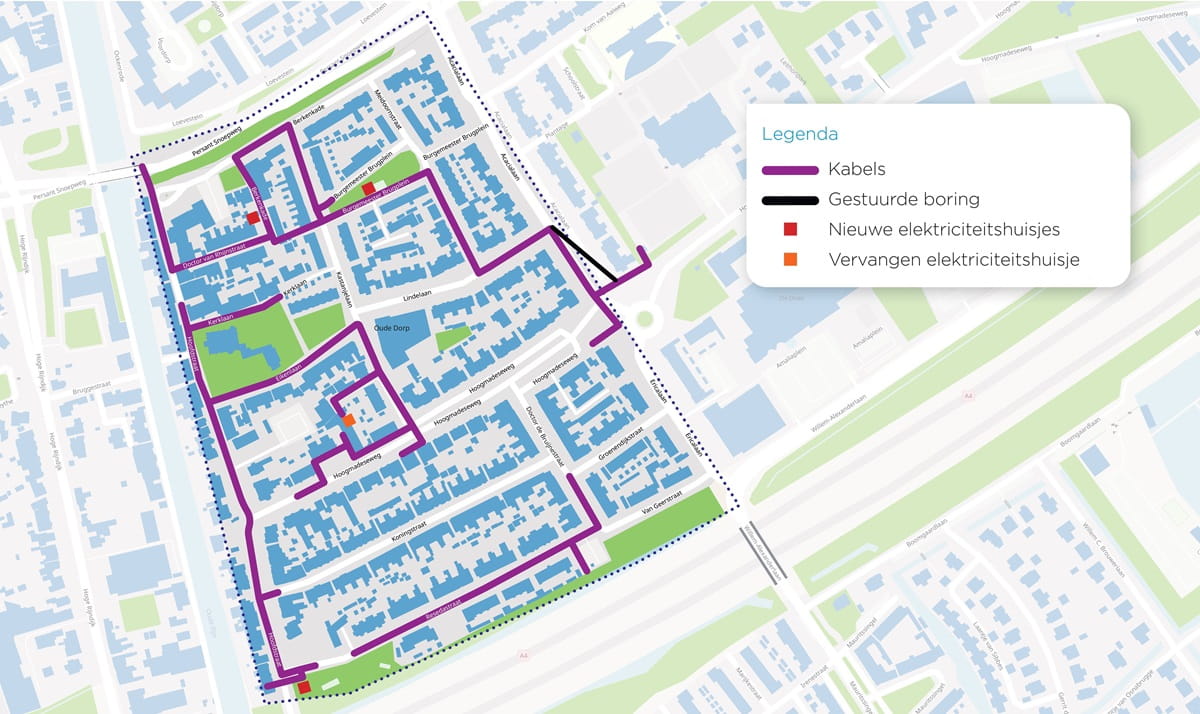

In totaal graven we 2,5 km uit voor de kabels, plaatsen we 3 extra elektriciteitshuisjes en vervangen er 1. Aannemer Van Voskuilen voert de werkzaamheden uit. We starten rond week 14 van 2025.

Globale planning elektriciteitsnet

Let op! De planning kan wijzigen door weersomstandigheden, verrassingen in de grond en andere oorzaken.

Straat
Periode
Dokter de Bruinstraat 23 t/m 33
14 en 15 april
Hoofdstraat 21 t/m 6116 t/m 24 april
Kastanjelaan 25 t/m de Berenkade25 april t/m 7 mei
Van Rijnstraat 2 t/m 18, Hoofdstraat 15, Kerklaan 4 t/m 147 t/m 20 mei
Burgemeester Brugplein21 t/m 28 mei
Meidoornstraat/Lindelaan/Hoogmadestraat2 t/m 13 juni
Van Leeuwenpark/Kastanjelaan16 t/m 20 juni
Kastanjelaan 2a t/m 1623 t/m 27 juni
Leeuwenhoekpark30 juni t/m 9 juli
Kastanjelaan 1 t/m Eikenlaan 110 t/m 18 juli
Bouwvak19 juli t/m 8 augustus

Planning vastgesteld per 16 april 2025

Contact

Heeft u nog een andere vraag over de voorbereiding, planning of uitvoering van het werk? Neem dan contact op met Barry Touw via barry.touw@alliander.com.
