Uitbreiding stroomnet van Westwoud

Om vandaag en in de toekomst betrouwbaar energie te kunnen blijven gebruiken in Westwoud, breiden we de komende tijd het stroomnet van deze buurt uit. Daarvoor leggen we nieuwe kabels.

Wat gaan we doen?

We leggen in totaal 5 km aan nieuwe stroomkabels. Hiervoor voeren we onder andere 2 gestuurde boringen uit. Bij een gestuurde boring kunnen we zonder graven een buis met een kabel van A naar B leggen. Zo kunnen we de kabels onder het spoor leggen. De boorinstallatie plaatsen we op het kruispunt Binnenwijzend - Doctor Wijtemalaan. Om de veiligheid van monteurs en omstanders te garanderen, wordt het gebied rondom de boorinstallatie afgezet. Het kruispunt Binnenwijzend - Doctor Wijtemalaan wordt daarom tijdens de gehele periode dat we werken afgesloten voor autoverkeer. De omleidingsroutes ziet u op de plattegrond hieronder. Fietsers en wandelaars kunnen wel gebruik blijven maken van het kruispunt.

Aannemer Stam & Co voert het werk voor ons uit.
We starten 2 september met de eerste werkzaamheden.

Woningen zo goed mogelijk bereikbaar

We leggen rijplaten en/of loopplanken neer over de opgebroken weg- en stoepgedeelten, zo blijven de woningen en eventuele bedrijfspanden aan de Doctor Wijtemalaan en Binnenwijzend bereikbaar.

De parkeerplaatsen van de appartementencomplexen aan de Binnenwijzend en de Doctor Wijtemalaan zijn enkele dagen onbereikbaar. In die periode kunnen auto’s het terrein niet verlaten. De exacte data worden vooraf aangekondigd door de aannemer. Wilt u tijdens deze periode gebruik maken van uw auto? Parkeer deze dan tijdig op een andere locatie.

2 Woningen aan de Doctor Wijtemalaan zijn gedurende de gehele periode dat we aan het werk zijn niet bereikbaar met een auto. De bewoners van deze woningen zijn hiervan op de hoogte gebracht.

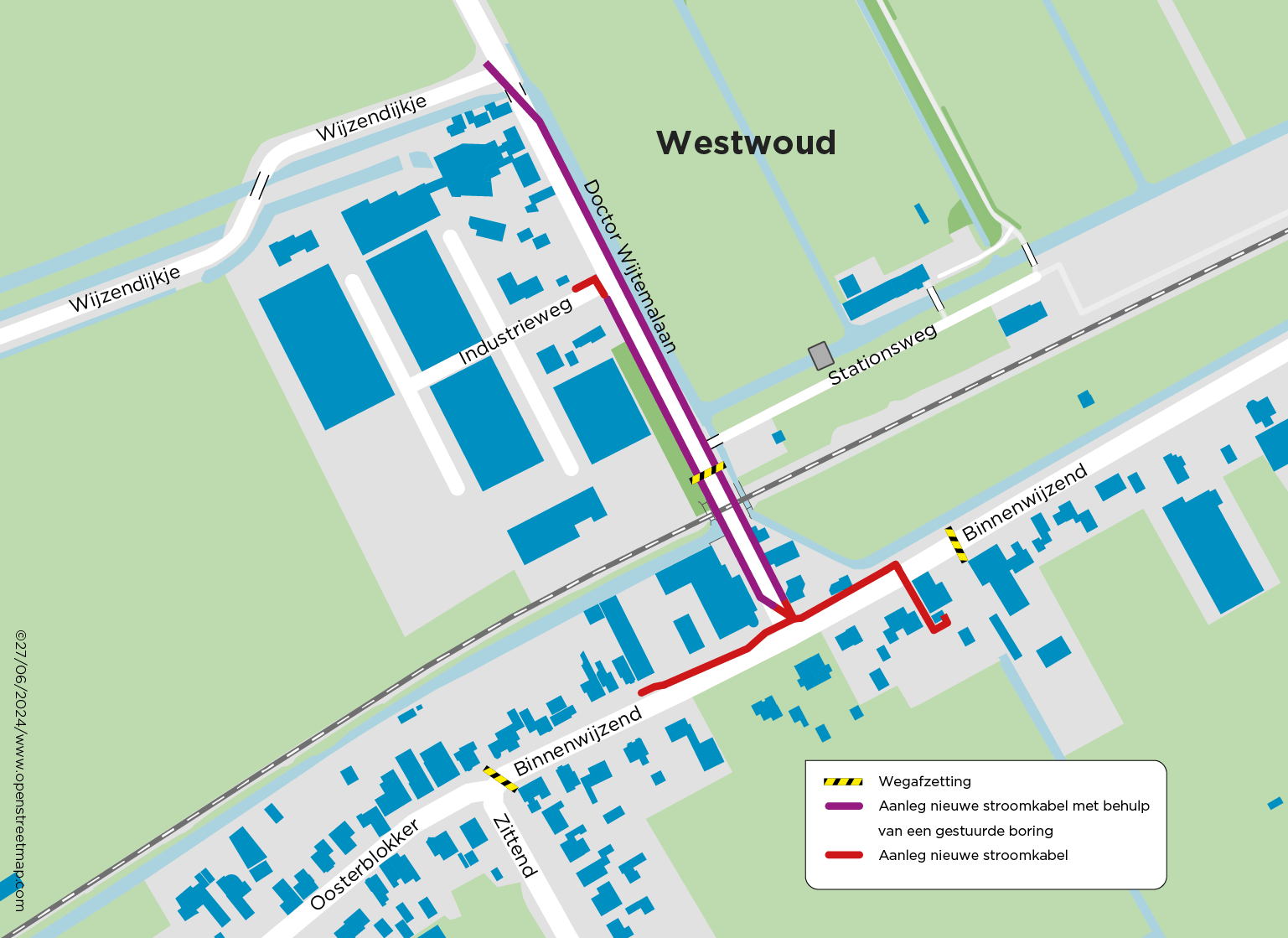

Waar gaan we werken

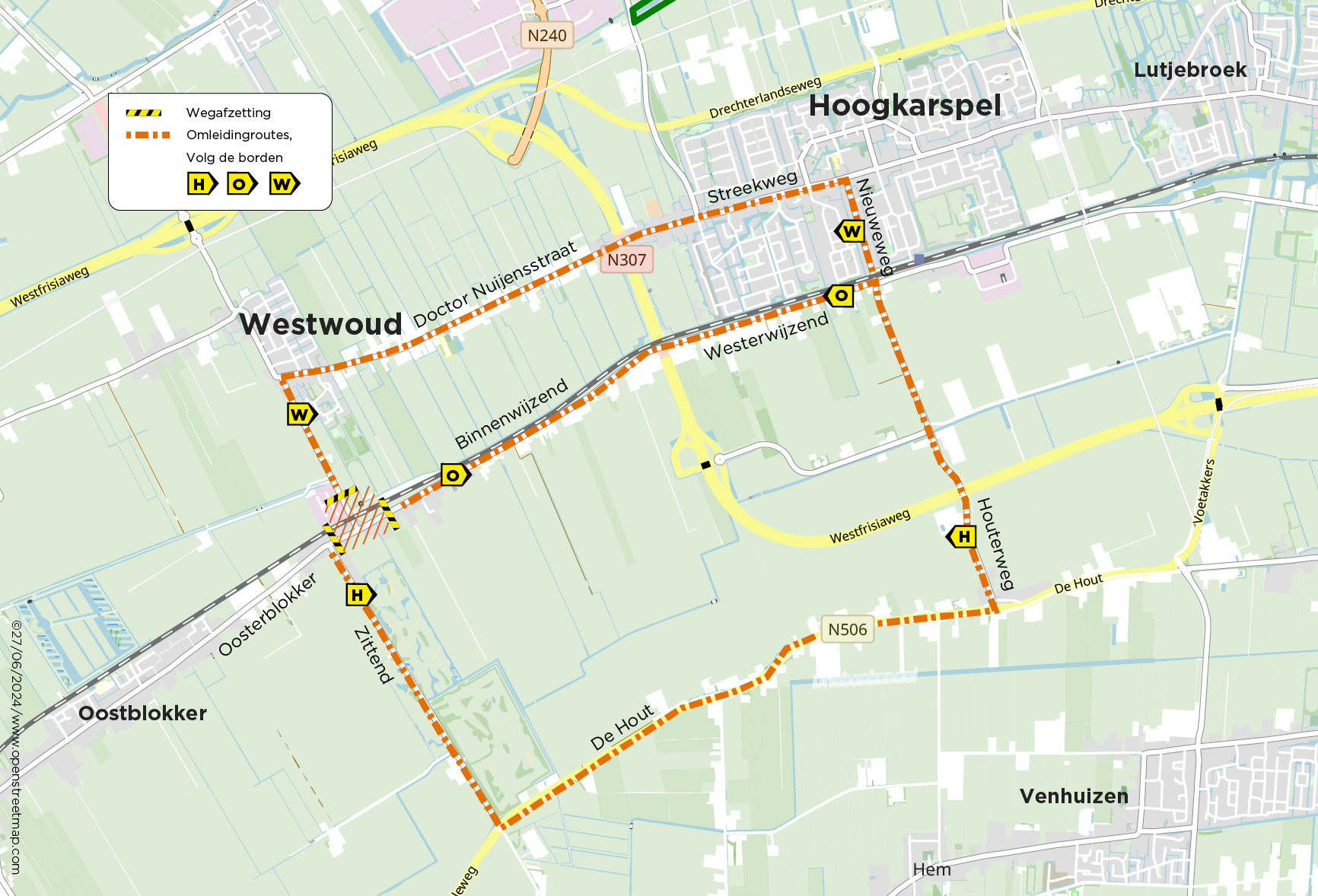

Omleidingsroute

Planning

We starten 2 september met het werk en de verwachting is dat we eind november klaar zijn.

Wanneer gaan we werken
Wat gaan we doen
(voorlopige planning)
Eerste week septemberAsfalt zagen en afvoeren Binnenwijzend
Tot begin oktoberGasleidingen vervangen
 Tot half oktober2 Gestuurde boringen onder spoorlijn door
 Tot begin novemberKabels leggen
 Tot eind novemberStraatwerk herstellen en omleiding opheffen

Meer weten?








Contact

Heeft u nog een andere vraag over de werkzaamheden?
Neem dan contact op met projectmanager Paul Stoop via paul.stoop2@alliander.com.
