Uitbreiding stroomnet van de Vogelenwijk in Haarlem

Om vandaag en in de toekomst energie te kunnen blijven gebruiken in de Vogelenwijk in Haarlem, breiden we de komende tijd het stroomnet van deze buurt uit. Daarvoor plaatsen we extra elektriciteitshuisjes en leggen we nieuwe kabels.

Wat gaan we doen?

We vervangen en leggen nieuwe stroomkabels in de hele wijk. Daarnaast plaatsen we 12 nieuwe elektriciteitshuisjes en vervangen 5 bestaande elektriciteitshuisjes. Vorig jaar zijn al 3 nieuwe elektriciteitshuisjes geplaatst.

Bij een deel van de woningen vervangen we verouderde huisaansluitingen. Dat zijn de kabels tussen het stroomnet en de meterkast van uw woning. Tijdens de werkzaamheden verdelen we het werkgebied in verschillende delen die we achter elkaar aanpakken. Zo blijft de buurt zo goed mogelijk bereikbaar. Om de overlast voor de buurt zoveel mogelijk te beperken worden de werkzaamheden uitgevoerd in fases, verdeeld over de komende 4 jaar.

Aannemer Van Baarsen voert het werk voor ons uit. We starten in september 2025 met de eerste werkzaamheden.

Waar gaan we werken

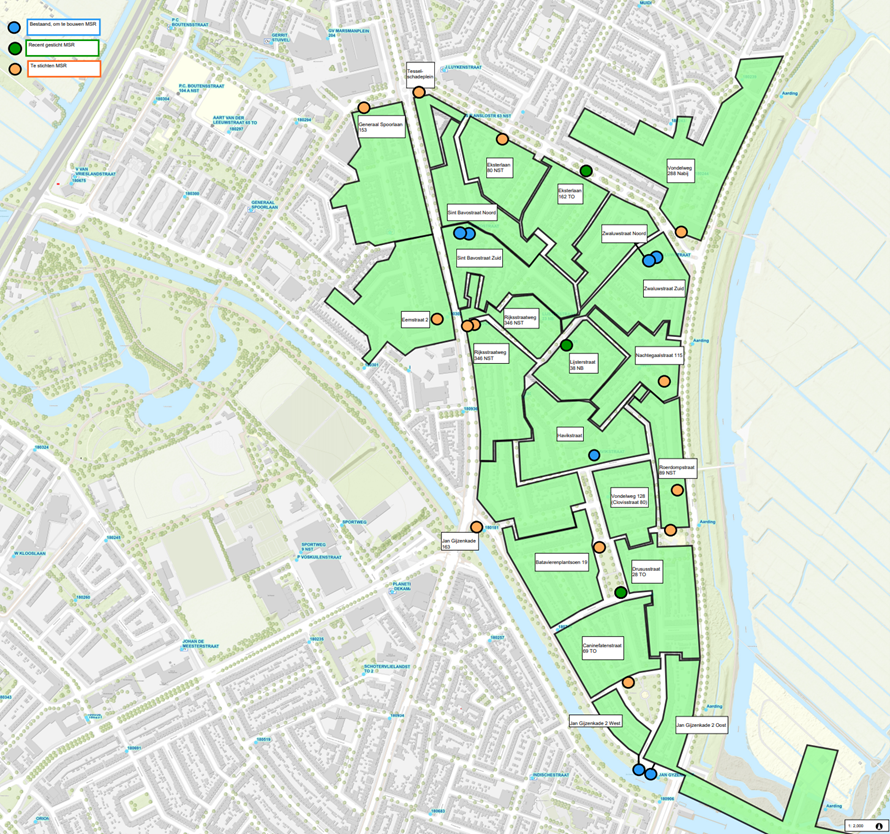

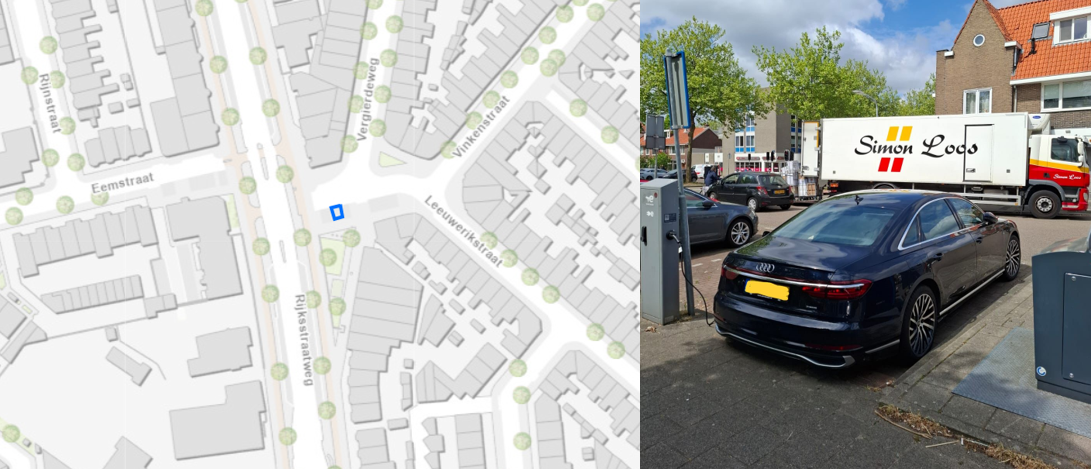

Op de plattegrond hieronder staan de huisjes die we plaatsen en vervangen. In het blauw de bestaande huisjes die we vervangen. In het groen de huisjes die al zijn geplaatst. In het oranje de huisjes die we nieuw plaatsen. De plattegrond geeft een overzicht van de plekken. De precieze plekken vindt u onder de plattegrond. Daar leggen we per plek uit waar het huisje komt.

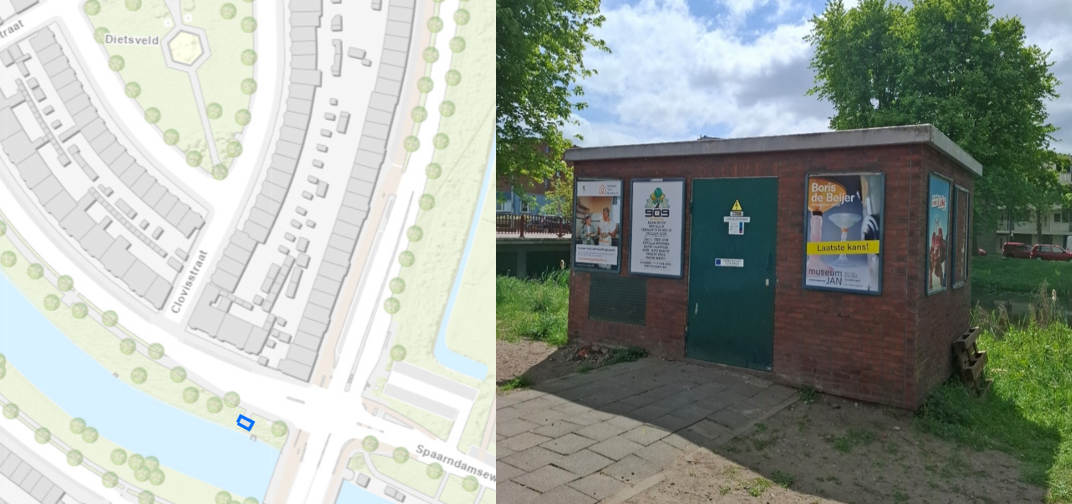

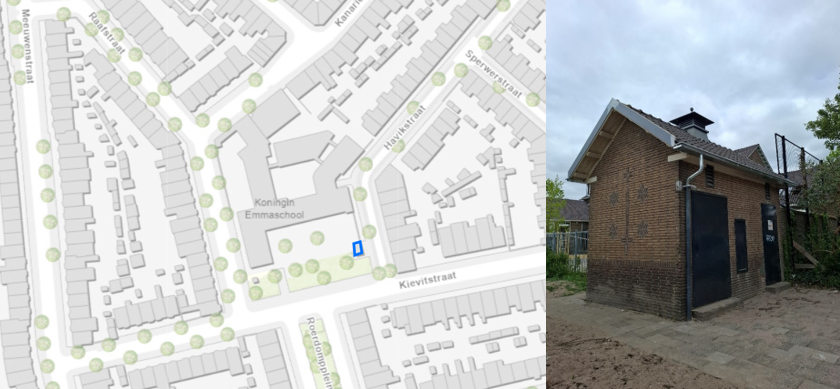

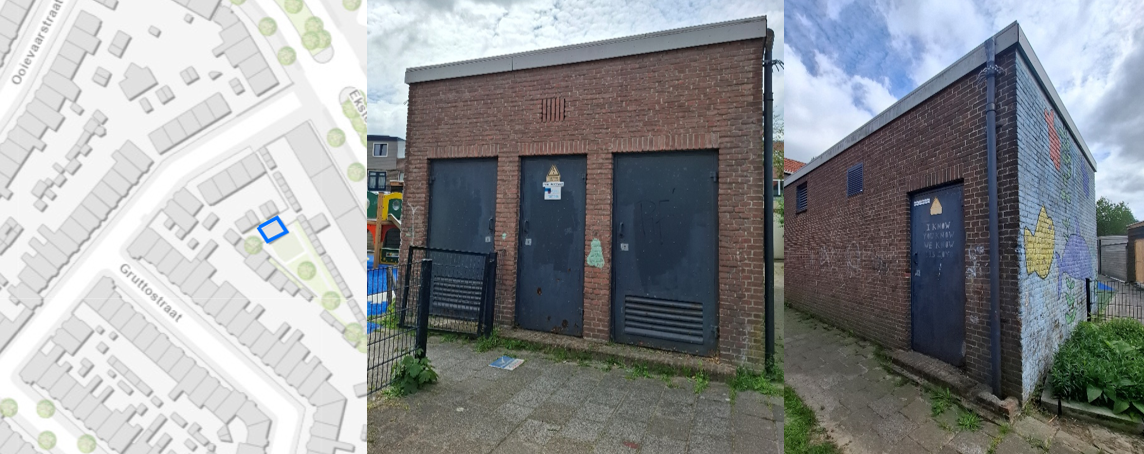

Bent u benieuwd hoe de huisjes er in het echt uitzien? Er staan al drie huisjes in de wijk.

  • In de groenstrook tegenover Eksterlaan 162,
  • In de groenstrook naast de ondergrondse containers bij Drususstraat 28,
  • In het parkeervak tegenover Lijsterstraat 38.

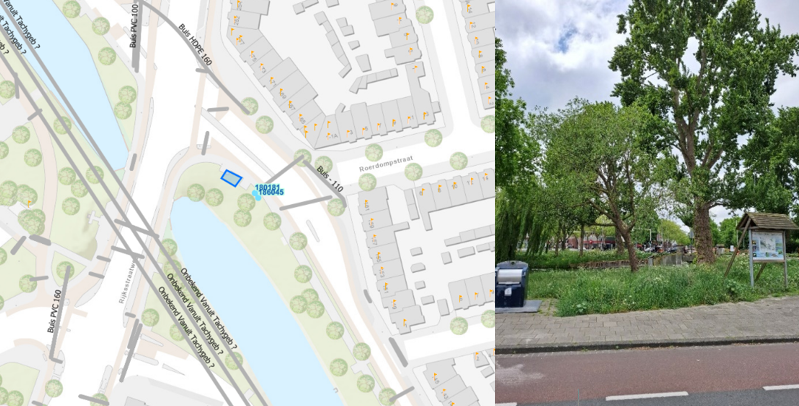

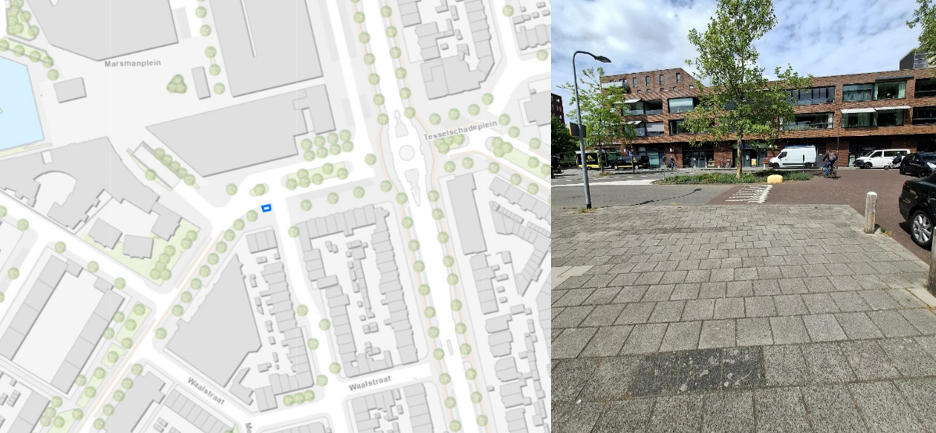

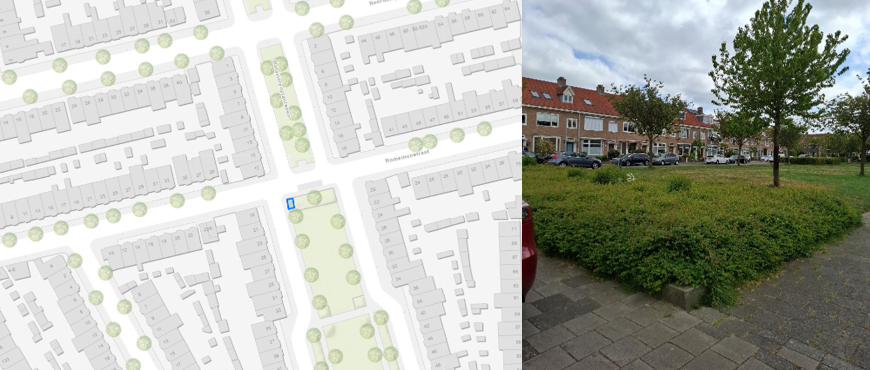

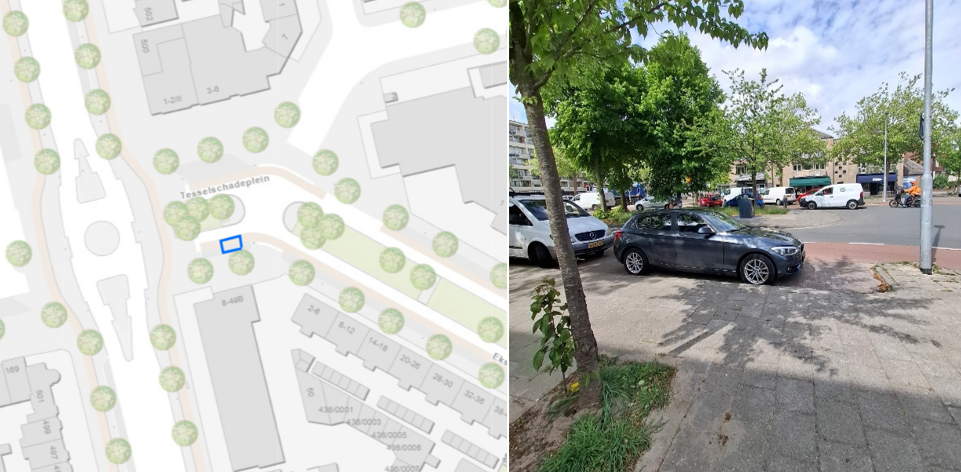

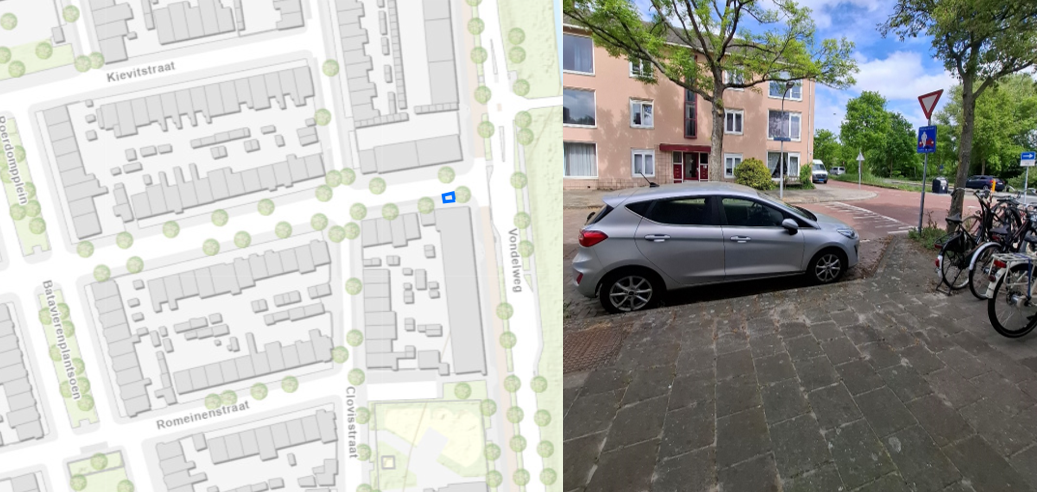

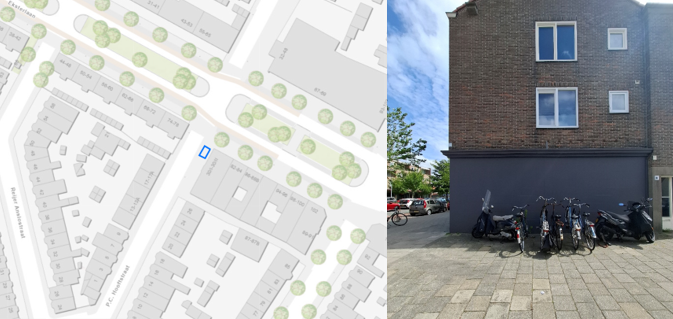

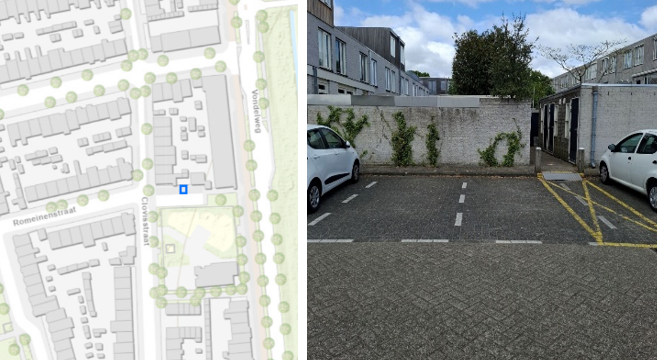

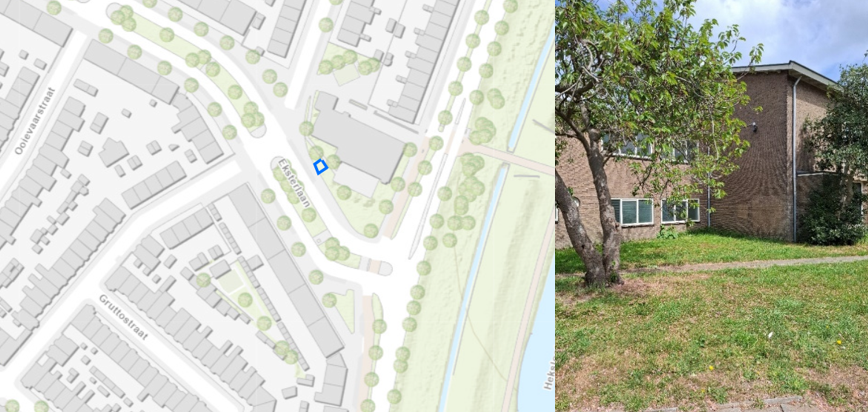

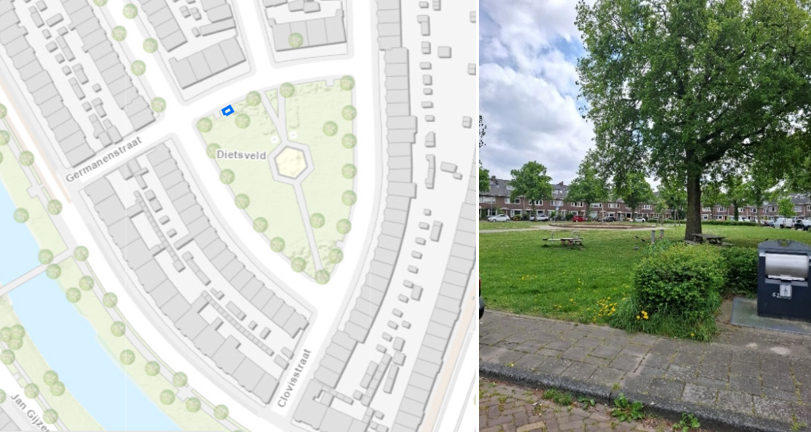

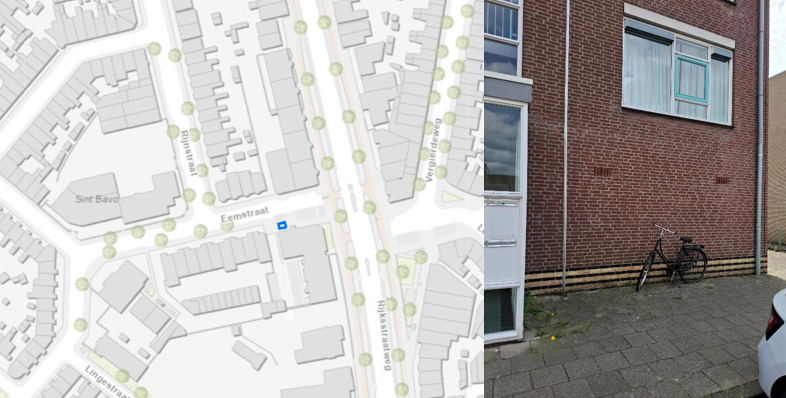

Bekijk meer informatie per nieuw elektriciteitshuisje

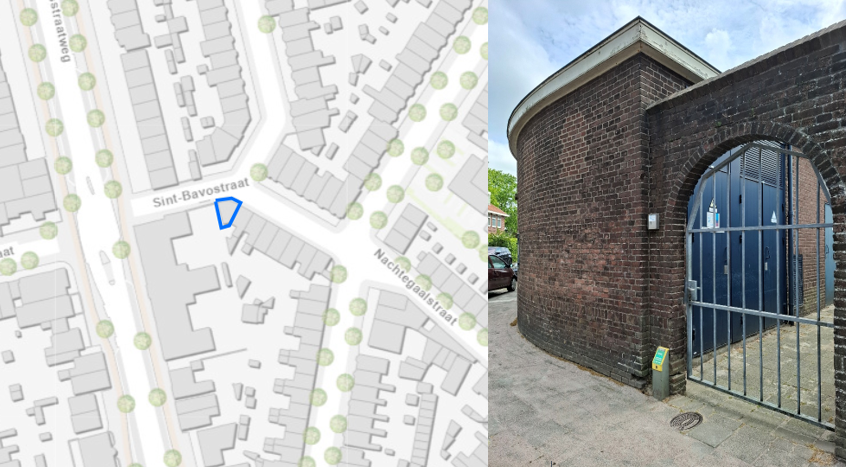

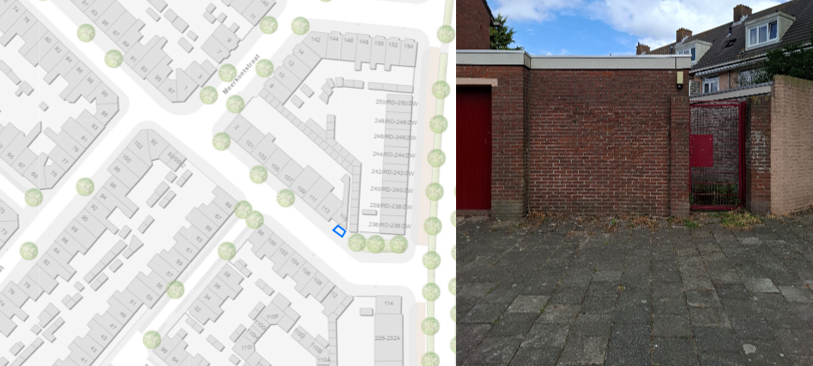

Bekijk meer informatie over de te vervangen elektriciteitshuisjes





Planning

Wanneer gaan we werken
Wat gaan we doen
Q3 en Q4 2025Kabels leggen en vervangen in 3 deelgebieden en plaatsen elektriciteitshuisjes
2026Kabels leggen en vervangen in 4 deelgebieden en plaatsen elektriciteitshuisjes
2027Kabels leggen en vervangen in 4 deelgebieden
2028Kabels leggen en vervangen in 4 deelgebieden

Actuele informatie via onze BouwApp

Wilt u op de hoogte worden gehouden van dit project? Download dan de Liander BouwApp op uw mobiele telefoon of tablet.

Voordelen van de BouwApp

  • Ontvang direct een melding wanneer wij een bericht plaatsen over het project
  • Bekijk de laatste versie van de planning
  • Neem gemakkelijk contact met ons op

Meer weten?






Contact

Heeft u nog een andere vraag over de voorbereiding, planning of uitvoering van het werk? Neem dan contact op met één van de omgevingsmanagers van dit project: Savannah Schouws, via e-mail of telefoonnummer +31 6 18 53 09 32 of Jessica ter Maat, via e-mail of telefoonnummer +31 6 19 27 26 42.

Ook kunt u via de BouwApp contact met ons opnemen.
