Uitbreiding stroomnet en gasnet in Voorstraat Beesd

Om vandaag en in de toekomst veilig en betrouwbaar energie te kunnen blijven gebruiken in onder andere de Voorstraat in Beesd, breiden we de komende tijd het stroomnet van deze buurt uit. Daarvoor leggen we nieuwe kabels. Ook vervangen we de oude gasleidingen. Op die manier zorgen we ervoor dat het stroom- en gasnet zo veilig en betrouwbaar mogelijk blijft.

Wat gaan we doen?

We leggen in totaal 1.5 km nieuwe stroomkabels. Ook vervangen we in totaal 1.5km aan gasleidingen. 104 woningen worden aangesloten op deze nieuwe gasleidingen. Om uw woning veilig te kunnen aansluiten op het gasnet, wordt iedere woning een dagdeel afgesloten van het gas. Betreft het uw woning? Dan ontvangt u hierover ongeveer 5 werkdagen van te voren een bericht.

Tijdens de werkzaamheden verdelen we het werkgebied in verschillende delen die we achter elkaar aanpakken. Zo blijft de buurt zo goed mogelijk bereikbaar.

Aannemer van Vulpen in samenwerking met BOOM infra voeren het werk voor ons uit.
We starten18 augustus 2025 met de eerste werkzaamheden.

Actuele informatie via onze BouwApp

Wilt u op de hoogte worden gehouden van dit project? Download dan de Liander BouwApp op uw mobiele telefoon of tablet.

Voordelen van de BouwApp

  • Ontvang direct een melding wanneer wij een bericht plaatsen over het project
  • Bekijk de laatste versie van de planning
  • Neem gemakkelijk contact met ons op

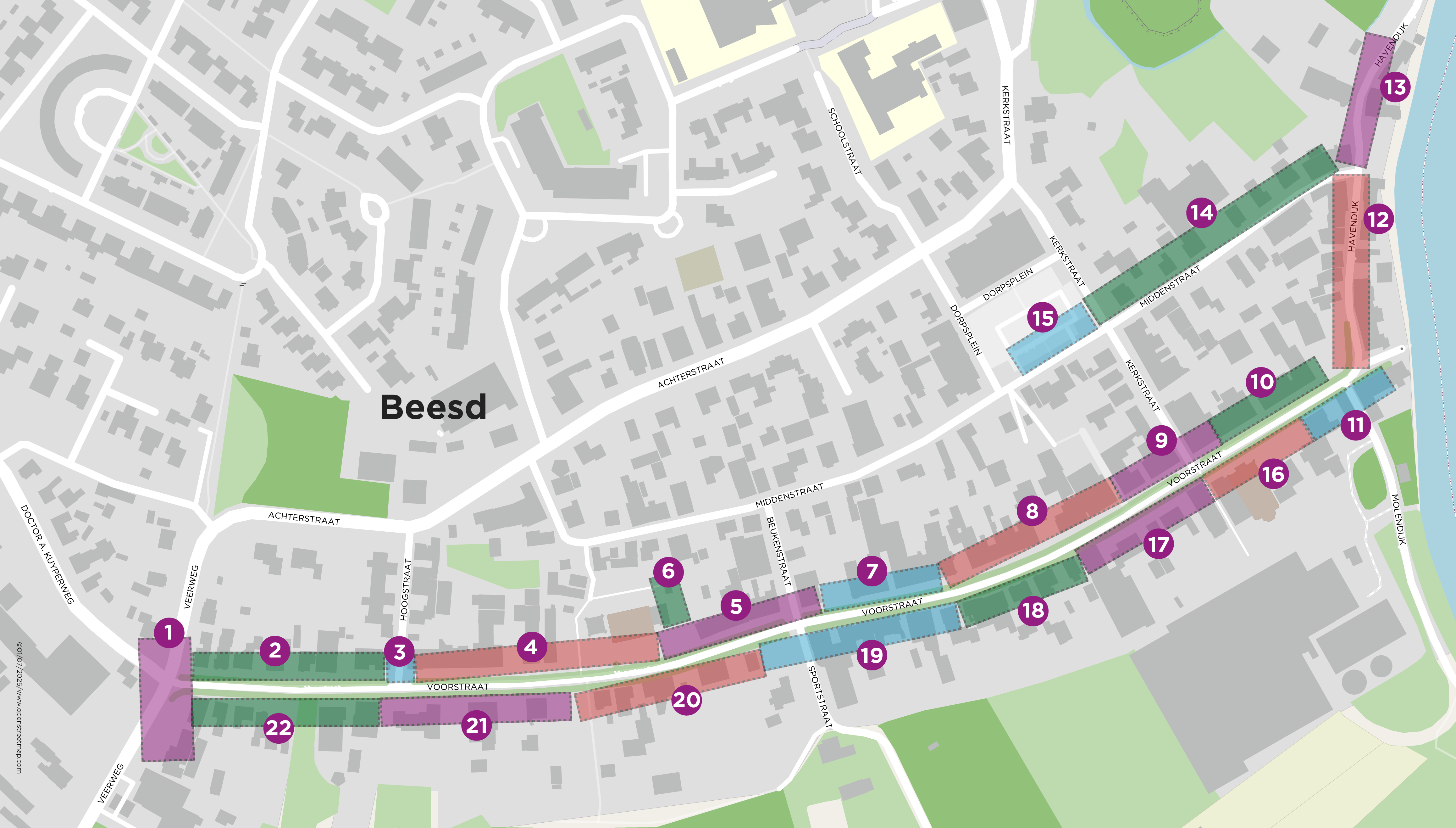

Waar gaan we werken

Planning

Fase
Waar gaan we werken
Wat gaan we doen
Fase 1Voorstraat kruising VeerwegVervangen van de kabels en leidingen
Fase 2Voorstraat 134-118Vervangen van de kabels en leidingen
Fase 3Voorstraat kruising HoogstraatVervangen van de kabels en leidingen
Fase 4Voorstraat 114-92Vervangen van de kabels en leidingen
Fase 5Voorstraat 90-78Vervangen van de kabels en leidingen
Fase 6Voorstraat 90 naar trafoVervangen van de kabels en leidingen
Fase 7Voorstraat 78-60Vervangen van de kabels en leidingen
Fase 8Voorstraat 60-34Vervangen van de kabels en leidingen
Fase 9Voorstraat 34-20Vervangen van de kabels en leidingen
Fase 10Voorstraat 20-6Vervangen van de kabels en leidingen
Fase 11Voorstraat 3-11

Vervangen van de kabels en leidingen

Fase 12Havendijk 2-14Vervangen van de kabels en leidingen
Fase 13Havendijk 14-18Vervangen van de kabels en leidingen
Fase 14Middenstraat 2a-12Vervangen van de kabels en leidingen
Fase 15Middenstraat 12 - tegenover 13Vervangen van de kabels en leidingen
Fase 16Voorstraat 11-23Vervangen van de kabels en leidingen
Fase 17Voorstraat 23-37Vervangen van de kabels en leidingen
Fase 18Voorstraat 37-53Vervangen van de kabels en leidingen
Fase 19Voorstraat 53-75Vervangen van de kabels en leidingen
Fase 20Voorstraat 75-95Vervangen van de kabels en leidingen
Fase 21Voorstraat 95-111Vervangen van de kabels en leidingen
Fase 22Voorstraat 111-131Vervangen van de kabels en leidingen

Meer weten?









Contact

Heeft u nog een andere vraag over de voorbereiding, planning of uitvoering van het werk?
Neem dan contact op via de BouwApp. Of neem dan contact op met onze Klantenservice op 088 - 542 64 44. Op werkdagen zijn we bereikbaar van 8.00 tot 17.00 uur.
