Uitbreiding stroomnet van Laren (GLD)
De vraag naar stroom en het opwekken van elektriciteit in en rondom Laren (GLD) neemt steeds meer toe. Als gevolg hiervan heeft het bestaande stroomnet onvoldoende ruimte om deze groei bij te houden. Liander gaat het stroomnet in Laren (GLD) en omgeving uitbreiden, zodat het stroomnet voldoet aan het vraag en het aanbod. Dit doen wij door meerdere nieuwe middenspanningsverbindingen aan te leggen, waaronder het project Netuitbreiding Laren (GLD). We plaatsen extra elektriciteitshuisjes en we leggen nieuwe kabels aan.
Dit project is onderdeel van het NuGelre programma. Hiermee breiden we het stroomnet uit in verschillende regio's in Gelderland, waaronder de regio Achterhoek.
Wat gaan we doen?
We leggen in totaal 45 kilometer nieuwe stroomkabels in de omgeving van Harfsen. Dit gaat om nieuwe en zwaardere kabels, die meer vermogen kunnen transporteren. Daarbij plaatsen we nieuwe elektriciteitshuisjes en vervangen we bestaande huisjes. Het plaatsen en vervangen van elektriciteitshuisjes is nodig om het bestaande middenspanningsnetwerk aan te sluiten op de nieuwe stroomkabels. In samenspraak met de gemeente zoeken we naar een geschikte locatie voor de nieuw te plaatsen elektriciteitshuisjes.
Tijdens de werkzaamheden verdelen we het werkgebied in verschillende delen die we achter elkaar aanpakken. Zo blijft de buurt zo goed mogelijk bereikbaar. Aannemer Van den Heuvel voert het werk voor ons uit.
Waar gaan we werken

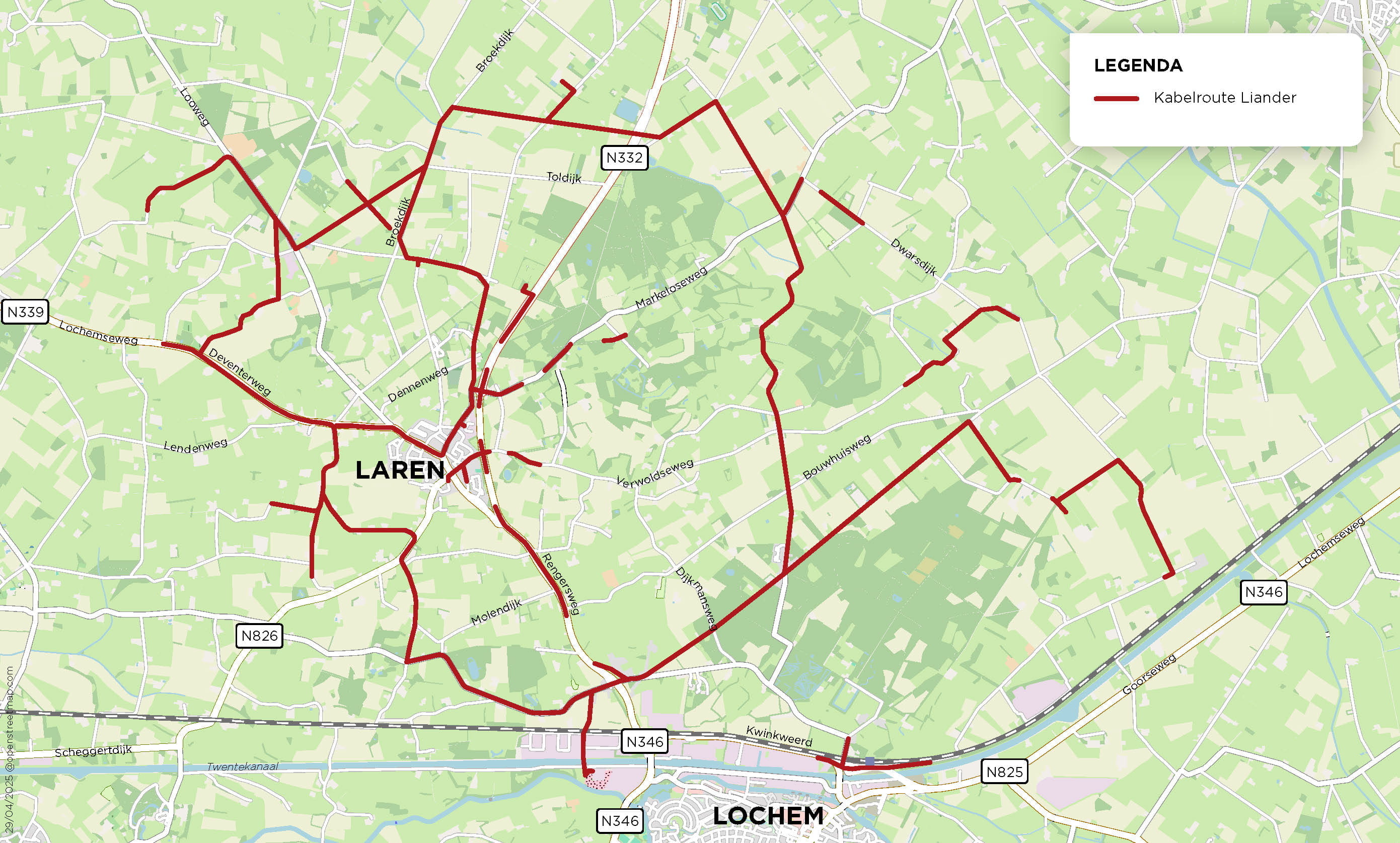

Zie hieronder de overzichtskaart met het ontwerp van de kabelroute voor project Laren (GLD). Deze kabelroute is onder voorbehoud en kan mogelijk wijzigen.
Planning
Planning (voorlopig) | ||
---|---|---|
Wat gaan we doen | ||
Status | ||
Q3 2025 | Voorbereidende werkzaamheden (vooronderzoek, bepaling kabelroute en aanvragen vergunningen) | Gepland |
Q4 2026 | Start uitvoering | Gepland |
Q1 2028 | Verwachte einddatum werkzaamheden | Gepland |
Actuele informatie via onze BouwApp
Wilt u op de hoogte worden gehouden van dit project? Download dan de Liander BouwApp op uw mobiele telefoon of tablet.
Voordelen van de BouwApp
- Ontvang direct een melding wanneer wij een bericht plaatsen over het project
- Bekijk de laatste versie van de planning
- Neem gemakkelijk contact met ons op
Hoe ziet een elektriciteitshuisje eruit?
Elektriciteitshuisjes zijn ook bekend als elektriciteitsruimtes. De technische term is middenspanningsruimte. De 'huisjes' zijn de afgelopen jaren groter geworden, zoals te zien is op de afbeelding. De te vervangen elektriciteitshuisjes worden indien mogelijk op of vlakbij dezelfde plek geplaatst. De nieuw te plaatsen elektriciteitshuisjes zijn groter dan de bestaande en hebben een afmeting van 3,6 meter bij 2 meter bij 2,11 meter (lxbxh). Het elektriciteitshuisje zet middenspanning (10kv) om in laagspanning met een transformator. Deze laagspanning komt uit bij de eindgebruikers.
Naast dit formaat wordt er regelmatig een groter formaat geplaatst, de technische term voor deze grote ruimte is een distributieruimte. Deze ruimtes zetten 20kv middenspanning om in 10kv met een grote transformator, vandaar het verschil in grootte. Distributieruimtes hebben een afmeting van van 6,4 meter bij 2,5 meter bij 2,4 meter (lxbxh).
Meer weten?
We moeten de werkzaamheden verrichten op de locatie waar de kabels liggen. Dit is vaak in de stoep en/of de weg. Het kan zijn dat tijdens de werkzaamheden (een deel) van de stoep en/of weg hierdoor niet beschikbaar is. Om de hinder zoveel mogelijk te beperken leggen we loopplanken neer over de opgebroken weggedeelten, zodat woningen en/of bedrijfspanden bereikbaar blijven. We zetten het werkgebied af en plaatsen waarschuwingsborden.
Voorafgaand en gedurende de werkzaamheden slaan wij bij u in de buurt materiaal op. Ook hierbij proberen wij eventuele hinder tot een minimum te beperken.
Als we de kabels vervangen of uw huisaansluiting op het vernieuwde net overzetten, is het nodig dat we de spanning tijdelijk van de kabels afhalen zodat onze monteurs veilig hun werk kunnen doen. Geldt dit voor u? Dan krijgt u ongeveer 3 werkdagen van tevoren hierover een bericht met de datum en het tijdstip van de onderbreking.
Hier vindt u tips hoe u uzelf kunt voorbereiden op een stroomonderbreking.
Omdat wij grotere afstanden moeten afleggen voordat een kabel getrokken kan worden kan het zijn dat u enige tijd geen activiteit ziet op locatie. Daarnaast houden wij ook een kleine periode aan tussen het leggen van de kabel en de montage hiervan in de elektriciteitsruimtes. Dit om te voorkomen dat we bij vertraging in het leggen van de kabel direct in de problemen komen.
Een elektriciteitshuisje - ook wel elektriciteitsruimte genoemd - is een belangrijke bouwsteen van ons energienetwerk. Het elektriciteitshuisje maakt stroom geschikt voor het gebruik in uw woning.
Wij begrijpen dat u vragen heeft over de nieuwe elektriciteitshuisjes in uw buurt.
Dit kan helaas niet. We onderzoeken of we in de toekomst aanvragen voor een verzwaring van een huisaansluiting samen met andere werkzaamheden kunnen uitvoeren. Als dit kan, brengen we onze klanten hiervan op de hoogte.
Om aan de toenemende vraag te voldoen, is er een complete opwaardering van het bestaande net nodig. We leggen kabels, bouwen elektriciteitsruimtes en realiseren nieuwe stroomaansluitingen. Liander treft, samen met aannemers en leveranciers, maatregelen om de betrouwbaarheid van het elektriciteitsnet te garanderen. Het Liander programma Netuitbreiding Gelre (afgekort als NuGelre) is een samenvoeging van zo’n 60 projecten. Dit betekent ruim 2.000 kilometer aan kabels en ongeveer 1175 elektriciteitsruimtes.
Door deze uitbreiding zorgen wij ervoor dat u ook in de toekomst gebruik kunt blijven maken van ons betrouwbare elektriciteitsnet, voor bijvoorbeeld het laden van uw auto, elektrisch koken, duurzaam verwarmen en het opwekken van energie. We gaan onder andere het elektriciteitsnet aanpassen door het verzwaren van de infrastructuur. Op deze manier kunnen we de transportbeperkingen en overbelastingen opheffen en het net tot 2035 in dit gebied toekomstvast maken. Het gehele programma dient gerealiseerd te zijn op 31 december 2035.
Meer over programma NuGelre leest u op de pagina: Programma Netuitbreiding Gelderland.
Aannemer Van de Heuvel is, samen met Liander, verantwoordelijk voor de netuitbreiding in de Achterhoek (gebied 3).
Programma NuGelre is aanvullend op de reguliere werkzaamheden van Liander in dit gebied. Er zijn namelijk extra mensen en middelen nodig om het werk uit te voeren. Liander heeft daarom hulp ingeschakeld van enkele aannemers.
U kunt terecht bij onze omgevingsmanagers via nugelre@liander.nl.
