Uitbreiding stroomnet van Lemmer Oost

De energietransitie is in volle gang. We gaan van aardgas naar groen gas of stroom. Van ketel naar pomp. Van tanken naar laden. We gebruiken meer stroom en wekken dit steeds meer op. Dit vraagt om een gigantische uitbreiding van ons stroomnet. Vandaar dat we de komende jaren werken aan deze uitbreiding van het stroomnet. We plaatsen meer elektriciteitshuisjes en leggen stroomkabels met meer vermogen aan. Deze werkzaamheden zorgen ervoor dat bewoners en bedrijven voldoende stroom ontvangen. Ook ontstaat er meer ruimte om stroom terug te leveren. Het resultaat: een betrouwbaar stroomnet voor iedereen in de regio. In samenwerking met uw gemeente is bepaald waar en wanneer het stroomnet uitgebreid wordt.

Wat gaan we doen?

De uitbreiding wordt tot stand gebracht door de aanleg van een 20kV backbone ring en een 20kV spaakverbinding. Hierin worden 7 distributieruimtes en een 15 elektriciteitshuisjes geplaatst. Verder worden diverse bestaande elektriciteitsruimtes omgebouwd. De backbone ring en de spaakverbinding worden aangesloten op het Liander elektriciteitsstation aan de Pasveer 3 in Lemmer. Zo wordt het gebied in en rondom Lemmer toekomstbestendig gemaakt.

Tijdens de werkzaamheden verdelen we het werkgebied in verschillende delen die we achter elkaar aanpakken. Zo blijft de buurt zo goed mogelijk bereikbaar. Aannemerscombinatie Heijmans, Van Voskuilen en Pol Infratechniek voert het werk voor ons uit. We starten in juni 2024 met de eerste voorbereidende werkzaamheden.

Waar gaan we werken

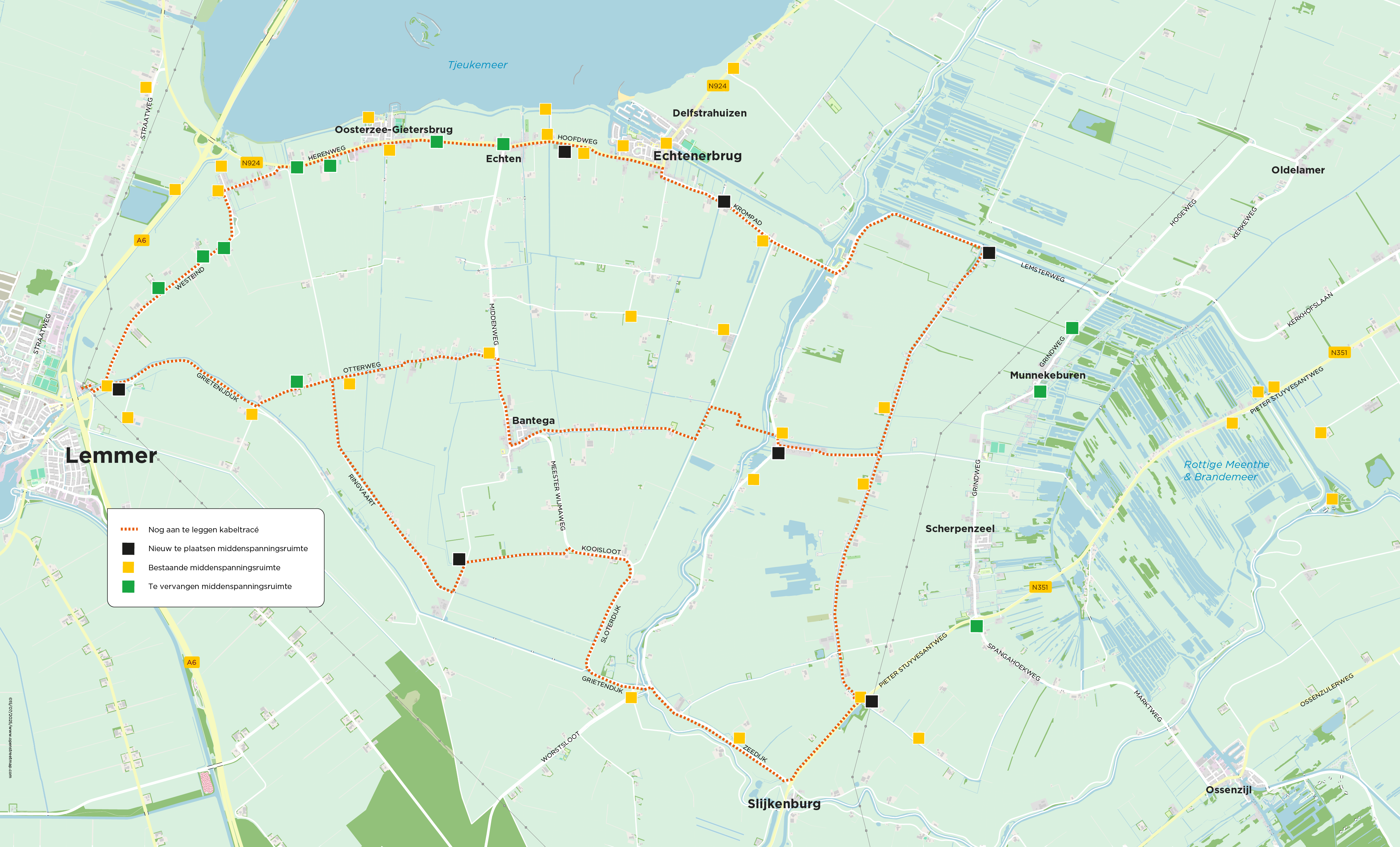

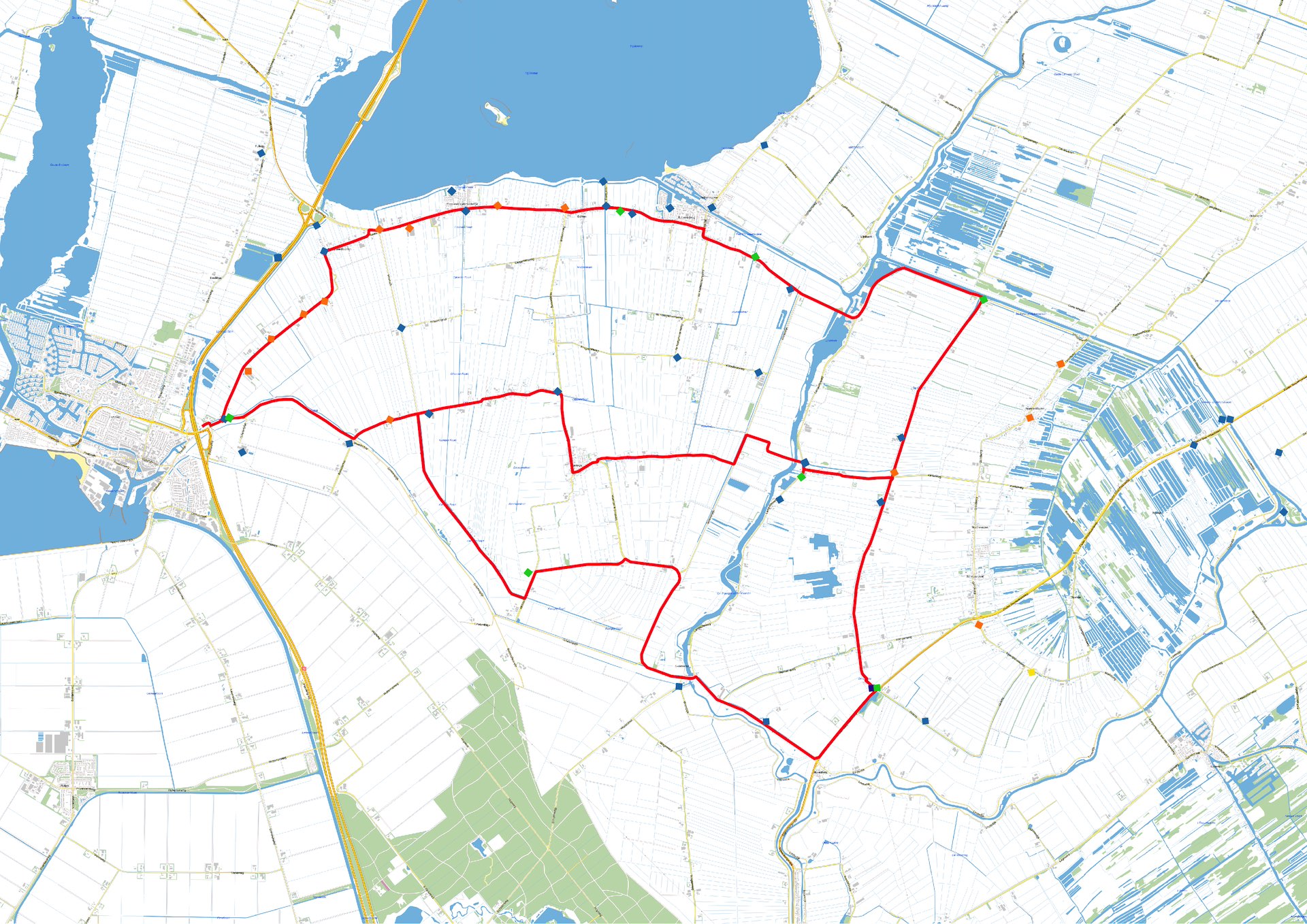

Voorlopig tracé

Klik op de afbeelding voor een vergroting.

Planning

Werkzaamheden

Liander

Aannemer

Planning*

Voorbereidende werkzaamheden, zoals informeren derden, vooronderzoek, kabeltracé bepalen en vergunningen aanvragen

X



Q2 2024

Uiterlijke start uitvoerende werkzaamheden



X

Q1 2026

Einde uitvoerende werkzaamheden, incl. aansluiten kabels op elektriciteitsruimte (koud werk**) uiterlijk gereed

X

Q4 2027

Aansluiten kabels op elektriciteitsruimte (warm werk***) uiterlijk gereed

X



Q1 2028

Afronden project

X



Q1 2029

  • Als onze werkzaamheden klaar zijn, betekent dat helaas niet dat er automatisch meer vermogen vrijkomt. Meer informatie over uw aansluiting vindt u op Mijn Liander
  • Bent u grootzakelijke klant? Check de actuele oplostermijnen op de capaciteitschecker van Liander: Capaciteit op uw grootzakelijke locatie | Liander

*     Planning is altijd onder voorbehoud en afhankelijk van derden
**   Koud werk: Aansluiten van kabels op een elektriciteitsruimte (MSR of DR) waarbij er géén spanning op het elektriciteitsnet staat. Deze werkzaamheden worden verricht door de aannemer.
*** Warm werk: Aansluiten van kabels op een elektriciteitsruimte (MSR of DR) waarbij er wél spanning op het elektriciteitsnet staat. Deze werkzaamheden worden verricht door Liander. Een monteur sluit dit aan onder toezicht van werkverantwoordelijke Liander (WV-er), nadat nauwkeurig is bepaald hoe dit veilig gedaan kan worden, zonder stroomuitval.

Een gedetailleerde en actuele planning vindt u, rondom start uitvoerende werkzaamheden, in onze BouwApp.
Download nu de BouwApp

Actuele informatie via onze BouwApp

Wilt u op de hoogte worden gehouden van dit project? Download dan de Liander BouwApp op uw mobiele telefoon of tablet.

Voordelen van de BouwApp

  • Ontvang direct een melding wanneer wij een bericht plaatsen over het project
  • Bekijk de laatste versie van de planning
  • Neem gemakkelijk contact met ons op

Meer weten?
