Uitbreiding stroomnet Leeuwarden Hemrik

Uw regio is volop aan het verduurzamen. Hiervoor hebben de provincie en gemeenten doelen gesteld op het gebied van woningbouw, economische ontwikkelingen en de opwek van duurzame energie. Daarom werken we de komende jaren aan een uitbreiding van het stroomnet. Zo plaatsen we meer elektriciteitshuisjes en gaan er stroomkabels met meer vermogen de grond in. Het resultaat is een betrouwbaar stroomnet voor iedereen in de regio. Samen met uw gemeente is bepaald wanneer het stroomnet in en rondom Leeuwarden Hemrik versterkt wordt.

De vraag naar energie en het opwekken van energie in en rondom bedrijventerrein de Hemrik neemt toe. Als gevolg hiervan heeft het bestaande stroomnet onvoldoende capaciteit om hierin te voorzien. Om het stroomnet toekomstbestendig te maken, gaat Liander het stroomnet uitbreiden.

Dit doen we door de aanleg van nieuwe ringverbindingen van 10.000 volt (10kV) dit komt naast het bestaande 10kV netwerk te liggen. We leggen in totaal 10 km nieuwe stroomkabels en plaatsen 4 nieuwe en vervangen 3 bestaande elektriciteitshuisjes. Het bijzondere bij dit project is dat hier een boring van ca. 850 meter wordt gerealiseerd.

De locatie van de nieuw te plaatsen elektriciteitshuisjes is bepaald in samenwerking met de gemeente. Het plaatsen hiervan wordt uitgevoerd met behulp van een grote telescoopkraan. Het verkeer wordt omgeleid met duidelijke borden. Voorafgaand aan de plaatsing vinden er voorbereidende (bouw)werkzaamheden plaats, die worden uitgevoerd door de aannemer.

De te vervangen elektriciteitshuisjes worden, indien mogelijk, vlak bij de huidige locatie geplaatst. Als er onvoldoende ruimte is op de huidige locatie, werken we samen met de gemeente Leeuwarden om een geschikte locatie te vinden. Nieuwe stroomkabels leggen we door sleuven te graven op verschillende plekken langs de weg. Zodra de kabels zijn gelegd, worden de sleuven weer dichtgemaakt en de omgeving in oorspronkelijke staat hersteld.

Tijdens de werkzaamheden verdelen we het werkgebied in verschillende delen die we achter elkaar aanpakken. Zo blijft de buurt zo goed mogelijk bereikbaar. De uitvoering wordt verzorgd door aannemerscombinatie Alsema en Van Vulpen.

Onze planning

Werkzaamheden

Liander

Aannemer

Planning*

Voorbereidende werkzaamheden, zoals informeren derden, vooronderzoek, kabeltracé bepalen en vergunningen aanvragen

X



Q1 2024

Uiterlijke start uitvoerende werkzaamheden



X

Q1 2025

Einde uitvoerende werkzaamheden, incl. aansluiten kabels op elektriciteitsruimte (koud werk**) uiterlijk gereed

X

Q4 2027

Aansluiten kabels op elektriciteitsruimte (warm werk***) uiterlijk gereed

X



Q2 2028

Afronden project

X



Q1 2029

  • Als onze werkzaamheden klaar zijn, betekent dat helaas niet dat er automatisch meer vermogen vrijkomt. Meer informatie over uw aansluiting vindt u op Mijn Liander
  • Bent u grootzakelijke klant? Check de actuele oplostermijnen op de capaciteitschecker van Liander: Capaciteit op uw grootzakelijke locatie | Liander
*     Planning is altijd onder voorbehoud en afhankelijk van derden
**   Koud werk: Aansluiten van kabels op een elektriciteitsruimte (MSR of DR) waarbij er géén spanning op het elektriciteitsnet staat. Deze werkzaamheden worden verricht door de aannemer.
*** Warm werk: Aansluiten van kabels op een elektriciteitsruimte (MSR of DR) waarbij er wél spanning op het elektriciteitsnet staat. Deze werkzaamheden worden verricht door Liander. Een monteur sluit dit aan onder toezicht van werkverantwoordelijke Liander (WV-er), nadat nauwkeurig is bepaald hoe dit veilig gedaan kan worden, zonder stroomuitval.

Een gedetailleerde en actuele planning vindt u, vanaf start uitvoerende werkzaamheden, in onze BouwApp.
Download nu de BouwApp

Klik op de kaart voor een vergroting.

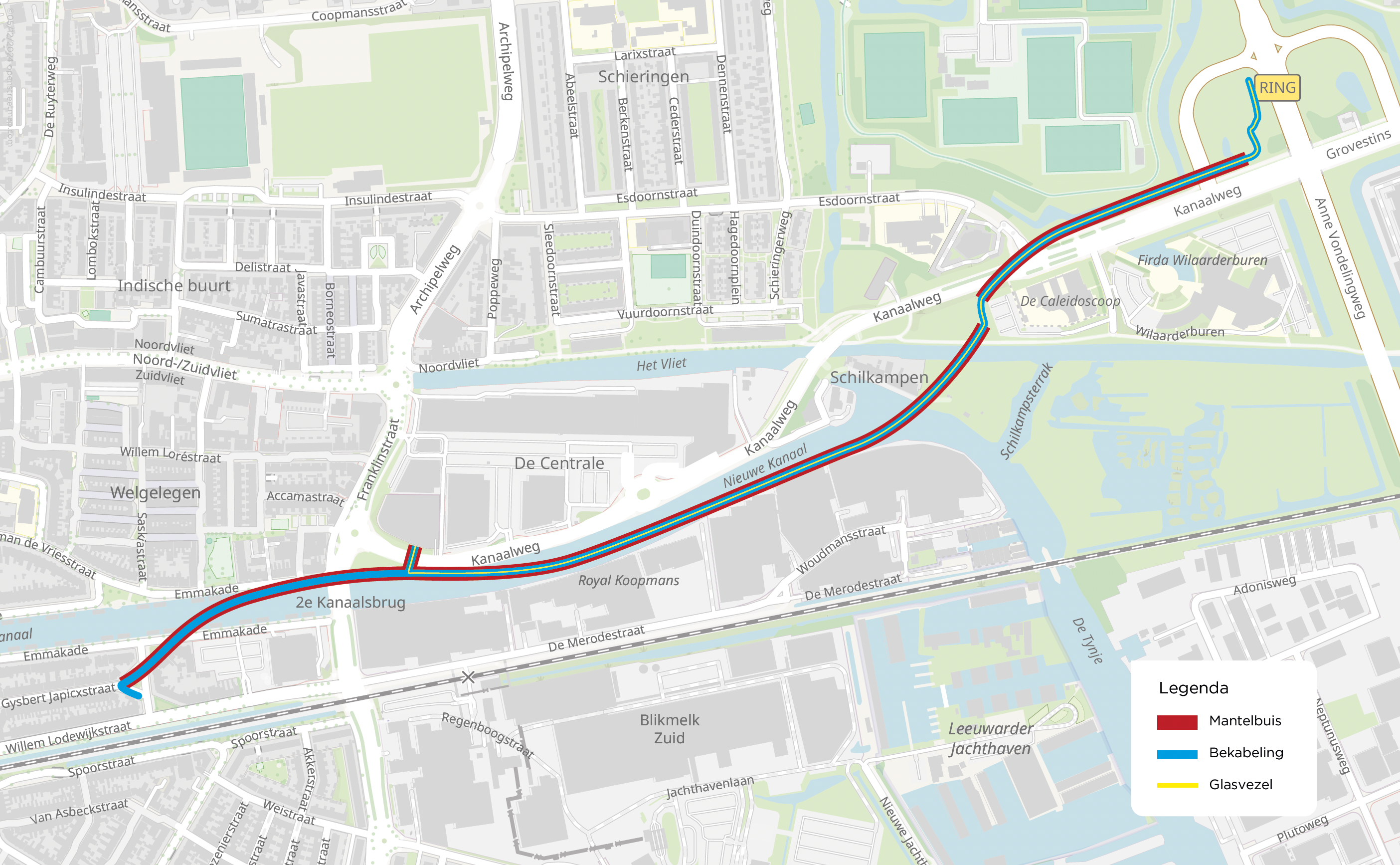

Werkzaamheden 2025

Vanaf het 1e kwartaal van 2025 starten we met de aanleg van nieuwe stroomkabels. De route van de kabels (kabeltracé) is hieronder afgebeeld. We leggen de kabels door sleuven te graven op verschillende plekken naast de weg. Een kabel wordt gelegd via een boring of een open ontgraving. Voor een boring geldt dat we onder een perceel of watergang doorboren en hier de kabel doorheen trekken. Voor een open ontgraving graven we een sleuf over een bepaalde lengte en leggen hier de kabel in. Zodra de kabel erin ligt maken we de sleuf weer dicht.

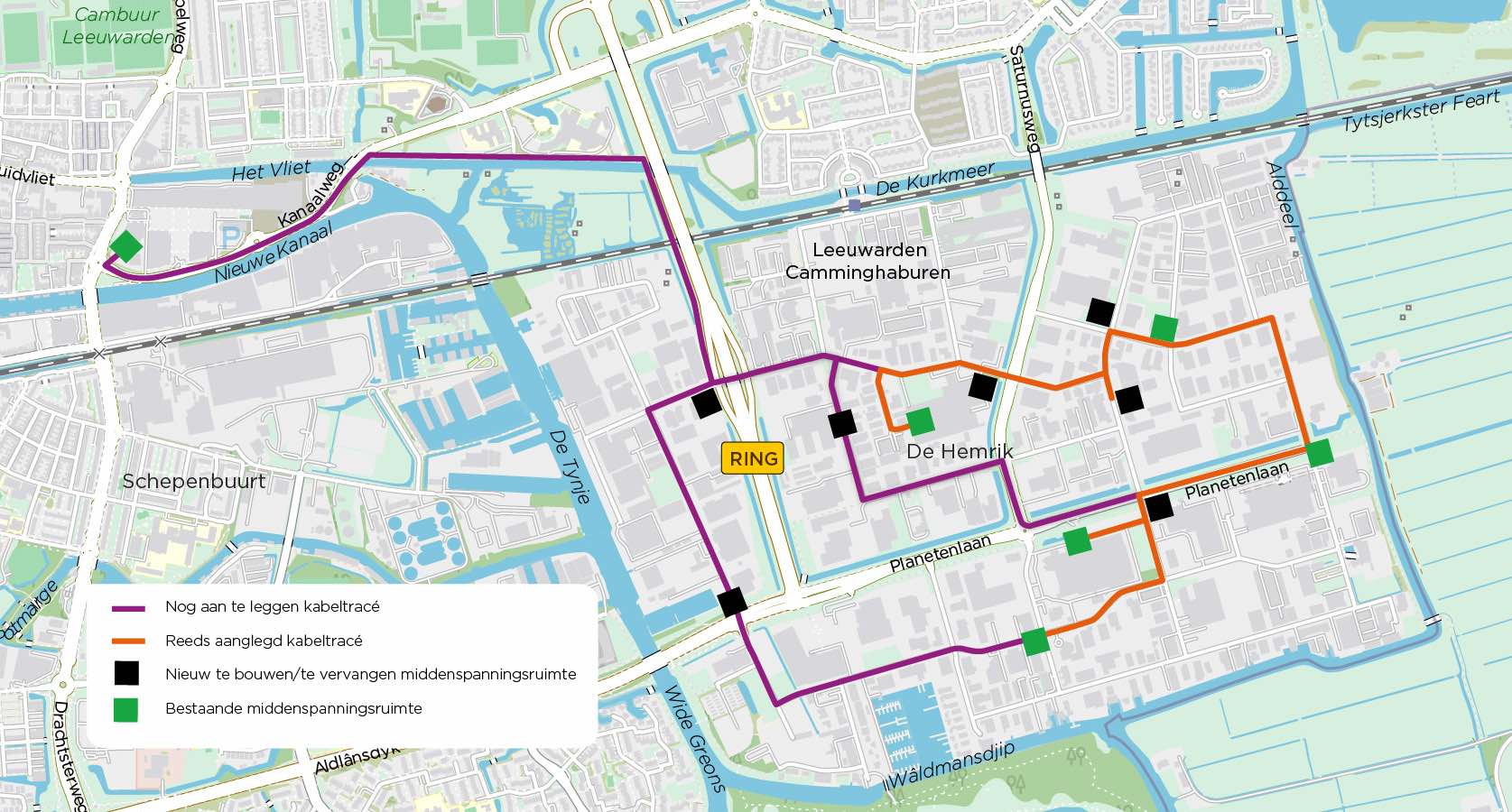

We schatten nu in dat de doorlooptijd van het project 3 maanden is. De werkzaamheden worden opgedeeld in fases. Per fase worden direct aanwonenden van het kabeltracé met een brief geïnformeerd over de werkzaamheden. De werkzaamheden kunnen uitlopen in verband met onvoorziene (weers)omstandigheden.

Klik op de kaart voor een vergroting.

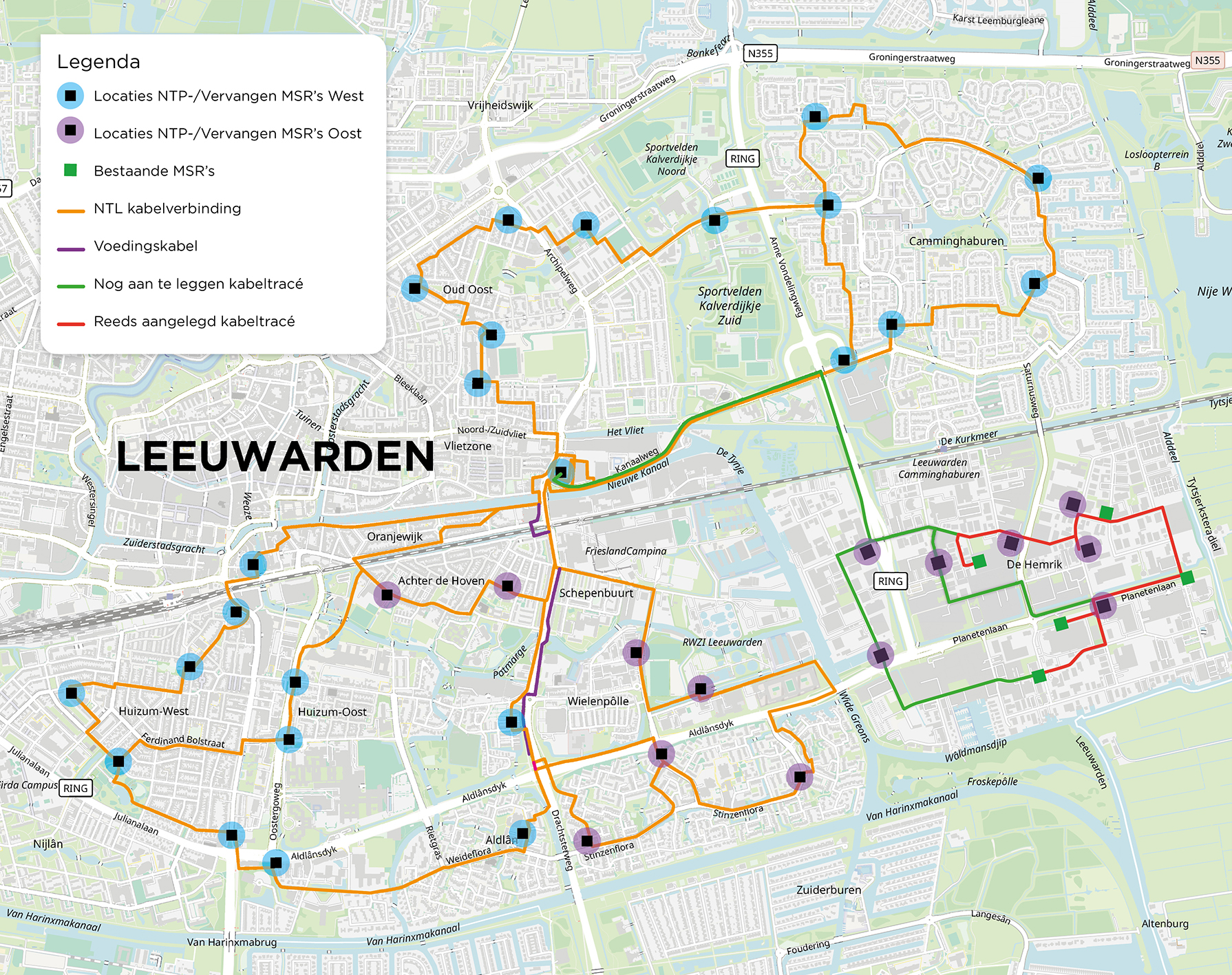

Gehele kabelroute Leeuwarden en omgeving

Klik op de kaart voor een vergroting.

Hoe ziet een elektriciteitshuisje eruit?

Elektriciteitshuisjes zijn ook bekend als elektriciteitsruimtes. De technische term is middenspanningsruimte. De 'huisjes' zijn de afgelopen jaren groter geworden, zoals te zien is op de afbeelding. De te vervangen elektriciteitshuisjes worden indien mogelijk op of vlakbij dezelfde plek geplaatst. De nieuw te plaatsen elektriciteitshuisjes zijn groter dan de bestaande en hebben een afmeting van 3,6 meter bij 2 meter bij 2,11 meter (lxbxh). Het elektriciteitshuisje zet middenspanning (10kv) om in laagspanning met een transformator. Deze laagspanning komt uit bij de eindgebruikers.

Naast dit formaat wordt er regelmatig een groter formaat geplaatst, de technische term voor deze grote ruimte is een distributieruimte. Deze ruimtes zetten 20kv middenspanning om in 10kv met een grote transformator, vandaar het verschil in grootte. Distributieruimtes hebben een afmeting van van 6,4 meter bij 2,5 meter bij 2,4 meter (lxbxh).

Actuele informatie via onze BouwApp

Wilt u op de hoogte worden gehouden van dit project? Download dan de Liander BouwApp op uw mobiele telefoon of tablet.

Voordelen van de BouwApp

  • Ontvang direct een melding wanneer wij een bericht plaatsen over het project
  • Bekijk de laatste versie van de planning
  • Neem gemakkelijk contact met ons op

Meer weten?
