Uitbreiding stroomnet van Almere Buiten en klantaansluiting Oostvaarderskliniek

Om vandaag en in de toekomst betrouwbaar energie te kunnen blijven gebruiken in Almere, breiden we de komende tijd het stroomnet van Almere Buiten uit. Aanleiding daarvoor is de klantaansluiting van de TBS Oostvaarderskliniek. Tegelijkertijd wordt het stroomnet in de omliggende wijken van Almere Buiten verbeterd. Daarvoor leggen we nieuwe kabels en is reeds een extra elektriciteitshuisjes geplaatst.

Wat gaan we doen?

We leggen in totaal ca. 5800 meter nieuwe stroomkabels en hebben reeds één nieuw elektriciteitshuisjes geplaatst. Tijdens de werkzaamheden verdelen we het werkgebied in verschillende delen die we achter elkaar aanpakken. Zo blijft de buurt zo goed mogelijk bereikbaar.
Aannemer Van Gelder voert het werk voor ons uit.
De beoogde startdatum voor de werkzaamheden is Q3 - 2025.

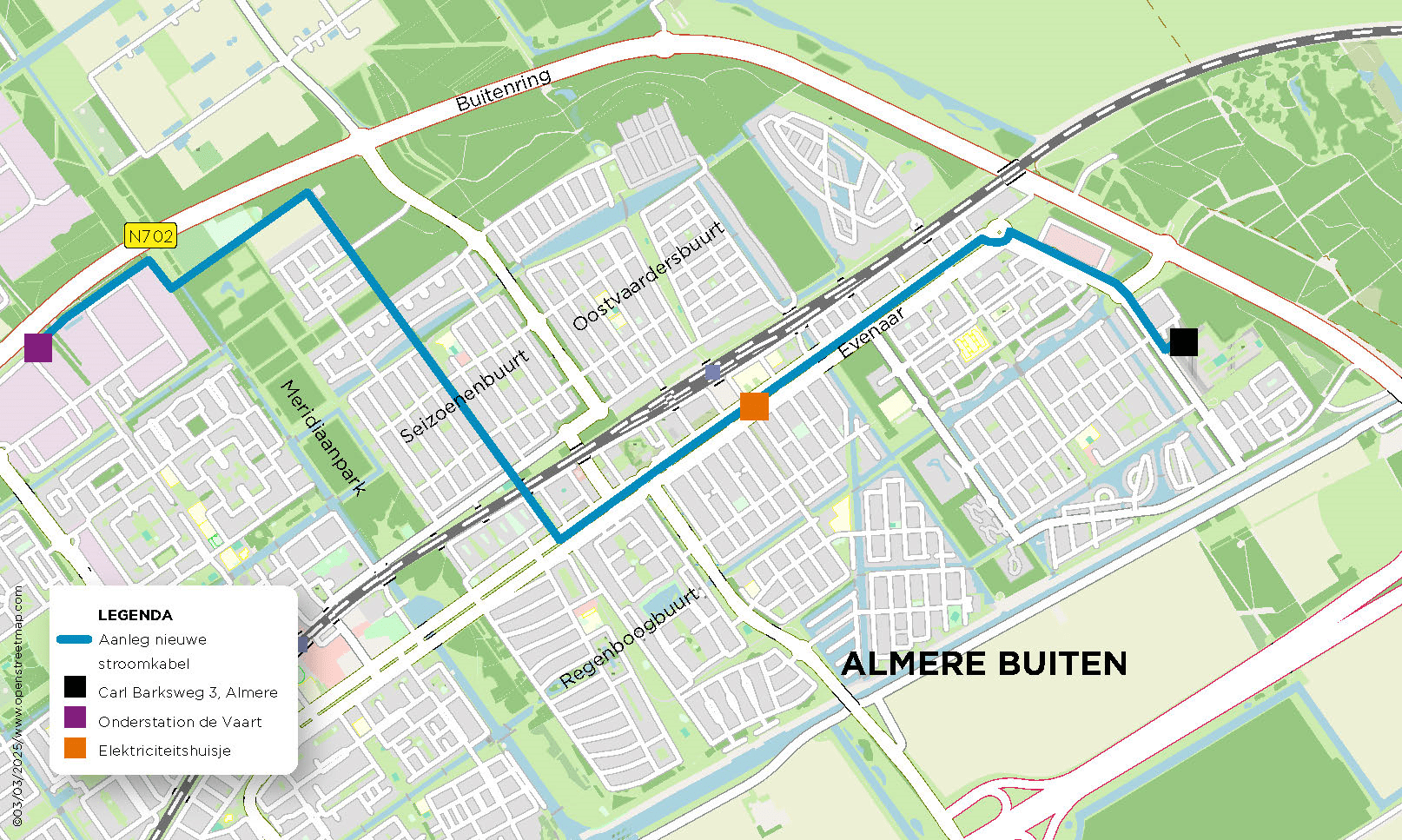

Waar gaan we werken

Planning

We verwachten april 2025 te starten met de werkzaamheden vanuit Liander Onderstation De Vaart aan de Zandzuigerstraat 11 te Almere.

De verwachten dat de werkzaamheden ongeveer een half jaar duren. We verdelen het werkgebied in verschillende delen welke we opeenvolgend aanpakken.

Binnenkort volgt meer informatie over de planning.

Meer weten?



Contact

Heeft u nog een andere vraag over de voorbereiding, planning of uitvoering van het werk?
Neem dan contact op met onze Klantenservice op 088 - 542 64 44. Vermeld u hierbij het kenmerk 0254701. Op werkdagen zijn we bereikbaar van 8.00 tot 17.00 uur.
