Elektriciteitshuisjes opknappen of vervangen
We gebruiken steeds meer stroom. Ook wekken we meer stroom op met zonnepanelen. Hierdoor is het druk op ons stroomnet. Daarom breiden we ons stroomnet uit met extra elektriciteitshuisjes. We gaan ook aan het werk met het opknappen van bestaande elektriciteitshuisjes. We maken ze klaar voor de toekomst. Waar dat kan breiden we ze uit. Soms zoeken we een andere plek.
Lees meer over de 3 verschillende mogelijkheden voor het opknappen van bestaande elektriciteitshuisjes.
Waarom we bestaande elektriciteitshuisjes aanpakken
Om het stroomnet veilig en betrouwbaar te houden, plaatsen we nieuwe elektriciteitshuisjes. Dit is niet het enige wat nodig is. We knappen ook bestaande huisjes op of vervangen ze door een nieuw huisje. Ruim 8.500 huisjes krijgen een opknapbeurt of worden vervangen. Zo maken we het stroomnet klaar voor de toekomst.
De huisjes die vaak al jarenlang in de buurt staan zien er vaak verschillend uit. Daarom is er maatwerk nodig.
- We kijken hoeveel huisjes er nu en later nodig zijn in de buurt
- We beoordelen of het bestaande huisje technisch nog geschikt is
- We bekijken hoeveel ruimte nodig is in en om het huisje
- We onderzoeken of het huisje op de huidige plek kan blijven staan
- We onderzoeken de natuur en de bodem voordat we beginnen
Uiteindelijk kiezen we voor opknappen, vervangen op dezelfde plek of vervangen op een nieuwe plek.
Opknappen van een bestaand huisje
In de meeste gevallen kunnen we het bestaande huisje opknappen. Aan de buitenkant verandert er meestal weinig of niets. We veranderen vooral de binnenkant. Ook leggen we nieuwe kabels in de grond. U kunt meerdere brieven verwachten. Gemiddeld zijn we 3 tot 5 weken aan het werk.
De werkzaamheden voor het opknappen
- Voordat het werk start, ontvangt de buurt een brief van de aannemer. In de brief staat wat de buurt kan verwachten. Ook de contactpersoon voor het project staat in de brief.
- Tijdens de werkzaamheden is het huisje buiten bedrijf. Dit betekent dat het huisje tijdelijk niet werkt. De stroom is eraf, zodat de monteurs veilig kunnen werken. We gebruiken een provisorium om te zorgen dat de buurt tijdens de werkzaamheden wel toegang heeft tot stroom. Een provisorium is een tijdelijke (nood)stroomvoorziening. Alle woningen in de buurt krijgen hier stroom van. Als we de buurt aansluiten op de tijdelijke stroomvoorziening, is er een stroomonderbreking. Voordat er een stroomonderbreking is ontvangt u een brief van ons.

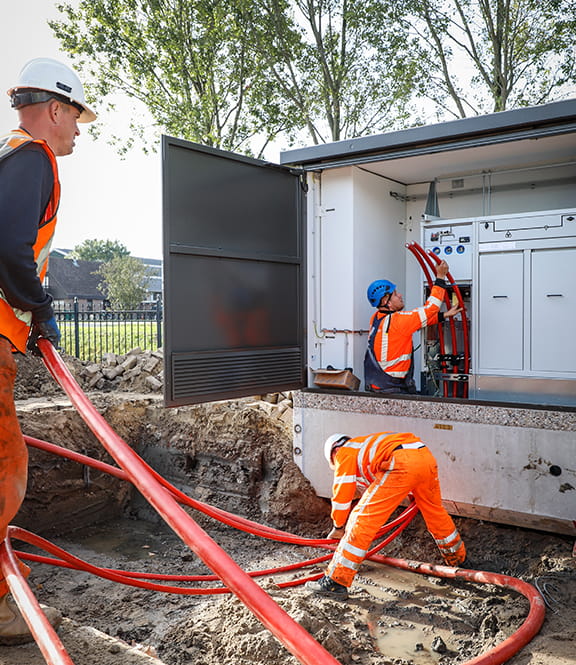

- We zetten een nieuwe installatie in het huisje en vervangen kabels onder de grond.
- Als we klaar zijn met het werk in het huisje, kan de stroom weer van het provisorium naar het huisje. Er is dan vaak weer een stroomonderbreking. Ook deze onderbreking kondigen wij weer aan met een brief.
Vervangen op dezelfde plek
Er komt een nieuw huisje op dezelfde plek als het oude elektriciteitshuisje. We vervangen het huisje helemaal. U kunt meerdere brieven verwachten. Gemiddeld zijn we 4 tot 6 weken aan het werk.
De werkzaamheden voor het vervangen op dezelfde plek
- Voordat het werk start, ontvangt de buurt een brief van de aannemer. In de brief staat wat de buurt kan verwachten.
- Het oude huisje maken we leeg. Deze werkt tijdelijk niet. Om te zorgen dat de buurt niet zonder stroom zit, plaatsen we een tijdelijke stroomvoorziening. Alle woningen in de buurt krijgen hier stroom van. Als we de buurt aansluiten op de tijdelijke stroomvoorziening, is er een stroomonderbreking. Voordat er een stroomonderbreking is ontvangt u een brief van ons.
- Als het huisje leeg is, slopen we het gebouw. Na de sloop meten we het nieuwe huisje in. We plaatsen paaltjes op de plek waar het nieuwe huisje komt. Hierna funderen we de ondergrond met funderingspalen. Daarna hijsen we met de hijskraan het nieuwe huisje op de goede plek.
- Vanaf nu krijgt de buurt stroom van het nieuwe huisje. We halen de tijdelijke stroomvoorziening weer weg. Tijdens het overzetten van de tijdelijke stroomvoorziening naar het nieuwe huisje is er weer een korte stroomonderbreking die we vooraf aankondigen.
- We ruimen de spullen op en plaatsen tegels om het huisje heen. In overleg met de gemeente of grondeigenaar plaatsen we soms ook een haag of een hek om het huisje heen.
Vervangen op een andere plek
Op sommige plekken is er te weinig ruimte om het huisje op dezelfde plek te vervangen. We plaatsen dan een nieuw huisje op een andere plek. Dit is in de buurt van het oude huisje. U kunt meerdere brieven verwachten. Gemiddeld zijn we 3 tot 5 weken aan het werk.
De werkzaamheden voor het vervangen op een andere plek
- Voordat het werk start, ontvangt de buurt een brief van de aannemer. In de brief staat wat de buurt kan verwachten.
- We kopen nieuwe grond aan. Dit is van de gemeente of van een particuliere grondeigenaar. Het verschil is dat we nu een oud huisje hebben wat we leeghalen.
- We meten het nieuwe huisje in en plaatsen paaltjes op de plek waar het huisje komt. Hierna funderen we de ondergrond met funderingspalen. Hierna hijsen we met de hijskraan het nieuwe huisje op de goede plek.
- Monteurs sluiten het nieuwe huisje aan op de kabels onder de grond. De woningen worden overgezet van het oude huisje naar het nieuwe huisje. Er is dan een korte stroomonderbreking die we vooraf met een brief aankondigen.
- We ruimen de spullen op en plaatsen tegels om het huisje heen. In overleg met de gemeente of grondeigenaar plaatsen we soms ook een haag of een hek om het huisje heen.
