Programma NuLelie Gebied 1

Programma NuLelie Gebied 1

Zuid Friesland en de Noordoostpolder

Het Liander programma Netuitbreiding Lelie (afgekort als NuLelie) is aanvullend op de reguliere werkzaamheden van Liander in dit gebied. Er zijn namelijk extra mensen en middelen nodig om het werk uit te voeren.

Liander heeft daarom hulp ingeschakeld van enkele aannemers. Aannemerscombinatie Heijmans | Van Voskuilen | Pol Infratechniek is, samen met Liander, verantwoordelijk voor de netuitbreiding in Zuid Friesland en Noordelijk Flevoland (gebied 1).

NuLelie is een samenvoeging van vele projecten. We leggen ruim 3.000 kilometer aan stroomkabels en plaatsen of vernieuwen ruim 400 elektriciteitshuisjes. Door deze uitbreiding zorgen wij ervoor dat u ook in de toekomst gebruik kunt blijven maken van ons betrouwbare stroomnet. Het resultaat is een betrouwbaar stroomnet voor iedereen in de regio.

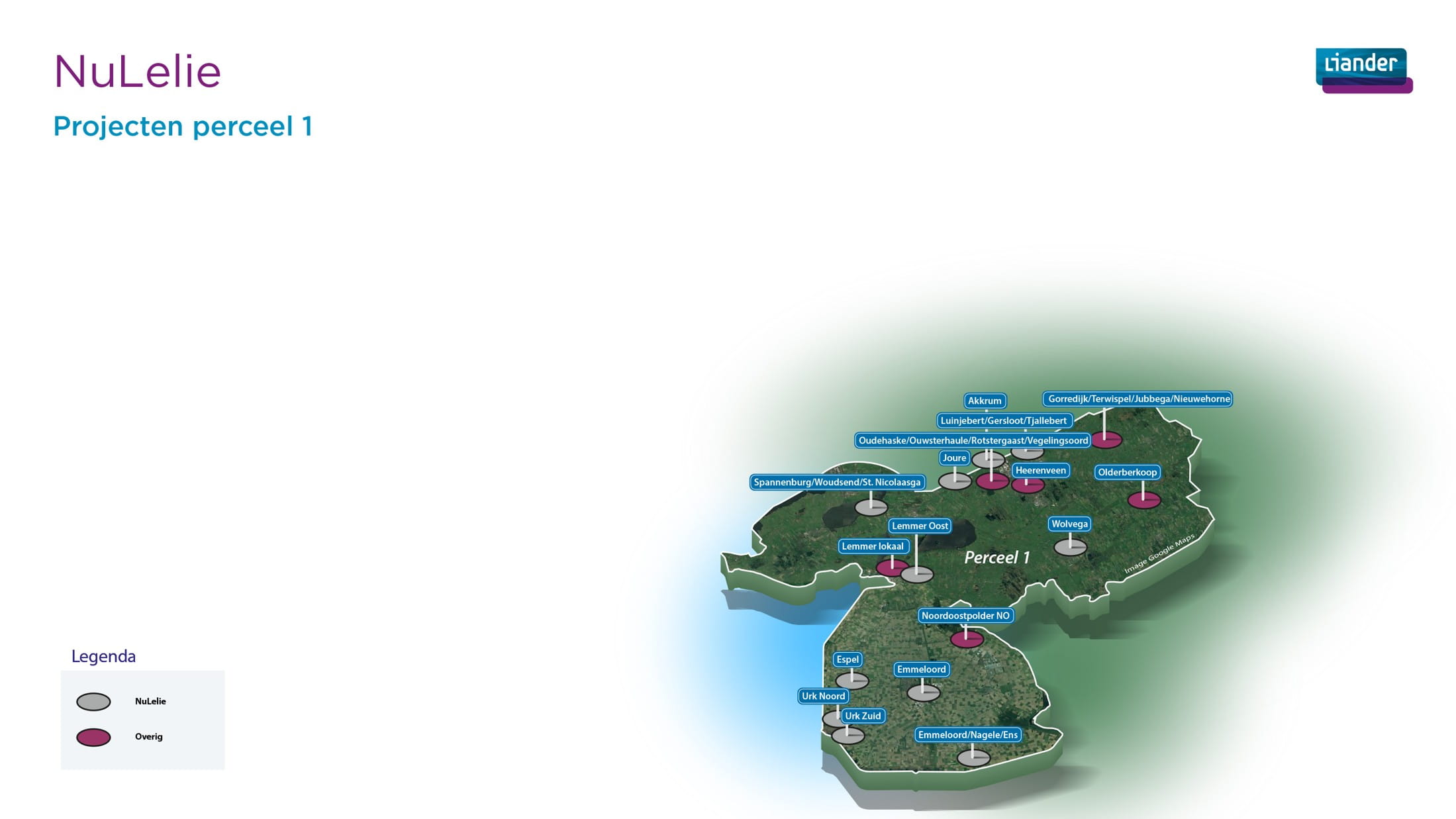

Gebied 1: Zuid Friesland en de Noordoostpolder

Plaats
Akkrum
Werkgebied
Akkrum Oost
Soort werkzaamheden
Uitbreiding stroomnet (NuLelie)
Startdatum
Q2 2024
Einddatum
Q2 2029 / Q2 2031
Lees meer informatie
Plaats
Emmeloord
Werkgebied
Buitengebied Emmeloord-Nagele-Ens
Soort werkzaamheden
Uitbreiding stroomnet (NuLelie)
Startdatum
Q1 2022
Einddatum
Q2 2025 / Q2 2027
Lees meer informatie
Plaats
Emmeloord
Werkgebied
Gebied rondom Emmeloord centrum
Soort werkzaamheden
Uitbreiding stroomnet (NuLelie)
Startdatum
Q3 2022
Einddatum
Q4 2026 / Q4 2028
Lees meer informatie
Plaats
Emmeloord centrum
Werkgebied
Emmeloord centrum
Soort werkzaamheden
Uitbreiding stroomnet (NuLelie)
Startdatum
Q1 2032
Einddatum
Q1 2035 / Q3 2038
Plaats
Ens
Werkgebied
Buitengebied Emmeloord-Nagele-Ens
Soort werkzaamheden
Uitbreiding stroomnet (NuLelie)
Startdatum
Q1 2022
Einddatum
Q2 2025 / Q2 2027
Lees meer informatie
Plaats
Espel
Werkgebied
Tollebeek, Espel en het buitengebied
Soort werkzaamheden
Uitbreiding stroomnet (NuLelie)
Startdatum
Q3 2022
Einddatum
Q4 2025 / Q4 2027
Lees meer informatie
Plaats
Gorredijk
Werkgebied
Gorredijk Terwispel (toekomstvast)
Soort werkzaamheden
Uitbreiding stroomnet (NuLelie)
Startdatum
Q1 2032
Einddatum
Q1 2035 / Q3 2038
Plaats
Gorredijk
Werkgebied
Gorredijk, Terwispel, Jubbega, Neuwehorne
Soort werkzaamheden
Uitbreiding stroomnet (NuLelie)
Startdatum
Q4 2026
Einddatum
Q4 2029 / Q2 2033
Lees meer informatie
Plaats
Heerenveen
Werkgebied
Heerenveen centrum
Soort werkzaamheden
Uitbreiding stroomnet (NuLelie)
Startdatum
Q1 2032
Einddatum
Q1 2035 / Q3 2038
Plaats
Joure
Werkgebied
Joure
Soort werkzaamheden
Uitbreiding stroomnet (NuLelie)
Startdatum
Q1 2027
Einddatum
Q4 2030 / Q2 2034
Lees meer informatie

Actuele informatie via onze BouwApp

Wilt u op de hoogte worden gehouden van dit project? Download dan de Liander BouwApp op uw mobiele telefoon of tablet.

Voordelen van de BouwApp

  • Ontvang direct een melding wanneer wij een bericht plaatsen over het project
  • Bekijk de laatste versie van de planning
  • Neem gemakkelijk contact met ons op

Meer over de werking van het stroomnet en de elektriciteitshuisjes van Liander
