Uitbreiding stroomnet van Gorredijk
De energietransitie is in volle gang. We gaan van aardgas naar groen gas of stroom. Van ketel naar pomp. Van tanken naar laden. We gebruiken meer stroom en wekken dit steeds meer op. Dit vraagt om een gigantische uitbreiding van ons stroomnet. Vandaar dat we de komende jaren werken aan deze uitbreiding van het stroomnet. We plaatsen meer elektriciteitshuisjes en leggen stroomkabels met meer vermogen aan. Deze werkzaamheden zorgen ervoor dat bewoners en bedrijven voldoende stroom ontvangen. Ook ontstaat er meer ruimte om stroom terug te leveren. Het resultaat: een betrouwbaar stroomnet voor iedereen in de regio. In samenwerking met uw gemeente is bepaald waar en wanneer het stroomnet uitgebreid wordt.
Wat gaan we doen?
We leggen in totaal 110 km nieuwe stroomkabels en plaatsen in totaal 25 nieuwe en vervangen 3 bestaande elektriciteitshuisjes.
Verder gaan we 3 zogenaamde 'backbone' ringen leggen van 20.000 Volt (20kV). Dit vormt de ruggengraat van het stroomnet rondom Gorredijk. Hierop wordt een nieuw aan te leggen 20kV stroomkabel op aangesloten. Twee van de huidige middenspanning- en laagspanning ruimtes worden verzwaard, 3 elektriciteitshuisjes (middenspanning) worden vervangen en enkele kilometers stroomkabels worden vervangen.
De locatie van nieuw te plaatsen elektriciteitshuisjes is bepaald samen met de gemeente. Het plaatsen hiervan wordt gedaan door een grote telescoopkraan. Het verkeer wordt omgeleid met duidelijke borden. Voorafgaand aan de plaatsing vinden er voorbereidende (bouw) werkzaamheden plaats die uitgevoerd worden door de aannemer.
De te vervangen elektriciteitshuisjes worden, zo mogelijk, vlakbij de huidige locatie geplaatst. Als er onvoldoende ruimte is op de huidige locatie is, werken we samen met gemeente Opsterland om een geschikte locatie te vinden. Nieuwe stroomkabels leggen we door een sleuven te graven op verschillende plekken naast de weg. Zodra de kabel erin ligt maken we de sleuf weer dicht.
In en rondom Gorredijk wordt het huidige stroomnet zwaar belast door het gebruik van stroom en het terug leveren hiervan. Vandaar dat onderstation Gorredijk wordt verzwaard naar een 10/20kV onderstation, inclusief de aanleg van de 3 'backbone' ringen van 20.000 Volt. Hierop worden 19 distributieruimtes aangesloten om de stroom, ook over langere afstanden, te verspreiden. Dit zorgt ervoor dat het middenspanningsnet voor de komende jaren toekomstbestendig wordt.
Tijdens de werkzaamheden verdelen we het werkgebied in verschillende delen die we achter elkaar aanpakken. Zo blijft de buurt zo goed mogelijk bereikbaar. Aannemerscombinatie HVP (Heijmans, Voskuilen en van den Pol) voert het werk voor ons uit.

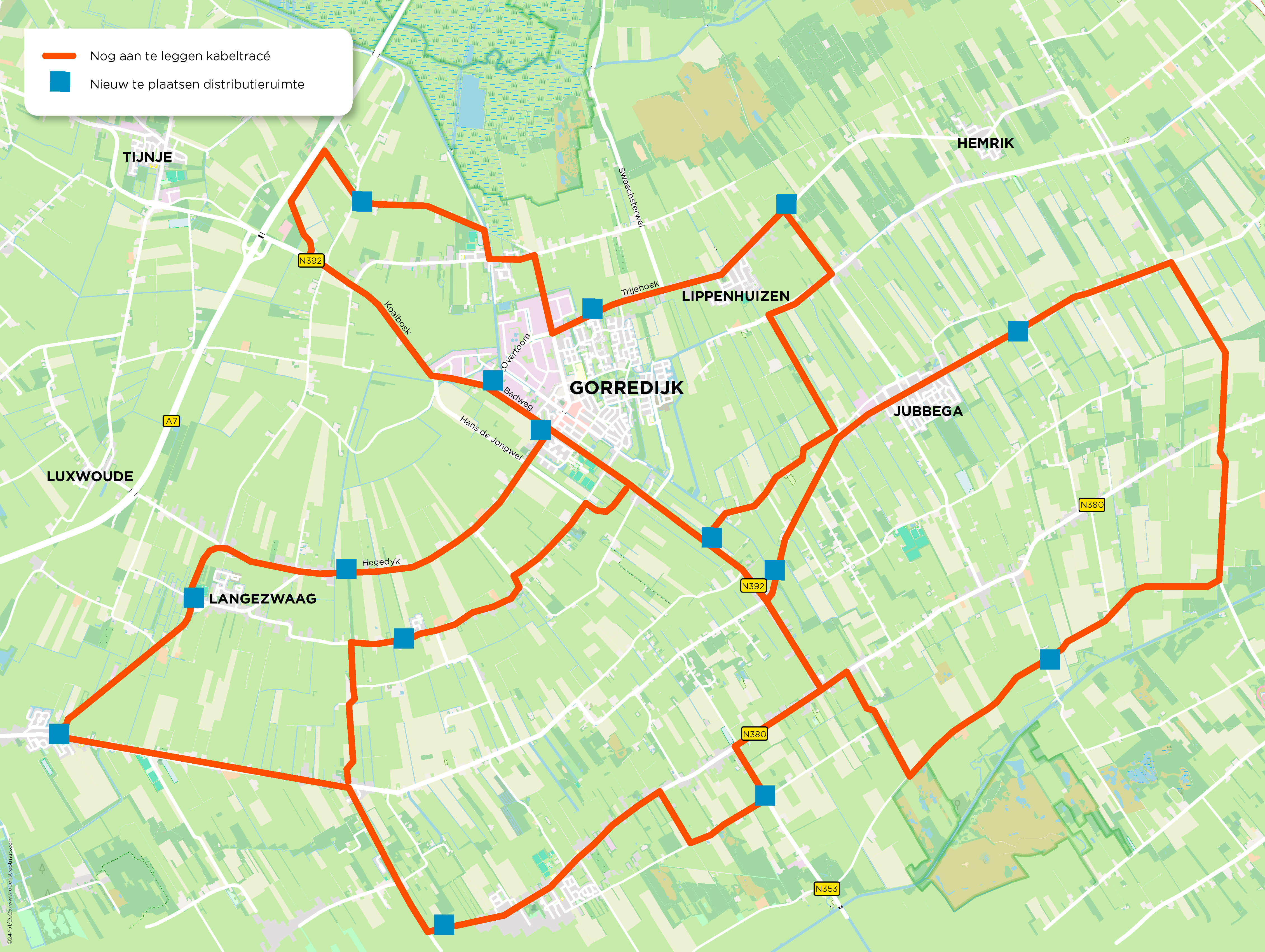

Waar gaan we werken
Dit is een voorlopige kabelroute. Aan de afbeelding kunnen geen rechten worden ontleend.
Hoe ziet een elektriciteitshuisje eruit?
Elektriciteitshuisjes zijn ook bekend als elektriciteitsruimtes. De technische term is middenspanningsruimte. De 'huisjes' zijn de afgelopen jaren groter geworden, zoals te zien is op de afbeelding. De te vervangen elektriciteitshuisjes worden indien mogelijk op of vlakbij dezelfde plek geplaatst. De nieuw te plaatsen elektriciteitshuisjes zijn groter dan de bestaande en hebben een afmeting van 3,6 meter bij 2 meter bij 2,11 meter (lxbxh). Het elektriciteitshuisje zet middenspanning (10kv) om in laagspanning met een transformator. Deze laagspanning komt uit bij de eindgebruikers.
Naast dit formaat wordt er regelmatig een groter formaat geplaatst, de technische term voor deze grote ruimte is een distributieruimte. Deze ruimtes zetten 20kv middenspanning om in 10kv met een grote transformator, vandaar het verschil in grootte. Distributieruimtes hebben een afmeting van van 6,4 meter bij 2,5 meter bij 2,4 meter (lxbxh).
Planning
|
Werkzaamheden | |||
|---|---|---|---|
|
Liander | |||
|
Aannemer | |||
|
Planning* | |||
|
Voorbereidende werkzaamheden, zoals informeren derden, vooronderzoek, kabeltracé bepalen en vergunningen aanvragen |
X |
|
Q4 2024 |
|
Uiterlijke start uitvoerende werkzaamheden |
|
X |
Q3 2026 |
|
Einde uitvoerende werkzaamheden, incl. aansluiten kabels op elektriciteitsruimte (koud werk**) uiterlijk gereed |
X |
Q1 2030 | |
|
Aansluiten kabels op elektriciteitsruimte (warm werk***) uiterlijk gereed |
X |
|
Q2 2030 |
|
Afronden project |
X |
|
Q4 2030 |
- Als onze werkzaamheden klaar zijn, betekent dat helaas niet dat er automatisch meer vermogen vrijkomt. Meer informatie over uw aansluiting vindt u op Mijn Liander
- Bent u grootzakelijke klant? Check de actuele oplostermijnen op de capaciteitschecker van Liander: Capaciteit op uw grootzakelijke locatie | Liander.
