Uitbreiding stroomnet van Akkrum Oost

De energietransitie is in volle gang. We gebruiken steeds meer stroom en wekken die ook vaker zelf op. Daarom breiden we het stroomnet flink uit. We plaatsen meer elektriciteitshuisjes en leggen kabels met meer vermogen. Zo zorgen we dat bewoners en bedrijven genoeg stroom krijgen. Het resultaat: een betrouwbaar stroomnet voor iedereen in de regio.

Wat gaan we doen?

Het landelijke gebied tussen Leeuwarden en Heerenveen wordt door regelstation Akkrum (10kV) gevoed. In dit gebied zijn knelpunten ontstaan. Daarom leggen we 57 km nieuwe stroomkabels aan. Verder plaatsen we 12 distributieruimtes en vervangen of vernieuwen we 71, veelal bestaande, middenspanningsruimtes.

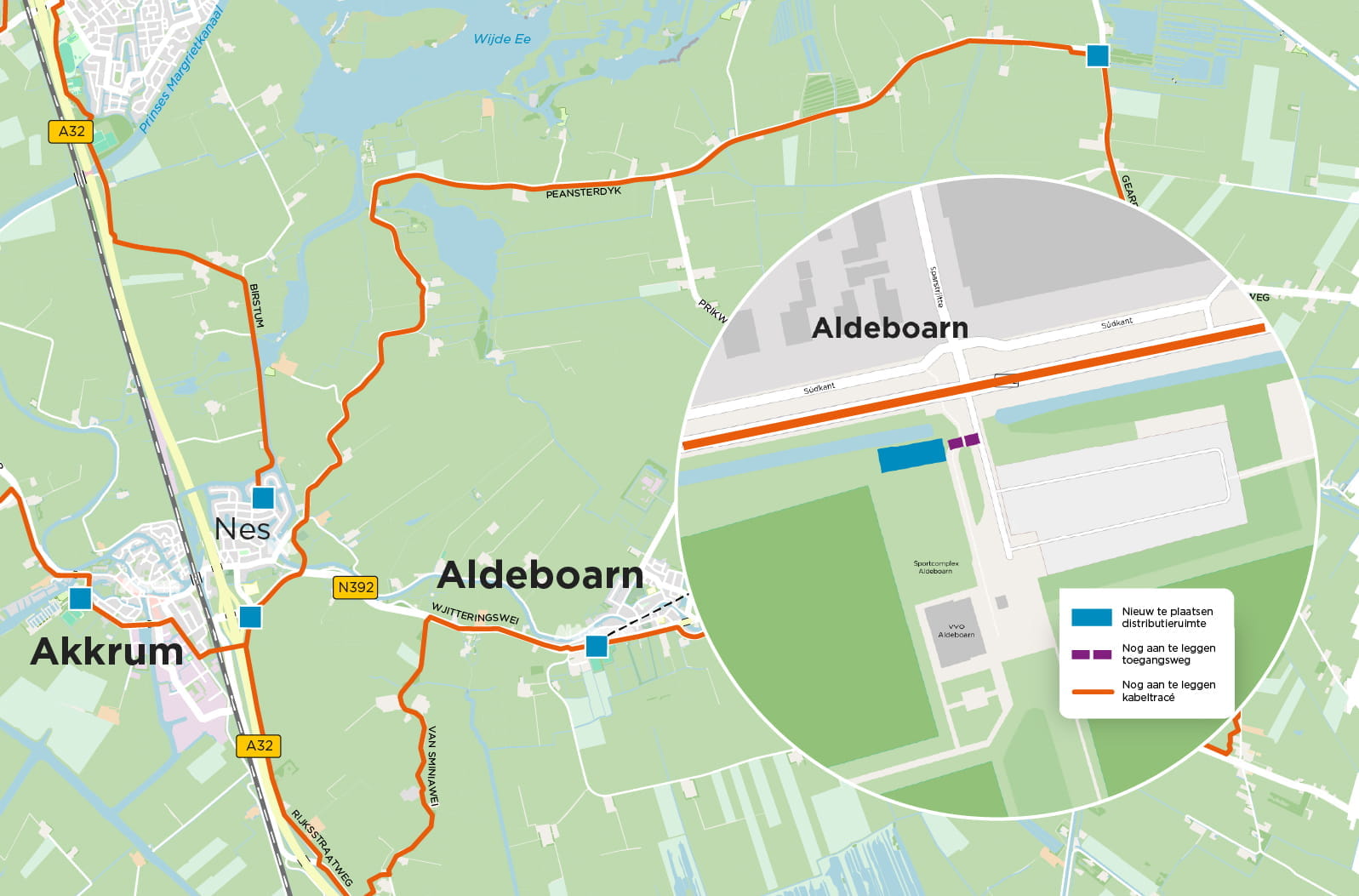

Op het trapveld van voetbalvereniging Oldeboorn komt één van deze distributieruimtes. Een distributieruimte (DR) is een groter elektriciteitshuisje waar stroom wordt verdeeld. In de DR wordt stroom omgezet en verder verdeeld naar wijken via kleinere elektriciteitshuisjes. Bij een storing kan de stroom via een andere route worden geleid. Zo maken we het middenspanningsnet toekomstbestendig. Het middenspanningsnet is het ondergrondse stroomnet tussen het hoogspanningsnet en het laagspanningsnet.

De combinatie van het toepassen van een zogenaamde 'backbone' (ruggengraat van het stroomnet) van 20.000 volt (20kV) en het bestaande distributienet van 10.000 volt (10kV) zorgt voor een (tijdelijke) hybride variant. De ruggengraat zorgt voor het beheersen van de spanning en het inzetten van het bestaande 10kV stroomnet zorgt ervoor dat het middenspanningsnet voorlopig goed bruikbaar is. Het uiteindelijke doel is het realiseren van een 20kV distributienet in en rondom Akkrum. Vandaar dat we ook veel nieuwe distributieruimtes gaan plaatsen. Dit zorgt ervoor dat de stroom goed en zonder spanningsverlies verplaatst wordt.

We voeren het werk uit in samenwerking met aannemerscombinatie Heijmans | Van Voskuilen | Pol Infratechniek. Tijdens werkzaamheden leiden we het verkeer om met duidelijke borden. Ook verdelen we het werkgebied in verschillende delen, die we achter elkaar aanpakken. Zo blijft de buurt zo goed mogelijk bereikbaar. De (voorbereidende) werkzaamheden starten in mei 2026 en zijn naar verwachting klaar in november 2026. Deze planning is onder voorbehoud.

Waar gaan we werken

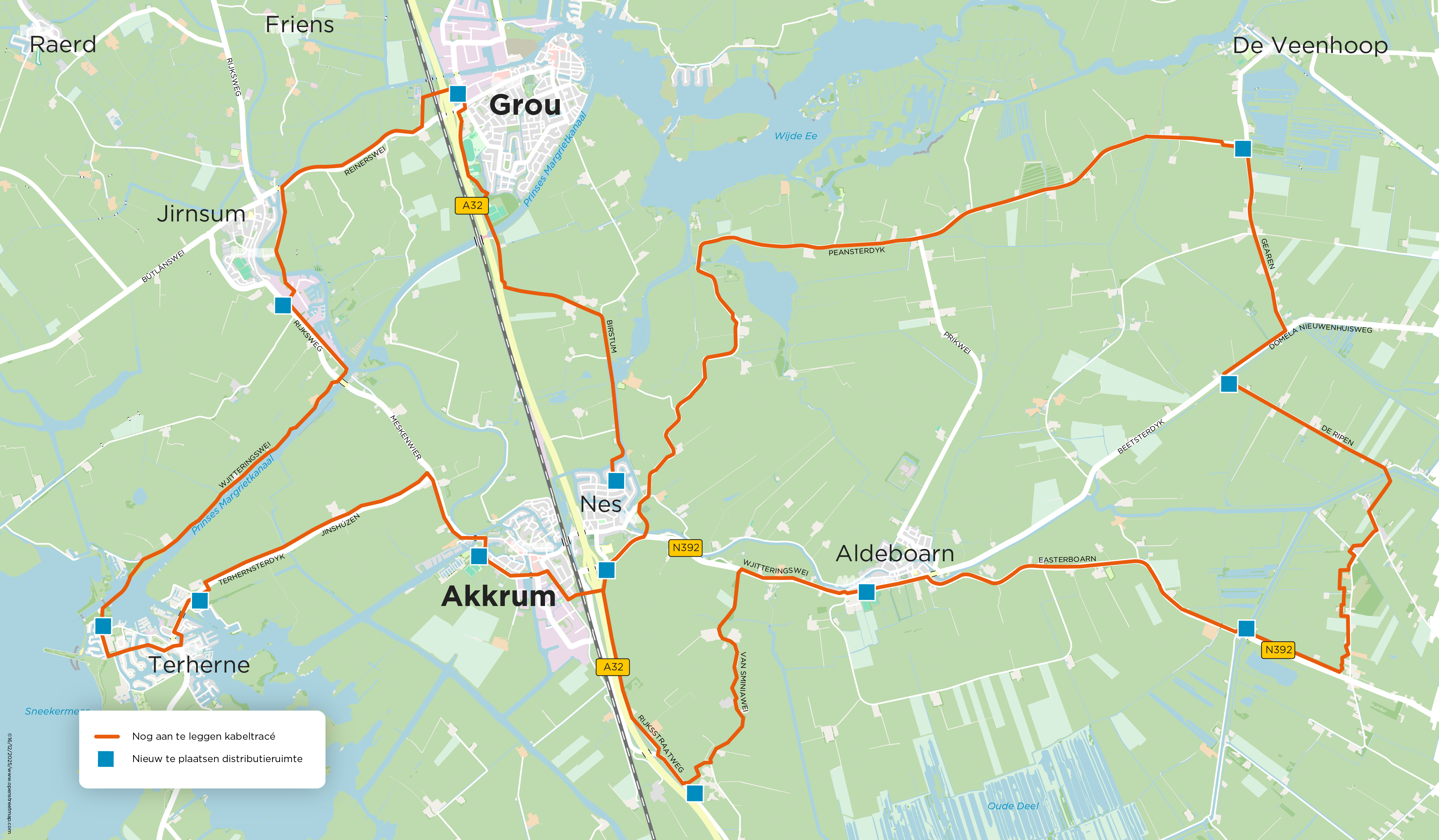

De kabelroute kan nog veranderen. De afbeeldingen zijn niet definitief.

Voorlopige planning

Werkzaamheden
Liander
Aannemer
Planning
Voorbereidende werkzaamheden zoals informeren, vooronderzoek, bepalen van de kabelroute en aanvraag vergunningen.X Q3 2024
Uiterlijke start uitvoerende werkzaamheden
 XQ2 2026
Einde uitvoerende werkzaamheden. Dit is inclusief het aansluiten van de kabels op de nieuwe elektriciteitshuisjes. Er staat dan nog geen spanning op de kabels. De aannemer voert dit werk uit. XQ3 2027
Aansluiten kabels op de nieuwe elektriciteitshuisjes. Er staat wél spanning op de kabels. Een monteur van Liander sluit de kabels aan onder toezicht van een werkverantwoordelijke. X Q4 2027
Afronden projectX Q3 2028



Actuele informatie via onze BouwApp

Wilt u op de hoogte worden gehouden van dit project? Download dan de Liander BouwApp op uw mobiele telefoon of tablet.

Voordelen van de BouwApp

  • Ontvang direct een melding wanneer wij een bericht plaatsen over het project
  • Bekijk de laatste versie van de planning
  • Neem gemakkelijk contact met ons op

Cookies

Contact

Heeft u nog een andere vraag over de voorbereiding, planning of uitvoering van het werk? U kunt terecht bij de omgevingsmanagers van Liander via OM-NuLelie-P1@liander.nl. U kunt ons ook via de BouwApp bereiken.
