Wat gaan we doen?

We leggen we ruim 5 kilometer nieuwe stroomkabels aan en verwijderen bijna 3 kilometer oude kabels. Ook plaatsen we 3 nieuwe elektriciteitshuisjes.

Dit project bestaat uit verschillende deelprojecten. Aannemer Hanab voert de werkzaamheden voor ons uit.

Waar gaan we werken?

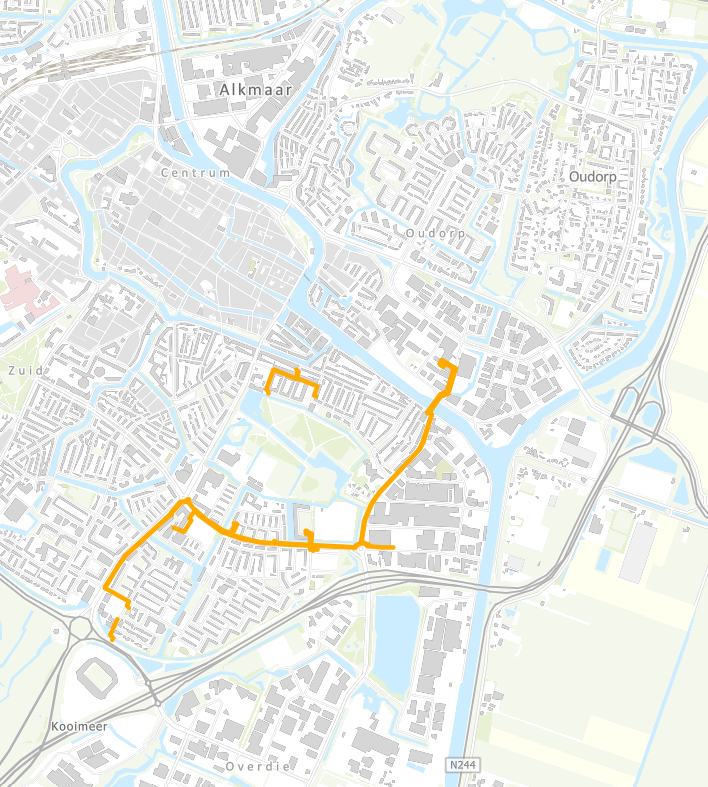

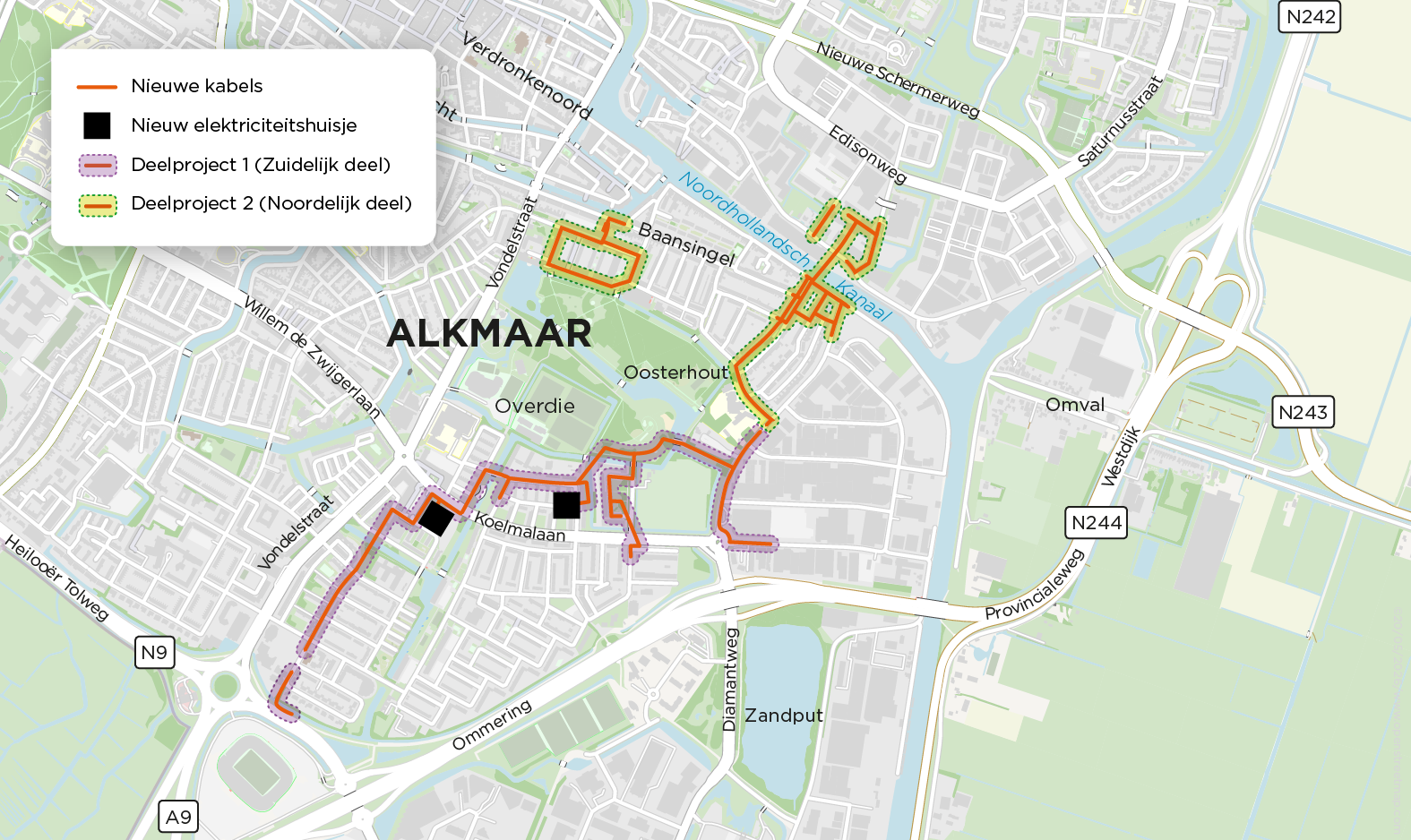

Voorlopig kabeltracé (dit ontwerp kan nog wijzigen).

Planning

Planning (voorlopig)
Wat gaan we doen
Status
Q3 2025Voorbereidende werkzaamheden (inclusief aanvraag vergunningen)In uitvoering
Q1 2027
Start werkzaamheden10kV kabelverbindingGepland
Q1 2027Start plaatsen elektriciteitshuisjesGepland
Q3 2028Verwachte einddatum werkzaamhedenGepland
