Ga naar de inhoud

Uitbreiding stroomnet van Wolvega

De energietransitie is in volle gang. We gebruiken steeds meer stroom en wekken die ook vaker zelf op. Daarom breiden we het stroomnet flink uit. We plaatsen meer elektriciteitshuisjes en leggen kabels met meer vermogen. Zo zorgen we dat bewoners en bedrijven genoeg stroom krijgen. Het resultaat: een betrouwbaar stroomnet voor iedereen in de regio.

Wat gaan we doen?

We leggen in totaal 65 kilometer nieuwe stroomkabels en plaatsen 7 nieuwe elektriciteitshuisjes/distributieruimtes. Ook vernieuwen of vervangen we 14 bestaande elektriciteitshuisjes.

Het schakelstation in Noordwolde wordt verplaatst. Het wordt op dit moment van stroom voorzien vanuit het onderstation in Wolvega. Het onderstation Wolvega heeft namelijk een 10.000 volt (10 kV) voedingssysteem. In Oldeberkoop wordt een regelstation geplaatst met 20.000 volt (20 kV).

Na het verplaatsen van het schakelstation en het plaatsen van het regelstation, wordt het schakelstation in Noordwolde aangesloten op het distributienet. Hiermee krijgt het schakelstation via twee kanten voeding: vanuit 20kV backbone van het regelstation Oldeberkoop én vanuit 10kV backbone van onderstation Wolvega. Ook wordt er, vanaf onderstation Lemmer (20 kV), een extra 20kV backbone aangelegd. Deze wordt ook aangesloten op het onderstation Wolvega. Hiermee gaat ook de westzijde van Wolvega van 10kV naar 20kV.

Zo maken we het middenspanningsnet toekomstbestendig. Het middenspanningsnet is het ondergrondse stroomnet tussen het hoogspanningsnet en het laagspanningsnet.

We voeren het werk uit in samenwerking met aannemerscombinatie HVP (Heijmans, Voskuilen en van den Pol). Tijdens werkzaamheden leiden we het verkeer om met duidelijke borden. Ook verdelen we het werkgebied in verschillende delen, die we achter elkaar aanpakken. Zo blijft de buurt zo goed mogelijk bereikbaar.

Waar gaan we werken

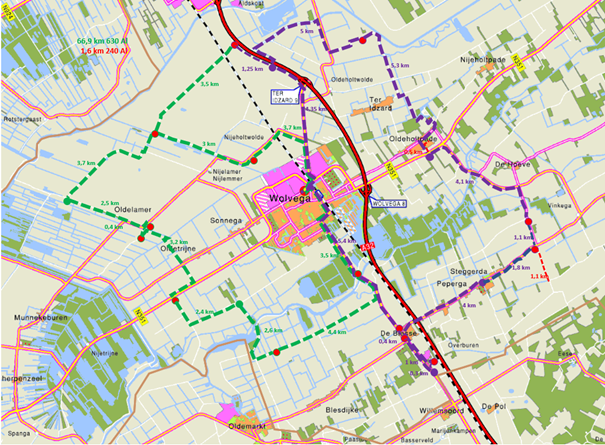

De kabelroute kan nog veranderen. De afbeelding is niet definitief.

Voorlopige planning

Wie

Wat

Wanneer

Liander/Aannemer

Onderzoek, informeren, kabelroute, vergunningen

Q1 2024

Aannemer

Uiterlijke start uitvoering

Q1 2027

Aannemer

Einde uitvoering: kabels aansluiten zonder stroom

Q2 2028

Liander

Onder toezicht kabels aansluiten met stroom

Q3 2028

Liander

Afronden project

Q1 2029

Actuele informatie via onze BouwApp

Wilt u op de hoogte worden gehouden van dit project? Download dan de Liander BouwApp op uw mobiele telefoon of tablet.

Voordelen van de BouwApp

  • Ontvang direct een melding wanneer wij een bericht plaatsen over het project
  • Bekijk de laatste versie van de planning
  • Neem gemakkelijk contact met ons op

Cookies

Contact

Heeft u nog een andere vraag over de voorbereiding, planning of uitvoering van het werk? U kunt terecht bij de omgevingsmanagers van Liander via OM-NuLelie-P1@liander.nl. U kunt ons ook via de BouwApp bereiken.

Video’s en handige linkjes

Hoe werkt het elektriciteitsnet? (video)

Meer informatie over elektriciteitshuisjes

Waar werken we nog meer aan de uitbreiding van het elektriciteitsnet?
