Uitbreiding stroomnet IJmuiden

Nederland groeit, vernieuwt en verduurzaamt. We gebruiken steeds meer stroom en het stroomnet raakt vol. Bijvoorbeeld voor nieuwe woonwijken of bedrijven, scholen en supermarkten is extra stroom nodig. Om ervoor te zorgen dat iedereen stroom kan blijven gebruiken, breidt Liander het stroomnet uit.

Dit gaan we ook in IJmuiden doen. We leggen nieuwe zwaardere kabels en maken zo het stroomnet klaar voor de toekomst.

Wat gaan we doen?

In de gemeente IJmuiden gaan we gaan het middenspanningsnet uitbreiden over een traject van 7 km. We leggen extra en zwaardere kabels aan die meer vermogen kunnen vervoeren.

Tijdens de werkzaamheden verdelen we het werkgebied in verschillende deelprojecten die we achter elkaar aanpakken. Zo blijft de omgeving zo goed mogelijk bereikbaar.

In de regio Haarlem voert aannemer dmmb, een combinatie van Max Bögl en Dmissi Elektro, het werk voor ons uit.

Waar gaan we werken?

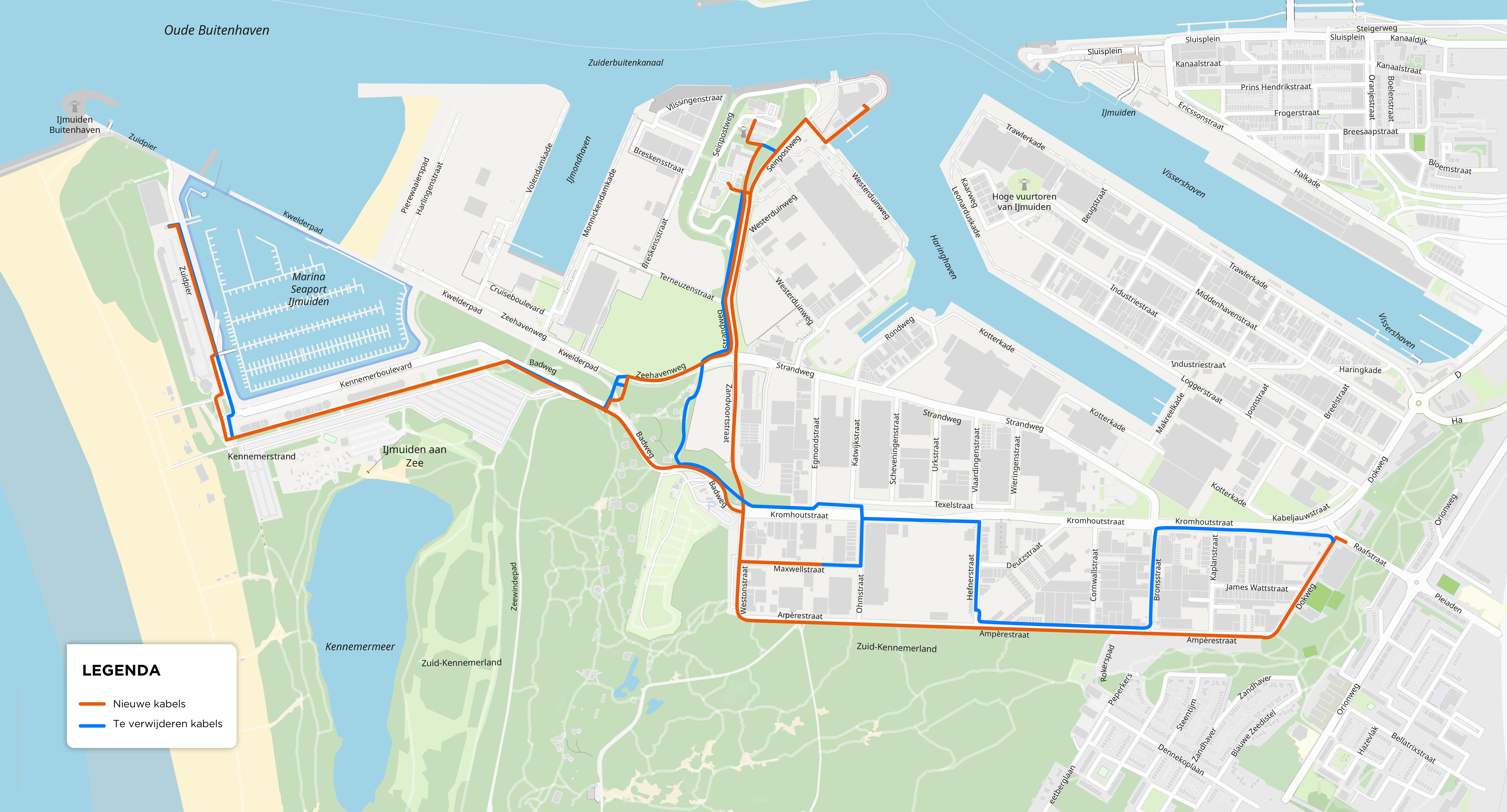

Op het kaartje hieronder ziet u de kabelroute die we gaan aanleggen voor het project netuitbreiding IJmuiden. De kabelroute is onder voorbehoud en kan mogelijk wijzigen.


Planning

Datum
Wat gaan we doen?
Status
Q4 2024Voorbereiding werkzaamhedenIn uitvoering
Q4 2025Start uitvoeringDec 2025
Q3 2026Verwachte einddatum van de werkzaamhedenGepland

Actuele informatie via onze BouwApp

Wilt u op de hoogte worden gehouden van dit project? Download dan de Liander BouwApp op uw mobiele telefoon of tablet.

Voordelen van de BouwApp

  • Ontvang direct een melding wanneer wij een bericht plaatsen over het project
  • Bekijk de laatste versie van de planning
  • Neem gemakkelijk contact met ons op

Meer weten?






Video’s en handige linkjes

Hoe werkt het elektriciteitsnet? (video)

Meer informatie over elektriciteitshuisjes

Waar werken we nog meer aan de uitbreiding van het elektriciteitsnet?
