Uitbreiding stroomnet Haarlem-Noord
Nederland groeit, vernieuwt en verduurzaamt. We gebruiken steeds meer stroom en het stroomnet raakt vol. Bijvoorbeeld voor nieuwe woonwijken of bedrijven, scholen en supermarkten is extra stroom nodig. Om ervoor te zorgen dat iedereen stroom kan blijven gebruiken, breidt Liander het stroomnet uit.
Dit gaan we ook in Haarlem-Noord doen. We leggen nieuwe kabels en maken zo het stroomnet klaar voor de toekomst.
Wat gaan we doen?
In de gemeente Haarlem-Noord gaan we gaan het middenspanningsnet uitbreiden over een traject van ongeveer 39 km. We leggen extra en zwaardere kabels aan die meer vermogen kunnen vervoeren.

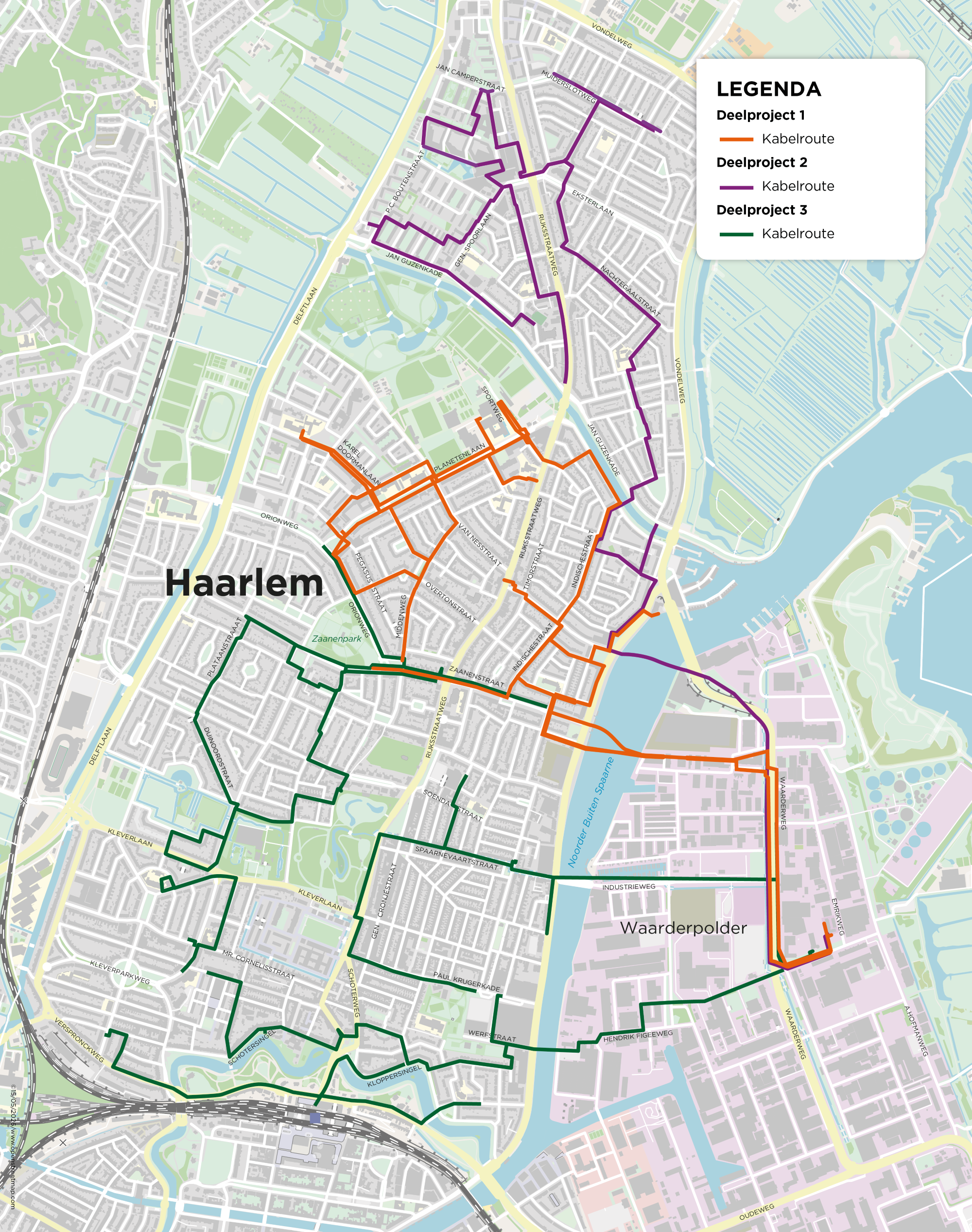

Tijdens de werkzaamheden verdelen we het werkgebied in verschillende deelprojecten die we achter elkaar aanpakken. We starten met deelproject 1 in de omgeving van de Planetenlaan.
Dit deelproject omvat zo’n 21 kilometer nieuw aan te leggen kabels in de ondergrond. Daarnaast verwijderen we ongeveer 6 kilometer aan oude kabels.
In de regio Haarlem voert aannemer dmmb, een combinatie van Max Bögl en Dmissi Energy, het werk voor ons uit.
Waar gaan we werken

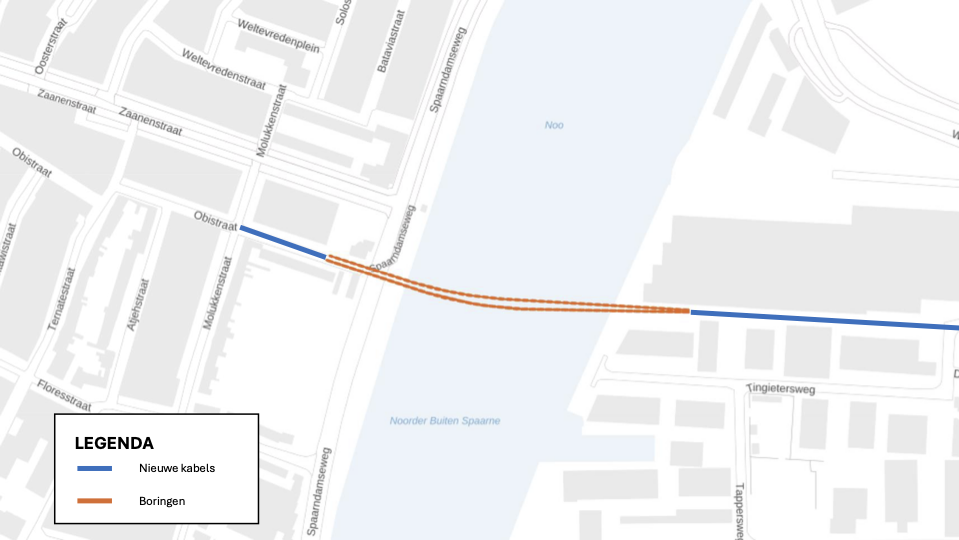

We starten met deelproject 1 in de omgeving van de Planentenlaan. Vanaf 12 januari 2026 voeren we in de eerste fase twee boringen onder het Spaarne uit om het elektriciteitsnet in Haarlem verder uit te breiden. Op het kaartje hieronder ziet u waar we aan het werk gaan.
Planning
| Datum | ||
|---|---|---|
| Wat gaan we doen? | ||
| Status | ||
| Q1 2025 | Voorbereiding werkzaamheden | In uitvoering |
| Q2 2026 | Start uitvoering | Jan 2026 |
| Q2 2027 | Verwachte einddatum van de werkzaamheden | Gepland |
Meer weten?
Als we de kabels vervangen of uw huisaansluiting op het vernieuwde net overzetten, is het nodig dat we de spanning tijdelijk van de kabels afhalen zodat onze monteurs veilig hun werk kunnen doen. Geldt dit voor u? Dan krijgt u ongeveer 3 werkdagen van tevoren hierover een bericht met de datum en het tijdstip van de onderbreking.
Hier vindt u tips hoe u uzelf kunt voorbereiden op een stroomonderbreking.

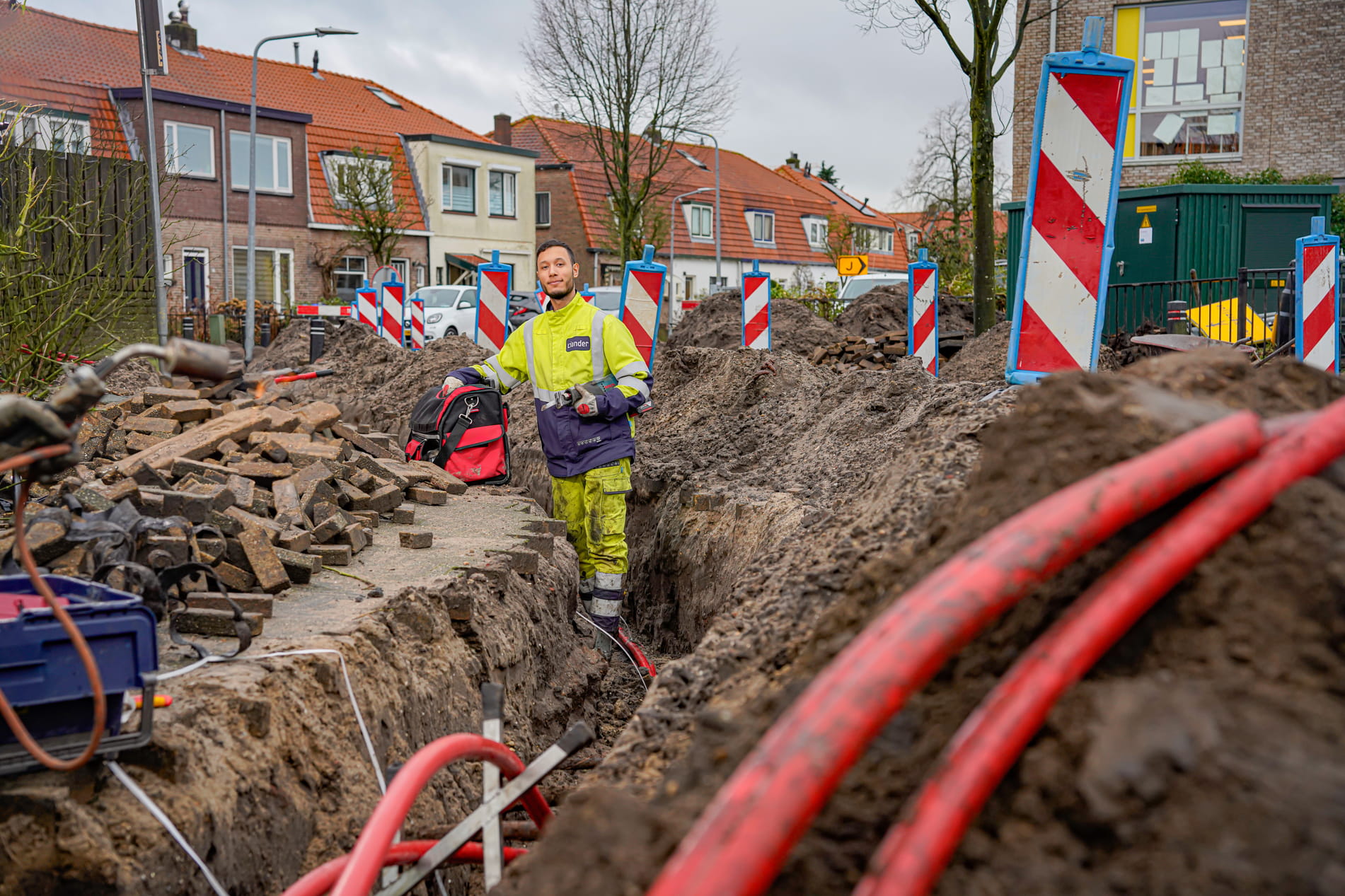

We moeten de werkzaamheden verrichten op de locatie waar de kabels liggen. Dit is vaak in de stoep en/of de weg. Het kan zijn dat tijdens de werkzaamheden (een deel) van de stoep en/of weg hierdoor niet beschikbaar is. Om de hinder zoveel mogelijk te beperken leggen we loopplanken neer over de opgebroken weggedeelten, zodat woningen en/of bedrijfspanden bereikbaar blijven. We zetten het werkgebied af en plaatsen waarschuwingsborden.
Voorafgaand en gedurende de werkzaamheden slaan wij bij u in de buurt materiaal op. Ook hierbij proberen wij eventuele hinder tot een minimum te beperken.
Omdat wij grotere afstanden moeten afleggen voordat een kabel getrokken kan worden kan het zijn dat u enige tijd geen activiteit ziet op locatie. Daarnaast houden wij ook een kleine periode aan tussen het leggen van de kabel en de montage hiervan in de elektriciteitsruimtes. Dit om te voorkomen dat we bij vertraging in het leggen van de kabel direct in de problemen komen.
Een elektriciteitshuisje - ook wel elektriciteitsruimte genoemd - is een belangrijke bouwsteen van ons energienetwerk. Het elektriciteitshuisje maakt stroom geschikt voor het gebruik in uw woning.
Wij begrijpen dat u vragen heeft over de nieuwe elektriciteitshuisjes in uw buurt.
Dit kan helaas niet. We onderzoeken of we in de toekomst aanvragen voor een verzwaring van een huisaansluiting samen met andere werkzaamheden kunnen uitvoeren. Als dit kan, brengen we onze klanten hiervan op de hoogte.
