Uitbreiding stroomnet in Kootstertille

De energietransitie is in volle gang. We gebruiken steeds meer stroom en wekken die ook vaker zelf op. Daarom breiden we het stroomnet flink uit. We plaatsen meer elektriciteitshuisjes en leggen kabels met meer vermogen. Zo zorgen we dat bewoners en bedrijven genoeg stroom krijgen. Het resultaat: een betrouwbaar stroomnet voor iedereen in de regio.

Wat gaan we doen?

We leggen nieuwe kabels aan, plaatsen elektriciteitshuisjes en realiseren een zogenaamde ruggengraat (backbone) voor dit gebied. In het project Kootstertille – Surhuisterveen vernieuwen we het bestaande stroomnet van 10.000 Volt (10 kV) door krachtige stroomkabels met 20.000 Volt (20kV) aan te leggen. Dit is nodig om de capaciteit en betrouwbaarheid van het stroomnet te vergroten. Zo breiden we het middenspanningsnet uit. Het middenspanningsnet is het ondergrondse stroomnet tussen het hoogspanningsnet en het laagspanningsnet.

Deze 20kV-ring vormt een belangrijke regionale verbinding. Het loopt door Kootstertille, Drogeham, Harkema, Oostermeer, Augustinusga, Surhuizem, Jistrum, Hoogzand en Surhuisterveen.

In Drogeham staat een regelstation (RS), genaamd RS Drogeham. Dit regelstation sluit aan op een onderstation en houdt de spanning gelijk. Vanuit dit regelstation leggen we ongeveer 62 kilometer nieuwe stroomkabels aan om het stroomnet te versterken. Ook plaatsen we 15 nieuwe distributieruimtes. Een distributieruimte (DR) is een groter elektriciteitshuisje en is een verdeelpunt. Deze ruimte zet stroom van 20kV (20.000 Volt) om naar 10kV (10.000 Volt) en verdeelt de stroom zonder spanningsverlies.

Ook vervangen we 6 bestaande elektriciteitshuisjes (ook wel middenspanningsruimtes of MSR genoemd) en plaatsen we 1 nieuwe MSR. Zodra de gehele ruggengraat (backbone) is gelegd en is aangesloten op alle elektriciteitshuisjes, schakelen we het oude stroomnet stap voor stap uit. Tot die tijd werken het oude en nieuwe systeem tijdelijk samen.

We voeren het werk uit in samenwerking met aannemerscombinatie aannemerscombinatie Alsema en Van Vulpen. We starten in kwartaal 1 van 2026 met de uitvoering.  Tijdens werkzaamheden leiden we het verkeer om met duidelijke borden. Ook verdelen we het werkgebied in verschillende delen, die we achter elkaar aanpakken. Zo blijft de buurt zo goed mogelijk bereikbaar.

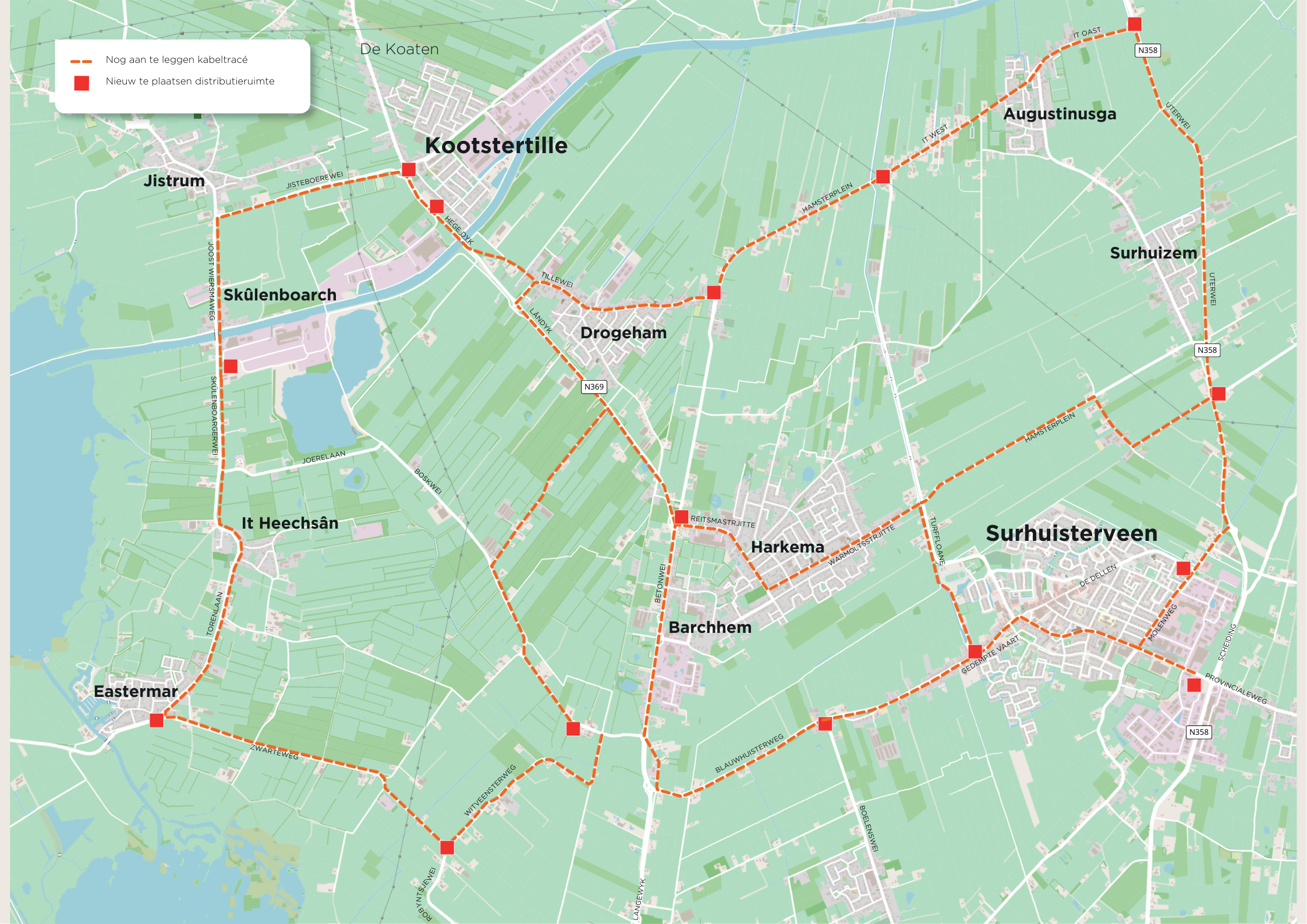

Waar gaan we werken

De kabelroute kan nog veranderen. De afbeelding is niet definitief.

Voorlopige planning

Werkzaamheden
Liander
Aannemer
Planning
Voorbereidende werkzaamheden zoals informeren, vooronderzoek, bepalen van de kabelroute en aanvraag vergunningen.X  Q1 2025
Uiterlijke start uitvoerende werkzaamheden X Q4 2027
Einde uitvoerende werkzaamheden. Dit is inclusief het aansluiten van de kabels op de nieuwe elektriciteitshuisjes. Er staat dan nog geen spanning op de kabels. De aannemer voert dit werk uit. X Q4 2029
Aansluiten kabels op de nieuwe elektriciteitshuisjes. Er staat wél spanning op de kabels. Een monteur van Liander sluit de kabels aan onder toezicht van een werkverantwoordelijke. X  Q1 2030
Afronden projectX  Q3 2030

Meer weten?




Actuele informatie via onze BouwApp

Wilt u op de hoogte worden gehouden van dit project? Download dan de Liander BouwApp op uw mobiele telefoon of tablet.

Voordelen van de BouwApp

  • Ontvang direct een melding wanneer wij een bericht plaatsen over het project
  • Bekijk de laatste versie van de planning
  • Neem gemakkelijk contact met ons op

Cookies

Contact

Heeft u nog een andere vraag over de voorbereiding, planning of uitvoering van het werk? U kunt terecht bij de omgevingsmanagers van Liander via nulelie@liander.nl. U kunt ons ook via de BouwApp bereiken.
