De energietransitie is in volle gang. We gebruiken steeds meer stroom en wekken die ook vaker zelf op. Daarom breiden we het stroomnet flink uit. We plaatsen meer elektriciteitshuisjes en leggen kabels met meer vermogen. Zo zorgen we dat bewoners en bedrijven genoeg stroom krijgen. Het resultaat: een betrouwbaar stroomnet voor iedereen in de regio.
De werkzaamheden verdelen we in verschillende werkgebieden (Oost, Midden en West), die we achter elkaar aanpakken.
We breiden de bestaande 10kV stroomnet uit door de aanleg van een nieuwe 20kV ringverbinding. Zo maken we het middenspanningsnet toekomstbestendig. Het middenspanningsnet is het ondergrondse stroomnet tussen het hoogspanningsnet en het laagspanningsnet.
We voeren het werk uit in samenwerking met aannemerscombinatie Alsema en Van Vulpen. Tijdens werkzaamheden leiden we het verkeer om met duidelijke borden. Ook verdelen we het werkgebied in verschillende delen, die we achter elkaar aanpakken. Zo blijft de buurt zo goed mogelijk bereikbaar.

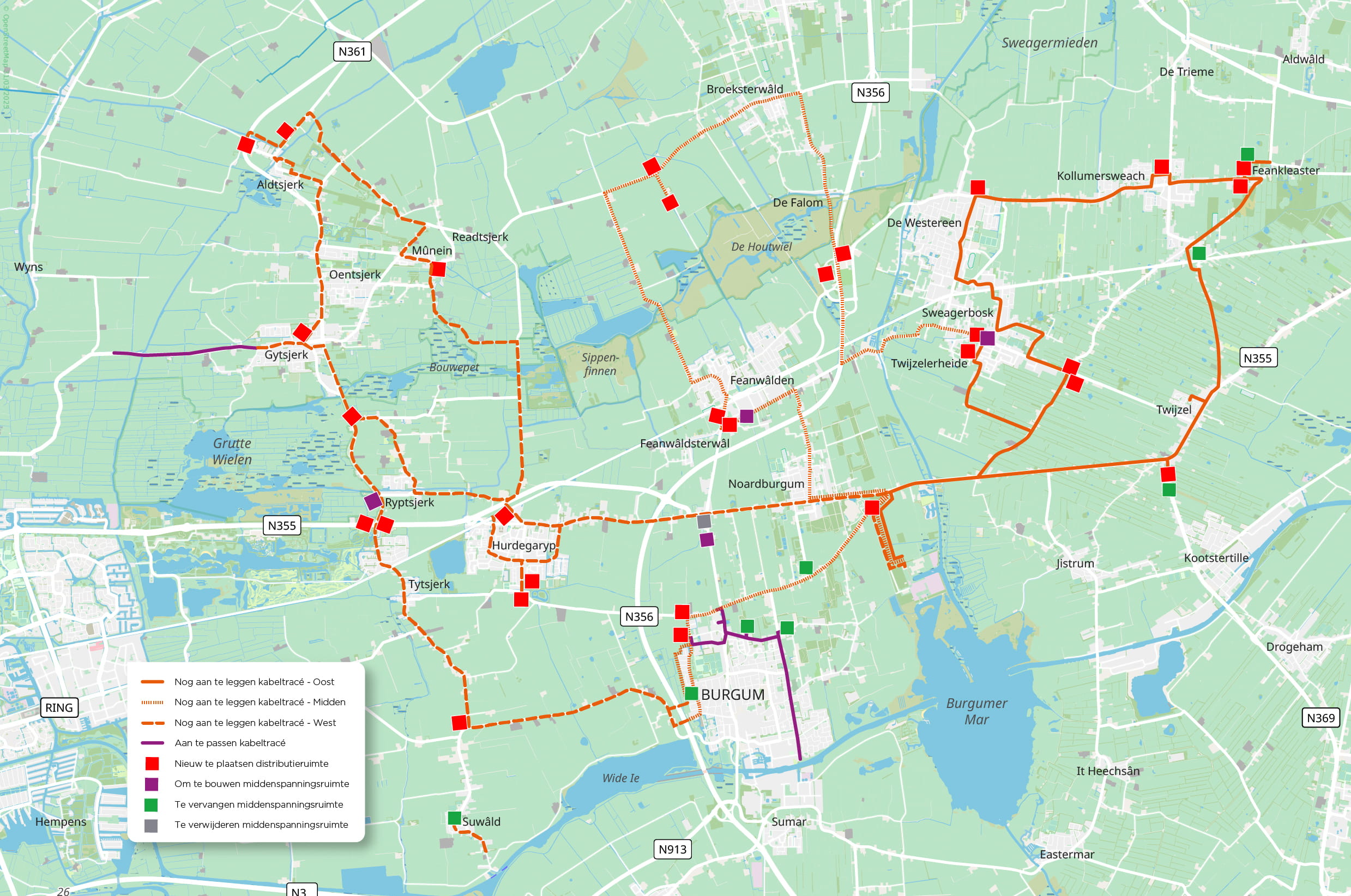

De kabelroute kan nog veranderen. De afbeelding is niet definitief.
| Werkzaamheden | |||
|---|---|---|---|
| Liander | |||
| Aannemer | |||
| Planning | |||
| Voorbereidende werkzaamheden zoals informeren, vooronderzoek, bepalen van de kabelroute en aanvraag vergunningen. | X | Q4 2023 | |
| Uiterlijke start uitvoerende werkzaamheden | X | Q2 2025 | |
| Einde uitvoerende werkzaamheden. Dit is inclusief het aansluiten van de kabels op de nieuwe elektriciteitshuisjes. Er staat dan nog geen spanning op de kabels. De aannemer voert dit werk uit. | X | Q2 2026 | |
| Aansluiten kabels op de nieuwe elektriciteitshuisjes. Er staat wél spanning op de kabels. Een monteur van Liander sluit de kabels aan onder toezicht van een werkverantwoordelijke. | X | Q3 2026 | |
| Afronden project | X | Q2 2029 |
Het werk bestaat uit meerdere stappen. Het kan zijn dat we een paar keer op dezelfde locatie werkzaamheden uitvoeren. En dan de sleuf opnieuw open en dichtmaken.
Algemeen
Voor het leggen van de kabels
Voor het plaatsen van een elektriciteitshuisje
Het werken aan het elektriciteitsnet gaat niet onopgemerkt. 1 op de 3 straten gaat de komende jaren open om de verzwaring van het elektriciteitsnet te realiseren. Een stevige klus die we niet kunnen uitvoeren zonder hinder te veroorzaken. Denk bijvoorbeeld aan verkeershinder of geluidshinder. Ook verandert mogelijk de openbare ruimte bij u in de buurt doordat er een elektriciteitshuisje komt te staan of overleggen we of we kabels kunnen leggen op uw grondgebied.
We begrijpen dat overlast niet fijn is. Wel rekenen we op uw begrip. Voor een betrouwbaar energienet moet er de komende jaren bijna overal gewerkt worden. Daar gaan we met zijn allen last van krijgen. We doen ons best om de overlast tot een minimum te beperken en u zo goed mogelijk te informeren.
Tijdens de werkzaamheden kan er tijdelijk hinder zijn in de openbare ruimte. Denk hierbij aan een minder goede bereikbaarheid van de stoep en omleidingen. Het kan in specifieke situaties voor hele grote klantaansluitingen voorkomen dat zij iets van de werkzaamheden merken. Liander neemt tijdig contact op als u last krijgt van stroomonderbrekingen.
Het elektriciteitshuisje - ook wel elektriciteitsruimte genoemd - is een belangrijke bouwsteen van ons energienetwerk. De huisjes garanderen dat u nu, en in de toekomst, uw woning kan verwarmen, elektrisch kan koken en uw elektrische auto kan opladen.
Wilt u op de hoogte worden gehouden van dit project? Download dan de Liander BouwApp op uw mobiele telefoon of tablet.
Heeft u nog een andere vraag over de voorbereiding, planning of uitvoering van het werk? U kunt terecht bij de omgevingsmanagers van Liander via nulelie@liander.nl. U kunt ons ook via de BouwApp bereiken.
Soms moeten we tijdelijk de spanning van de kabels afhalen. Dit kan nodig zijn om kabels te vervangen of om uw huisaansluiting op het nieuwe net over te zetten. Zo kunnen onze monteurs veilig werken. Geldt dit voor u? Dan ontvangt u ongeveer 3 werkdagen van tevoren een bericht met de datum en het tijdstip van de onderbreking.
Tip: Meld u aan voor onze sms dienst om op de hoogte te zijn van geplande stroomonderbrekingen.
We begrijpen dat dit vervelend kan zijn, maar ook dit onderdeel van het werk is nodig voor een betrouwbaar stroomnet in de toekomst.
Wij informeren u regelmatig over de werkzaamheden van het project. Dit doen we via verschillende kanalen waaronder:
In elke gemeente doorlopen wij de wettelijke procedures en vragen we vergunningen aan. De gemeente publiceert dit voor de omgeving.
De uitvoering van onze planning is afhankelijk van (vergunnings)termijnen en onverwachte gebeurtenissen, zoals slecht weer of ontdekkingen in de grond. Hierdoor starten onze werkzaamheden soms eerder, of kan het werk uitlopen. Vandaar dat we met bandbreedtes werken. We doen ons uiterste best om de projecten binnen deze bandbreedte te realiseren.
Met deze uitbreidingen aan het middenspanningsnet leggen we een stevige basis om het stroomnet klaar te maken voor de toekomst. Als onze werkzaamheden klaar zijn, betekent dat helaas niet dat er direct meer stroom beschikbaar is. Voor nieuwe of zwaardere aansluitingen en/of het terugleveren van stroom moeten we ook andere onderdelen van het stroomnet uitbreiden en/of vernieuwen.
