Uitbreiding stroomnet van Bolsward
De energietransitie is in volle gang. We gebruiken steeds meer stroom en wekken die ook vaker zelf op. Daarom breiden we het stroomnet flink uit. We plaatsen meer elektriciteitshuisjes en leggen kabels met meer vermogen. Zo zorgen we dat bewoners en bedrijven genoeg stroom krijgen. Het resultaat: een betrouwbaar stroomnet voor iedereen in de regio.
Wat gaan we doen?
We leggen in totaal 200 km nieuwe stroomkabels en plaatsen 60 nieuwe elektriciteitshuisjes. Ook vernieuwen of vervangen we 24 bestaande elektriciteitshuisjes. We starten bij Bolsward De Marne en Bolsward Centrum op het onderstation Marnezijl. De overige deeltrajecten vertrekken vanaf het nieuwe onderstation Bolsward.
Aannemer Van Gelder voert het werk voor ons uit. Tijdens de werkzaamheden verdelen we het werkgebied in verschillende delen die we achter elkaar aanpakken. Zo blijft de buurt zo goed mogelijk bereikbaar.
Waar gaan we werken
De kaart volgt nog. Voor elke kaart geldt dat de kabelroute nog kan veranderen. De afbeelding is niet definitief.
Voorlopige planning

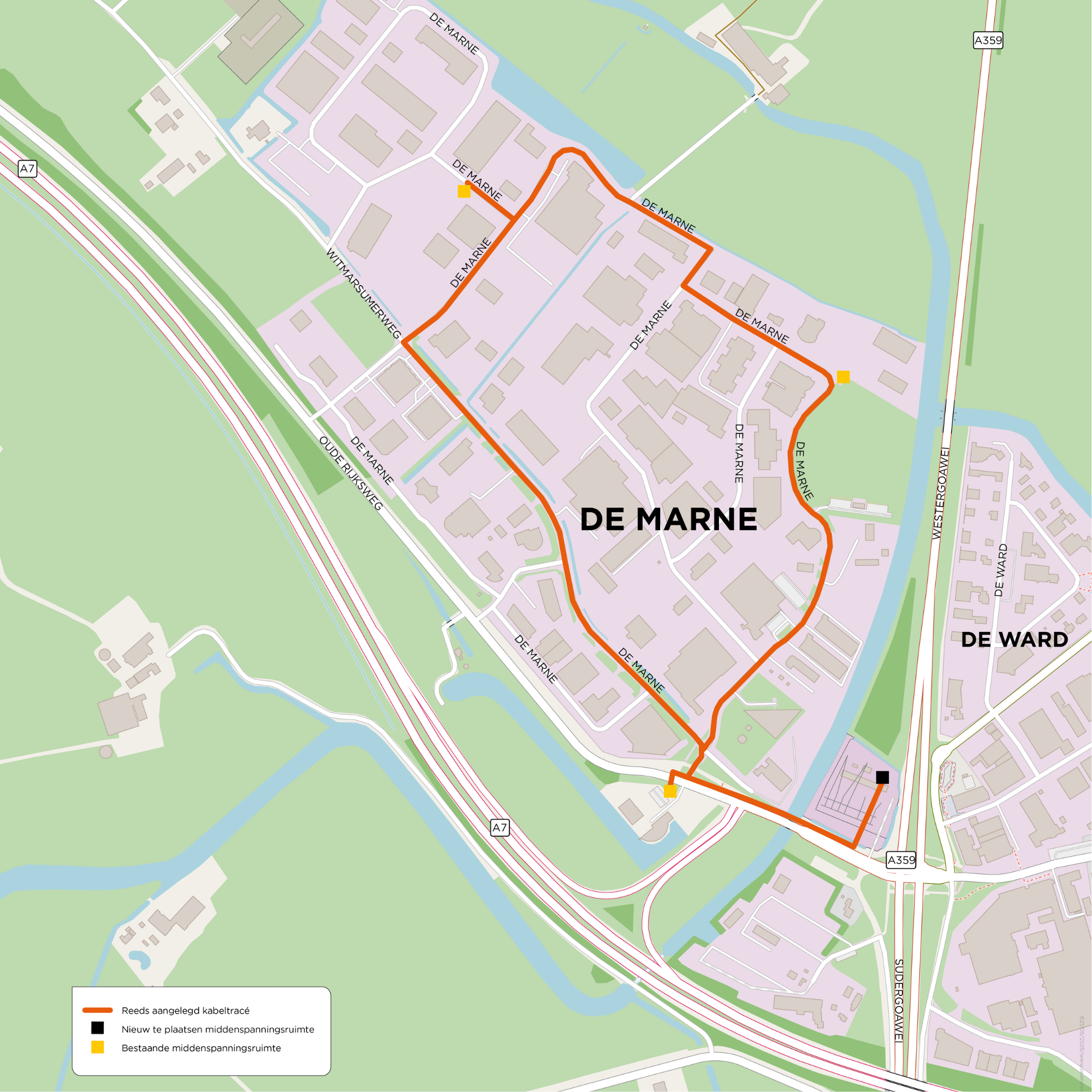

| Werkzaamheden Bolsward De Marne | |||
|---|---|---|---|
| Liander | |||
| Aannemer | |||
| Planning | |||
| Voorbereidende werkzaamheden zoals informeren, vooronderzoek, bepalen van de kabelroute en aanvraag vergunningen. | X | Q1 2024 | |
| Uiterlijke start uitvoerende werkzaamheden | X | Q1 2026 | |
| Einde uitvoerende werkzaamheden. Dit is inclusief het aansluiten van de kabels op de nieuwe elektriciteitshuisjes. Er staat dan nog geen spanning op de kabels. De aannemer voert dit werk uit. | X | Q3 2026 | |
| Aansluiten kabels op de nieuwe elektriciteitshuisjes. Er staat wél spanning op de kabels. Een monteur van Liander sluit de kabels aan onder toezicht van een werkverantwoordelijke. | X | Q1 2027 | |
| Afronden project | X | Q3 2028 |

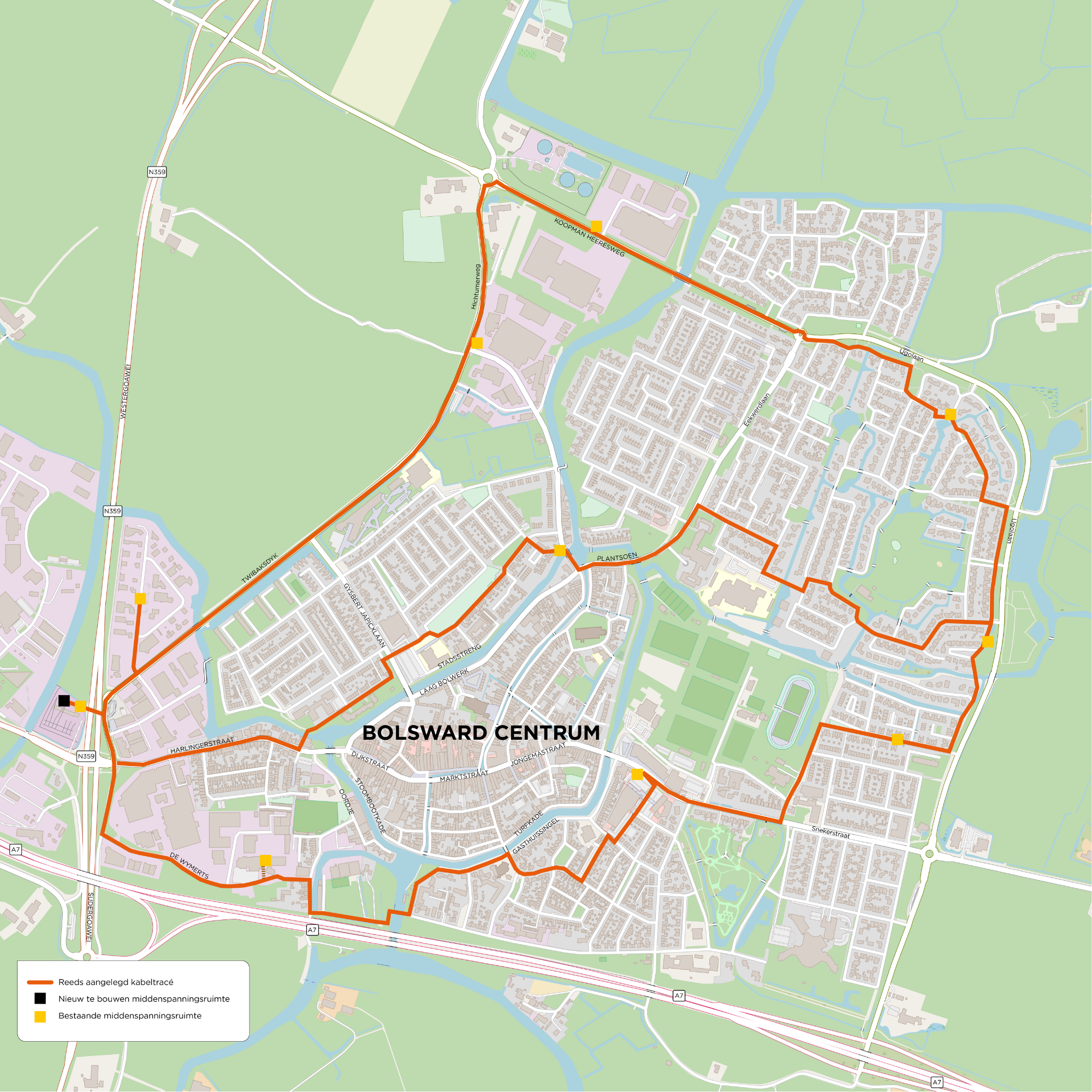

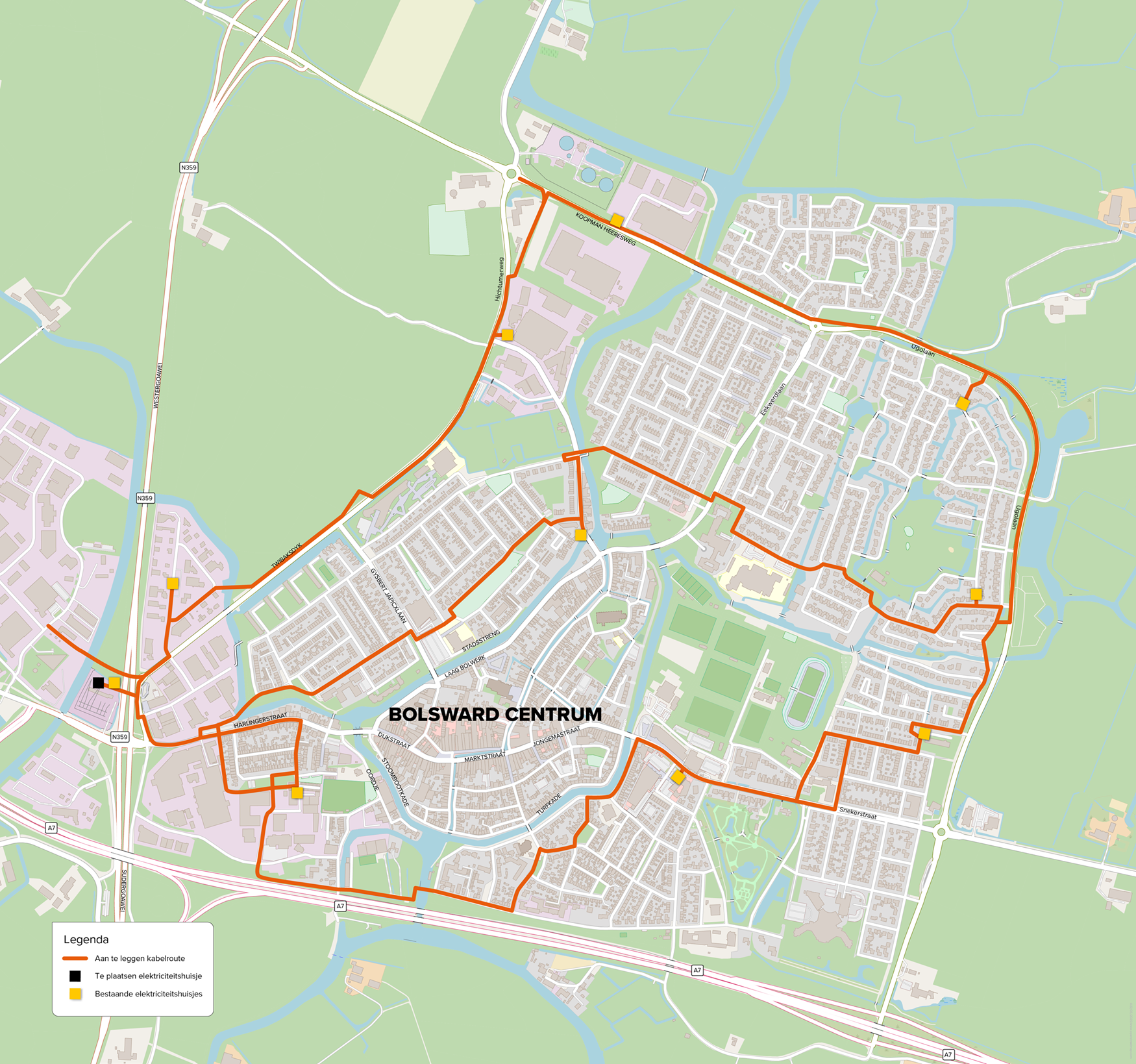

| Werkzaamheden Bolsward Centrum | |||
|---|---|---|---|
| Liander | |||
| Aannemer | |||
| Planning | |||
| Voorbereidende werkzaamheden zoals informeren, vooronderzoek, bepalen van de kabelroute en aanvraag vergunningen. | X | Q2 2025 | |
| Uiterlijke start uitvoerende werkzaamheden | X | Q1 2026 | |
| Einde uitvoerende werkzaamheden. Dit is inclusief het aansluiten van de kabels op de nieuwe elektriciteitshuisjes. Er staat dan nog geen spanning op de kabels. De aannemer voert dit werk uit. | X | Q 2026 | |
| Aansluiten kabels op de nieuwe elektriciteitshuisjes. Er staat wél spanning op de kabels. Een monteur van Liander sluit de kabels aan onder toezicht van een werkverantwoordelijke. | X | Q1 2027 | |
| Afronden project | X | Q3 2028 |
- Als onze werkzaamheden klaar zijn, betekent dat helaas niet dat er automatisch meer vermogen vrijkomt. Meer informatie over uw aansluiting vindt u op Mijn Liander.
- Bent u een grootzakelijke klant? Bekijk de actuele oplostermijnen op de capaciteitschecker van Liander.
Meer weten?
Actuele informatie via onze BouwApp
Wilt u op de hoogte worden gehouden van dit project? Download dan de Liander BouwApp op uw mobiele telefoon of tablet.
Voordelen van de BouwApp
- Ontvang direct een melding wanneer wij een bericht plaatsen over het project
- Bekijk de laatste versie van de planning
- Neem gemakkelijk contact met ons op
Cookies
Contact
Heeft u nog een andere vraag over de voorbereiding, planning of uitvoering van het werk? U kunt terecht bij de omgevingsmanagers van Liander via nulelie@liander.nl. U kunt ons ook via de BouwApp bereiken.
