Uitbreiding stroomnet Vondelparkbuurt West (Amsterdam)
We breiden het stroomnet in een keer uit. Zodat dit kan blijven werken zoals u van ons gewend bent. Er komen elektriciteitshuisjes bij. Hierdoor worden de kabels korter en wordt het stroomnet krachtiger. We noemen dit de buurtaanpak.
Actuele informatie via onze BouwApp
Wilt u op de hoogte worden gehouden van dit project? Download dan de Liander BouwApp op uw mobiele telefoon of tablet.
Voordelen van de BouwApp
- Ontvang direct een melding wanneer wij een bericht plaatsen over het project
- Bekijk de laatste versie van de planning
- Neem gemakkelijk contact met ons op
Cookies
Wat gaan we doen?
Er komen 2 nieuwe elektriciteitshuisjes voor de uitbreiding van het stroomnet. Ook vervangen we 1 huisje wat er al staat. Samen met de gemeente zoeken we zorgvuldig naar geschikte plekken. Als we het werk gaan uitvoeren leggen we ook meer kabels en vervangen we bestaande kabels.
Op dit moment zijn we ook bezig met werkzaamheden aan het gasnet op de Overtoom. De werkzaamheden voor de elektriciteitshuisjes komen daarna.
Kies het nummer van het elektriciteitshuisje om te zien waar deze precies komt te staan

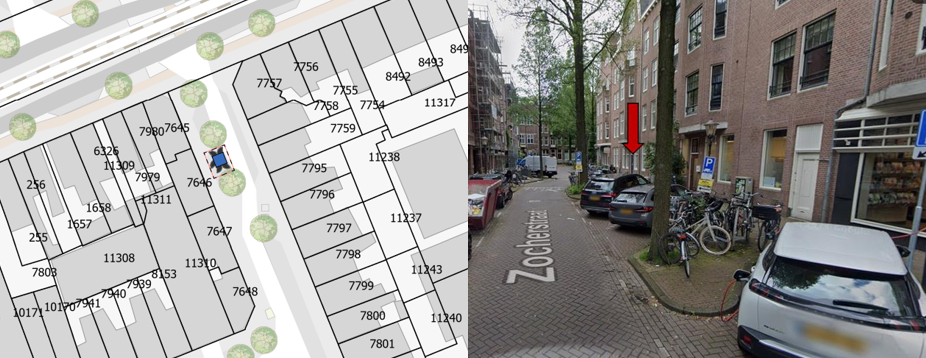

Op een parkeerplaats voor de etalageruit.

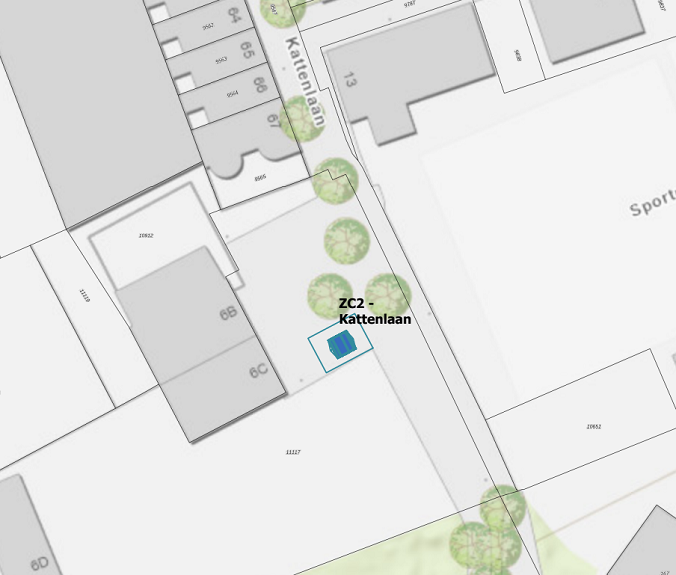

We vervangen het huisje wat er staat.
Buiten het hek van de stadswerf.
Hoe ziet een elektriciteitshuisje eruit?
Het elektriciteitshuisje is een belangrijke bouwsteen van ons energienetwerk. Liander werkt met standaard elektriciteitshuisjes. De kleur kan verschillen. Hieronder ziet u een elektriciteitshuisje in de kleur antracietgrijs.
Planning
We werken in fases vanaf begin mei 2026. Zie hieronder de fases verder uitgelegd. 2 weken voordat er een nieuwe fase start, ontvangen de omwonenden een brief. Ook plaatst de omgevingsmanager updates in de BouwApp.

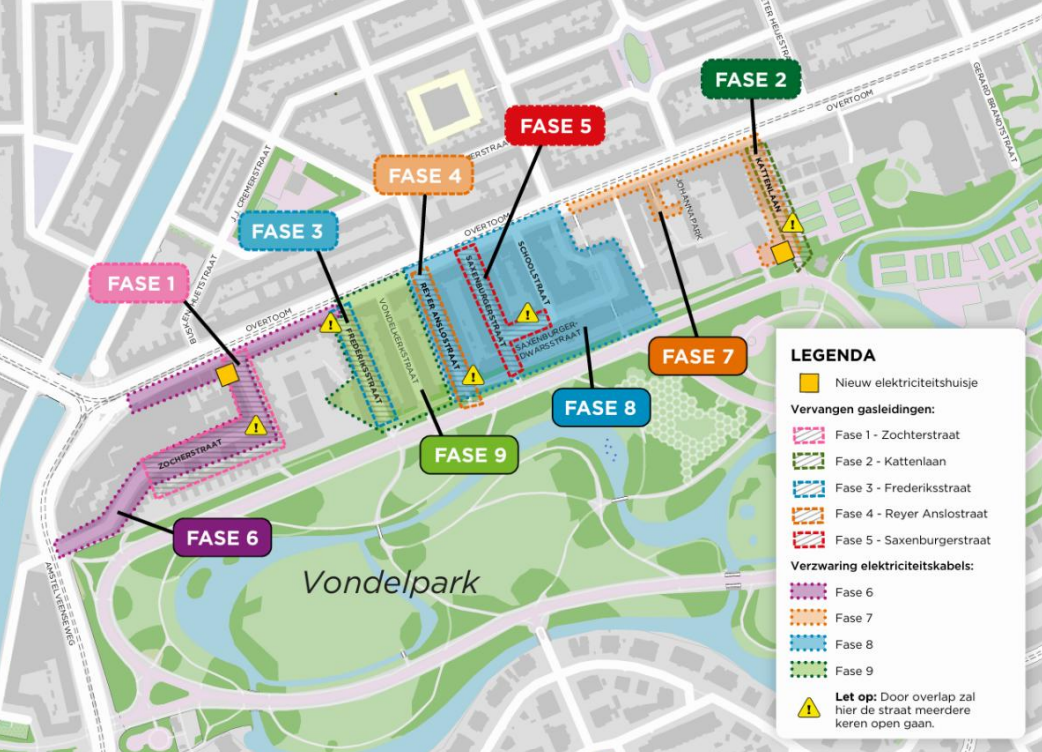

| Wanneer gaan we werken | |
|---|---|
| Waar gaan we werken | |
| 04-05-2026 | Zocherstraat |
| 08-06-2026 | Kattenlaan |
| 29-06-2026 | Frederiksstraat |
| Medio augustus | Reyer Anslostraat |
| Medio september | Saxenburgerstraat |
| Medio augustus | Zocherstraat |
| Half juni | Plaatsen elektriciteitshuisje Zocherstraat |
Meer weten?
We gebruiken steeds meer stroom. We verwarmen onze woningen, koken en rijden steeds vaker elektrisch. En als je door gemiddelde Nederlandse wijk loopt liggen de daken vol met zonnepanelen. Dit zorgt voor een grotere belasting van het stroomnet, dat op veel plekken vol raakt. Doordat er meer stroom wordt gebruikt om te koken en huizen op te warmen, is er ook meer stroom nodig. Dit vraagt veel van het stroomnet.
Door meer elektriciteitshuisjes te plaatsen, worden de huidige huisjes ontlast. Dit voorkomt in de toekomst storingen door overbelasting van het net. Om ook in de toekomst genoeg stroom beschikbaar te hebben en om zo efficiënt mogelijk gebruik te maken van mensen en middelen, pakken we in 1 keer heel de buurt aan. Zo plaatsen we alle nodige elektriciteitshuisjes zo veel mogelijk in 1 keer.
We sturen de eerste brief voor de plekken van de elektriciteitshuisjes ongeveer 1 tot 2 jaar voordat we starten met de werkzaamheden. We spreken eerst de plekken van de elektriciteitshuisjes af met de gemeente. Daarna ontwerpt de aannemer de route van de kabels onder de grond. Op die manier weten we ook welke kabels we gaan vernieuwen, welke kabels nog missen en wat de impact van de werkzaamheden wordt.
Voor de grondverkoop ontvangt u een bericht via overheid.nl. U kunt zich aanmelden voor 'Berichten over uw Buurt' om hier een melding over te ontvangen. Als we weten wanneer de werkzaamheden starten, ontvangt u opnieuw een brief. Dit is ongeveer 8 weken voordat u ons in de buurt ziet werken. We plaatsen vanaf dat moment ook borden op de plekken van de huisjes. Bij vragen kunt u altijd via de contactpagina van uw buurt contact met ons opnemen.
