Uitbreiding elektriciteitsnet Espel

De vraag naar energie en het opwekken van energie in en rondom Espel neemt toe. Als gevolg hiervan heeft het bestaande elektriciteitsnetwerk onvoldoende capaciteit om te voorzien in de energievoorziening. Om aan de huidige en toekomstige vraag in Espel te voldoen gaat Liander het elektriciteitsnet uitbreiden.

In het gebied rondom Espel wordt de capaciteit van het elektriciteitsnet uitgebreid door de aanleg van een 20kV-ringverbiding en het plaatsen van 7 distributieruimtes. De ringverbinding wordt aangesloten op het regelstation Tollebeek (in aanbouw) aan de Zuidwesterringweg 33 Tollebeek.

Ook worden (kleine) aanpassingen gedaan aan het 10kV-elektriciteitsnet om de nieuwe 20kV-ringverbinding te koppelen met het bestaande 20kV-net. Door deze werkzaamheden kunnen in het landelijke gebied van Espel de transportbeperkingen en overbelastingen worden opgeheven en wordt het elektriciteitsnet toekomstbestendiger.

Werkzaamheden

Liander

Aannemer

Planning*

Voorbereidende werkzaamheden, zoals informeren derden, vooronderzoek, kabeltracé bepalen en vergunningen aanvragen

X



Q3 2022

Uiterlijke start uitvoerende werkzaamheden



X

Q3 2024

Einde uitvoerende werkzaamheden, incl. aansluiten kabels op elektriciteitsruimte (koud werk**) uiterlijk gereed

X

Q2 2025

Aansluiten kabels op elektriciteitsruimte (warm werk***) uiterlijk gereed

X



Q4 2025

Opheffen netcongestie & afronden project

X



Q2 2026

  • Als onze werkzaamheden klaar zijn, betekent dat helaas niet dat er automatisch meer vermogen vrijkomt. Meer informatie over uw aansluiting vindt u op Mijn Liander
  • Bent u grootzakelijke klant? Check de actuele oplostermijnen op de capaciteitschecker van Liander: Capaciteit op uw grootzakelijke locatie | Liander
*     Planning is altijd onder voorbehoud en afhankelijk van derden
**   Koud werk: Aansluiten van kabels op een elektriciteitsruimte (MSR of DR) waarbij er géén spanning op het elektriciteitsnet staat. Deze werkzaamheden worden verricht door de aannemer.
*** Warm werk: Aansluiten van kabels op een elektriciteitsruimte (MSR of DR) waarbij er wél spanning op het elektriciteitsnet staat. Deze werkzaamheden worden verricht door Liander. Een monteur sluit dit aan onder toezicht van werkverantwoordelijke Liander (WV-er), nadat nauwkeurig is bepaald hoe dit veilig gedaan kan worden, zonder stroomuitval.

Een gedetailleerde en actuele planning vindt u, vanaf start uitvoerende werkzaamheden, in onze BouwApp.
Download nu de BouwApp

Klik op de kaart voor een vergroting.

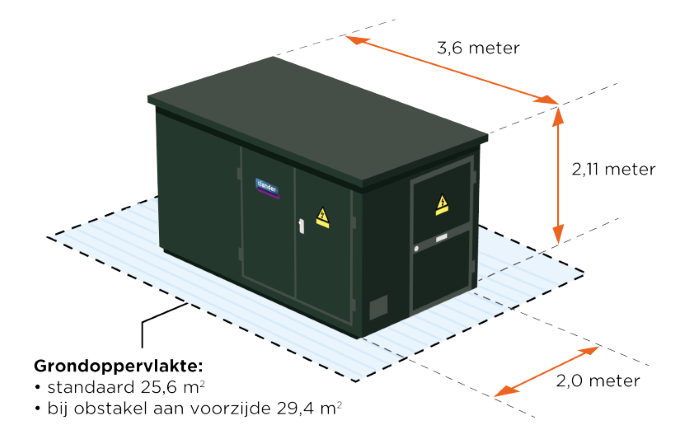

Hoe ziet een elektriciteitsruimte eruit?

Elektriciteitsruimtes zijn beter bekend als elektriciteitshuisjes. De huisjes zijn echter de afgelopen jaren groter geworden, dat we langzaam overgaan naar de naam elektriciteitsruimtes.

De te vervangen elektriciteitsruimtes worden indien mogelijk op of vlakbij dezelfde plek geplaatst. De nieuw te plaatsen elektriciteitsruimtes zijn groter dan de bestaande ruimtes en hebben een afmeting van 3,6 meter bij 2 meter bij 2,11 meter (lxbxh).

Blijf op de hoogte via onze BouwApp

Via de Liander BouwApp houden we u op de hoogte van alle ontwikkelingen in dit project. Om ons project te volgen, neemt u de volgende stappen:

  • Download de Liander BouwApp gratis in de Apple App Store of Google Play Store
  • Klik in de app op 'Ontdek'
  • Zoek op projectnaam of plaats
  • Selecteer het project
  • Klik op 'Volgen'

Voordelen van de BouwApp

  • Ontvang direct een melding wanneer wij een bericht plaatsen over het project
  • Bekijk de laatste versie van de planning
  • Neem gemakkelijk contact met ons op



Meer weten?
