Uitbreiding stroomnet van Ter Veenlaan e.o. in Hoofddorp

Om vandaag en in de toekomst betrouwbare en duurzame energie te kunnen blijven gebruiken in Hoofddorp, vervangen we het stroomnet in de Ter Veenlaan en de zijstraten. Ook plaatsen we twee nieuwe elektriciteitsruimtes in de Ter Veenlaan.

Wat gaan we doen?

We leggen nieuwe stroomkabels aan en plaatsen twee nieuwe elektriciteitsruimtes. De eerste nieuwe ruimte wordt geplaatst bij de Ter Veenlaan tussen nummer 12 en 16, de tweede ruimte wordt rond september aan het eind van de Ter Veenlaan bij de Egginkstraat geplaatst. De nieuwe kabels worden aangelegd in de Ter Veenlaan en de zijstraten. (oa Hoofdweg, Burg. Jansoniushof, CJ Kievithof)

Tijdens de werkzaamheden verdelen we het werkgebied in verschillende delen die we achter elkaar aanpakken, zo blijft de buurt zo goed mogelijk bereikbaar en is de overlast zo kort mogelijk.

Het eerste deel van de Hoofdweg tot aan de Fortweg is eind maart, begin april 2026 klaar. Daarna gaan we verder werken vanaf de Fortweg richting Raadhuislaan. De voorlopige planning vindt u hieronder. Als de planning wijzigt, wordt het op deze pagina aangepast.

We gaan nieuwe kabels in de straat leggen, daarna worden de huizen aangesloten op de nieuwe kabels. Hierna moeten we de oude kabel uit de straat verwijderen. Hierdoor gaat de straat bij u voor de deur minimaal drie keer open en dicht. We proberen het zo kort mogelijk open te houden, maar dat kan twee of drie dagen duren.

Aannemer Van Baarsen voert het werk voor ons uit.

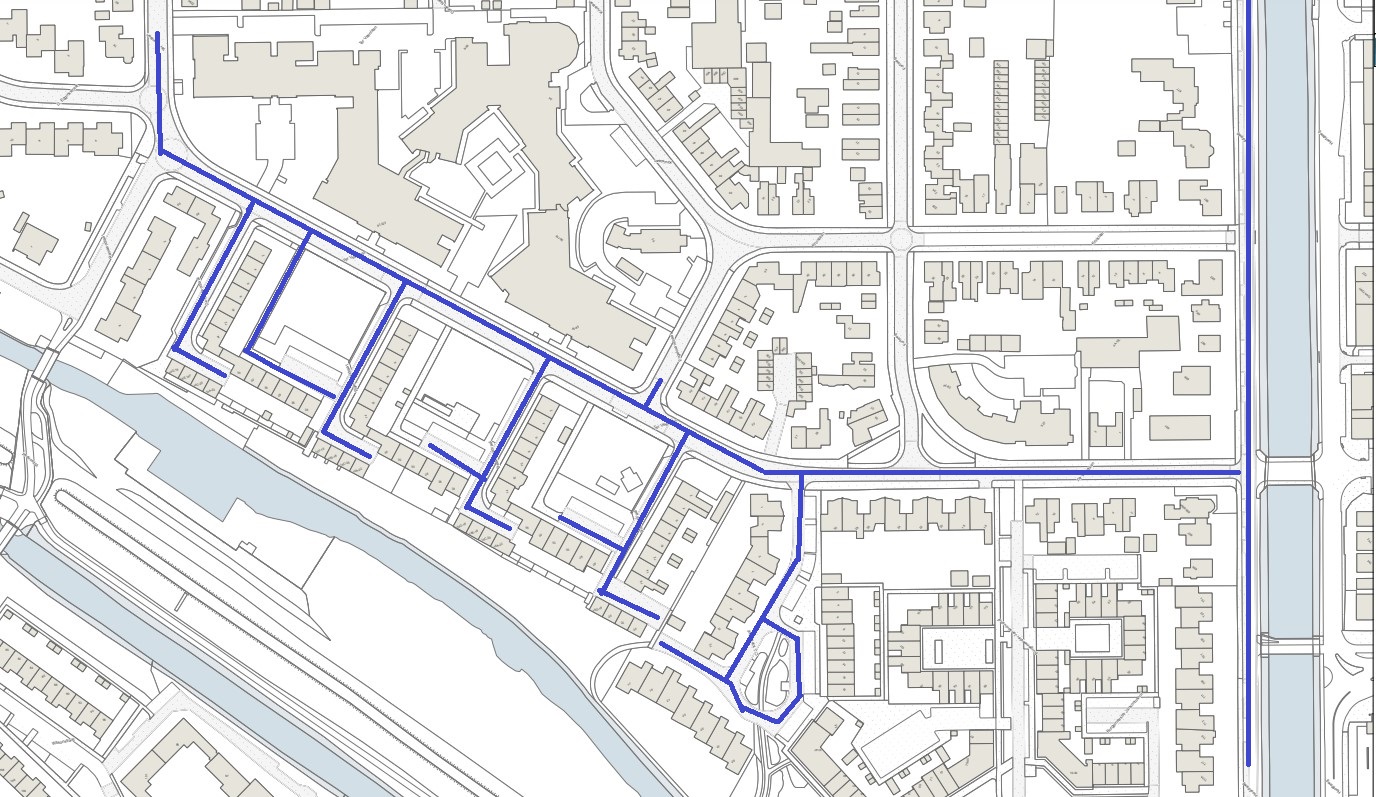

Waar gaan we de kabels vervangen?

Planning van de werkzaamheden

Planning en verdeelwerkzaamheden
Locatie
Werkzaamheden
Fase 1 - Tot begin aprilHoofdweg, Ter Veenlaan tot FortwegLeggen nieuwe kabels, huizen aansluiten op nieuwe kabel, oude kabel verwijderen.
Fase 2 - Vanaf half maart tot eind aprilVanaf Ter Veenlaan 16 naar CJ Kievithof en in het CJ KievithofLeggen nieuwe kabels, huizen aansluiten op nieuwe kabel, oude kabel verwijderen.
Fase 3 - Vanaf begin april tot half juniVanaf Ter Veenlaan 33 naar en in de BoekelstraatLeggen nieuwe kabels, huizen aansluiten op nieuwe kabel, oude kabel verwijderen.
Fase 4 - Vanaf half juni tot eind juliVanaf Ter Veenlaan 51 naar en in de BeekmanstraatLeggen nieuwe kabels, huizen aansluiten op nieuwe kabel, oude kabel verwijderen.
Fase 5 - Vanaf begin september tot eind novemberVanaf de Beekmanstraat richting de D.EgginkstraatLeggen nieuwe kabels, huizen aansluiten op nieuwe kabel, oude kabel verwijderen.
Fase 6 - Vanaf eind november tot eind decemberAfronden werkzaamheden.Laatste huizen worden aangesloten op de nieuwe kabel, bestrating op orde brengen, alles op orde brengen en opruimen.

Meer weten?





Contact

Heeft u nog een vraag over de voorbereiding, planning of uitvoering van het werk? Neem dan contact op met team Haarlemmermeer via liander_haarlemmermeer@alliander.com met vermelding van het projectnummer 0338194 in het onderwerp. U kunt ook telefonisch contact opnemen met onze Klantenservice op 088 - 542 64 44
Op werkdagen zijn wij bereikbaar van 8.00 tot 17.00 uur.
