Uitbreiding stroomnet van Hoofddorp Centrum Oost

Om vandaag en in de toekomst betrouwbaar en duurzaam energie te kunnen blijven gebruiken in Centrum Oost in Hoofddorp, breiden we de komende tijd het stroomnet van deze buurt uit. Daarvoor plaatsen we een extra elektriciteitshuisje en leggen we nieuwe kabels.

Wat gaan we doen?

Om aan de toenemende stroomaanvraag te kunnen voldoen gaan we oude stroomkabels vervangen en is er een nieuw elektriciteitshuisje geplaatst ter hoogte van het bruggetje bij de Van den Berghlaan 35.

We vervangen de kabels in de Van den Berghlaan tussen 35 en 67, in de Boslaan van 65 tot 81 en in de Koning Willem I-laan tussen huisnummer 126 en 144.

Ook langs het park richting de Koning Willem I-laan leggen we een nieuwe kabel en aan het Blankenpad bij het speeltuintje.

Bij een deel van de woningen vervangen we ook de verouderde huisaansluitingen, dat zijn de kabels tussen het stroomnet en de meterkast van uw woning. We verdelen de werkzaamheden in meerdere fases zodat niet alles afgesloten hoeft te zijn over de hele periode. Zo blijft de buurt zo goed mogelijk bereikbaar.

We starten in mei 2026 met de werkzaamheden en we hopen voor het eind september klaar te zijn.

Aannemer Van Baarsen voert het werk voor ons uit.

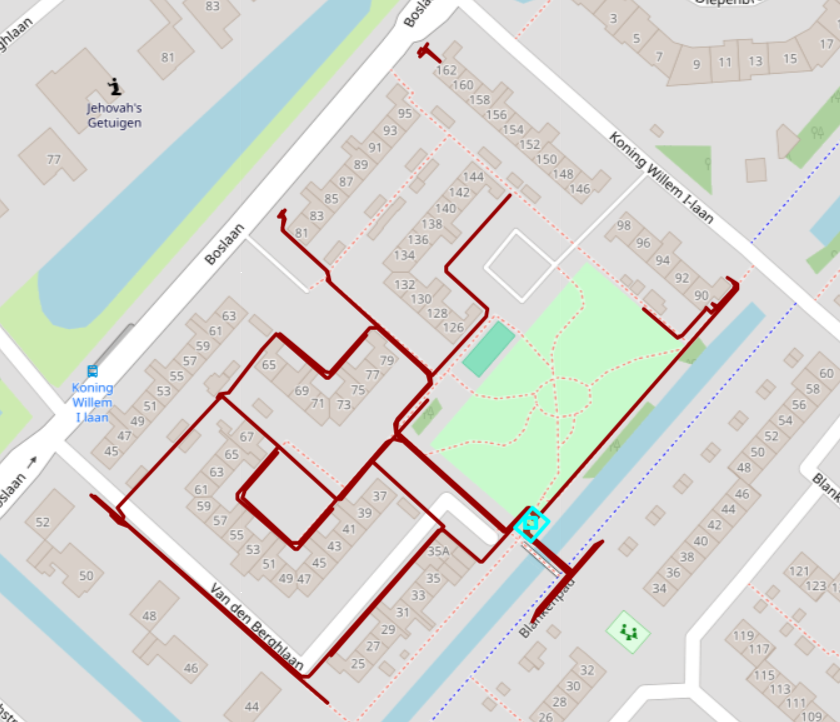

Waar gaan we werken

Wat merkt u ervan?

We moeten de werkzaamheden verrichten op de locatie waar de kabels liggen. Dit is vaak in de stoep en/of de weg.

We gaan eerst de nieuwe kabels in de straat leggen, daarna worden de huizen één voor één aangesloten op de nieuwe kabel. Als alle huizen op de nieuwe kabel zijn aangesloten, gaan we tot slot de oude kabel uit de straat verwijderen. Hierdoor gaat de straat bij u voor de deur minimaal drie keer open en dicht. We proberen het zo kort mogelijk open te houden, maar dat kan twee of drie dagen duren voor het leggen en verwijderen van de kabels. Als uw huis op de nieuwe kabel wordt aangesloten dan is het maar een paar uur open. U krijgt altijd bericht over wanneer dat gaat gebeuren..

Om de hinder zoveel mogelijk te beperken leggen we loopplanken neer over de opgebroken weggedeelten, zodat woningen en/of bedrijfspanden bereikbaar blijven. We zetten het werkgebied af en plaatsen waarschuwingsborden.

Voorafgaand en gedurende de werkzaamheden slaan wij bij u in de buurt materiaal op. Ook hierbij proberen wij eventuele hinder tot een minimum te beperken.

Planning

12 mei wordt het elektriciteitshuisje geplaatst t.h.v. de garages bij huisnummer 35 en het bruggetje.

Daarna gaan we de kabels vervangen in:

  • Van den Berghlaan tussen 35 en 67
  • Koning Willem I-laan tussen huisnummer 126 en 144
  • Boslaan van 65 tot 81
  • Langs het park richting de Koning Willem I-laan
  • Op het Blankenpad bij het speeltuintje

Meer weten?





Contact

Heeft u nog een andere vraag over de voorbereiding, planning of uitvoering van het werk?
U kunt dan een mail sturen naar Liander_Haarlemmermeer@alliander.com met vermelding van het projectnummer 0285604. U kunt ook bellen met onze Klantenservice op 088 - 542 64 44. Op werkdagen zijn we bereikbaar van 8.00 tot 17.00 uur.
