Uitbreiding stroomnet van Hoofddorp Vrijschot Noord

Om vandaag en in de toekomst betrouwbaar energie te kunnen blijven gebruiken in Hoofddorp Vrijschot-Noord, breiden we de komende tijd het stroomnet van deze buurt uit. Daarvoor plaatsen we extra elektriciteitsruimtes en leggen we nieuwe kabels.

Wat gaan we doen?

We leggen in totaal 3 km nieuwe stroomkabels aan, plaatsen één nieuwe elektriciteitsruimte en vervangen één elektriciteitsruimte. De nieuwe elektriciteitsruimte zal langs de Margaretahoeve worden geplaatst.

Tijdens de werkzaamheden verdelen we het werkgebied in verschillende delen die we achter elkaar aanpakken. Zo blijft de buurt zo goed als mogelijk bereikbaar.

We leggen eerst de nieuwe kabel aan in de straat, daarna sluiten we uw huis of bedrijf aan op de nieuwe kabel en en tot slot verwijderen we de oude kabel uit de straat. Dat betekent dat de stoep van uw straat meerdere keren open en dicht zal gaan. Dat proberen we altijd zo kort mogelijk te houden en de overlast zo veel mogelijk te beperken. Tussen deze handelingen zit te veel tijd om de sleuf open te houden.

Aannemer Van Baarsen voert het werk voor ons uit.

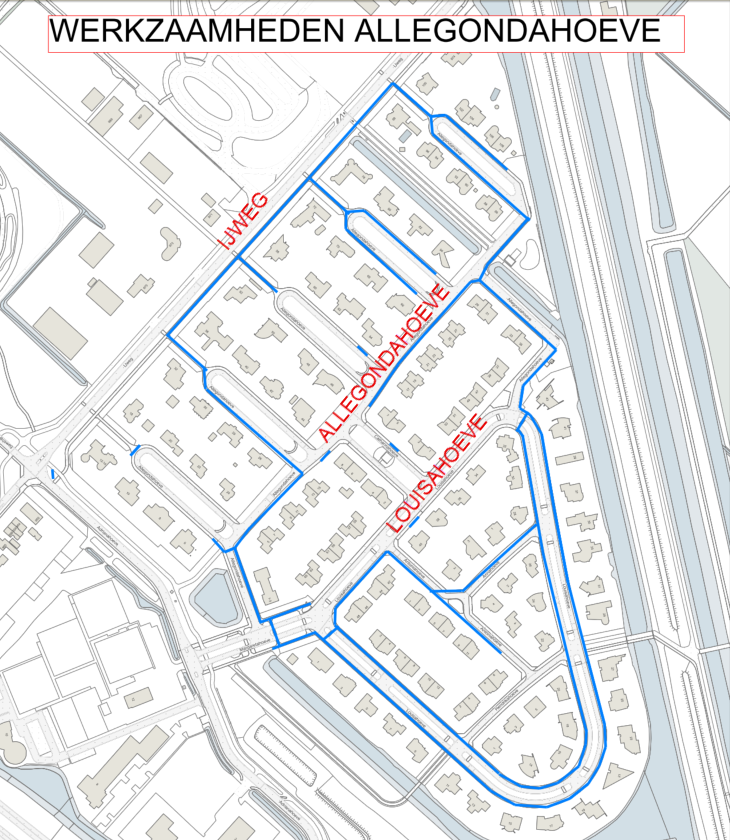

Waar gaan we werken

Planning

We zijn begin april 2026 gestart met de werkzaamheden in de buurt Vrijschot-Noord.

Begin oktober zijn alle nieuwe kabels aangelegd in de grond. Vanaf half oktober wordt verder gegaan met het aansluiten van alle panden op de nieuw gelegde kabels. Het aansluiten van een pand duurt een paar uur per pand, wanneer dat voor uw pand exact is krijgt u door via de aannemer. We kunnen wél aangeven in welke week of weken dat voor uw straat gepland staat, die planning is als volgt:

Week 42/43: Allegondahoeve 66-84 (even) - Allegondahoeve 100-108 (even) - Hendrikahoeve 1 t/m 8 - Annahoeve 1 t/m 4 - Antoniahoeve 1-11 (oneven) - Louisahoeve*

Week 44/45: Allegondahoeve 17-35 (oneven) - Allegondahoeve 86-98 (even) - Louisahoeve*

Het behalen van de planning voor het overnemen van de panden valt of staat met of de bewoners aanwezig zijn. Iedere vertraging daarin kan ervoor zorgen dat de planning uitloopt.

Nadat alle panden zijn aangesloten op de nieuwe kabels, moeten de oude kabels verwijderd worden. Daarvoor moet de stoep nog een keer open gegraven worden. Daar beginnen we mee vanaf begin november.

Er moet dus nog wel wat werk verzet worden maar daarna is de wijk klaar voor de toekomst en voor de komende tientallen jaren.

De werkzaamheden zullen naar alle waarschijnlijkheid tot ca april 2027 duren.

* De verdeling per huisnummer voor de Louisahoeve is nog niet bekend, die volgt z.s.m.


Meer weten?

Contact

Heeft u nog een vraag over de voorbereiding, planning of uitvoering van het werk? Neem dan contact op met team Haarlemmermeer via liander_haarlemmermeer@alliander.com. Vermeld hierbij het casenummer 0312050 in het onderwerp. U kunt ook telefonisch contact opnemen met onze Klantenservice op 088 - 542 64 44. Op werkdagen zijn we bereikbaar van 8.00 tot 17.00 uur.
