De energietransitie is in volle gang. We gebruiken steeds meer stroom en wekken die ook vaker zelf op. Daarom breiden we het stroomnet flink uit. We plaatsen meer elektriciteitshuisjes en leggen kabels met meer vermogen. Zo zorgen we dat bewoners en bedrijven genoeg stroom krijgen. Het resultaat: een betrouwbaar stroomnet voor iedereen in de regio.
We leggen in totaal ongeveer 30 kilometer nieuwe stroomkabels en plaatsen 23 nieuwe elektriciteitshuisjes. Ook vernieuwen of vervangen we 8 bestaande elektriciteitshuisjes.
Zo maken we het middenspanningsnet toekomstbestendig. Het middenspanningsnet is het ondergrondse stroomnet tussen het hoogspanningsnet van TenneT en het laagspanningsnet (dat bij u het huis in komt).
We voeren het werk uit in samenwerking met aannemer Van den Heuvel en partners. We verwachten eind 2027 met de uitvoering te starten. Tot die tijd zijn het vooral voorbereidende werkzaamheden zoals kabelroute bepalen, onderzoeken doen en vergunningen regelen.
Tijdens werkzaamheden leiden we het verkeer om met duidelijke borden. Ook verdelen we het werkgebied in verschillende delen, die we achter elkaar aanpakken. Zo blijft de buurt zo goed mogelijk bereikbaar en beperken we de hinder.

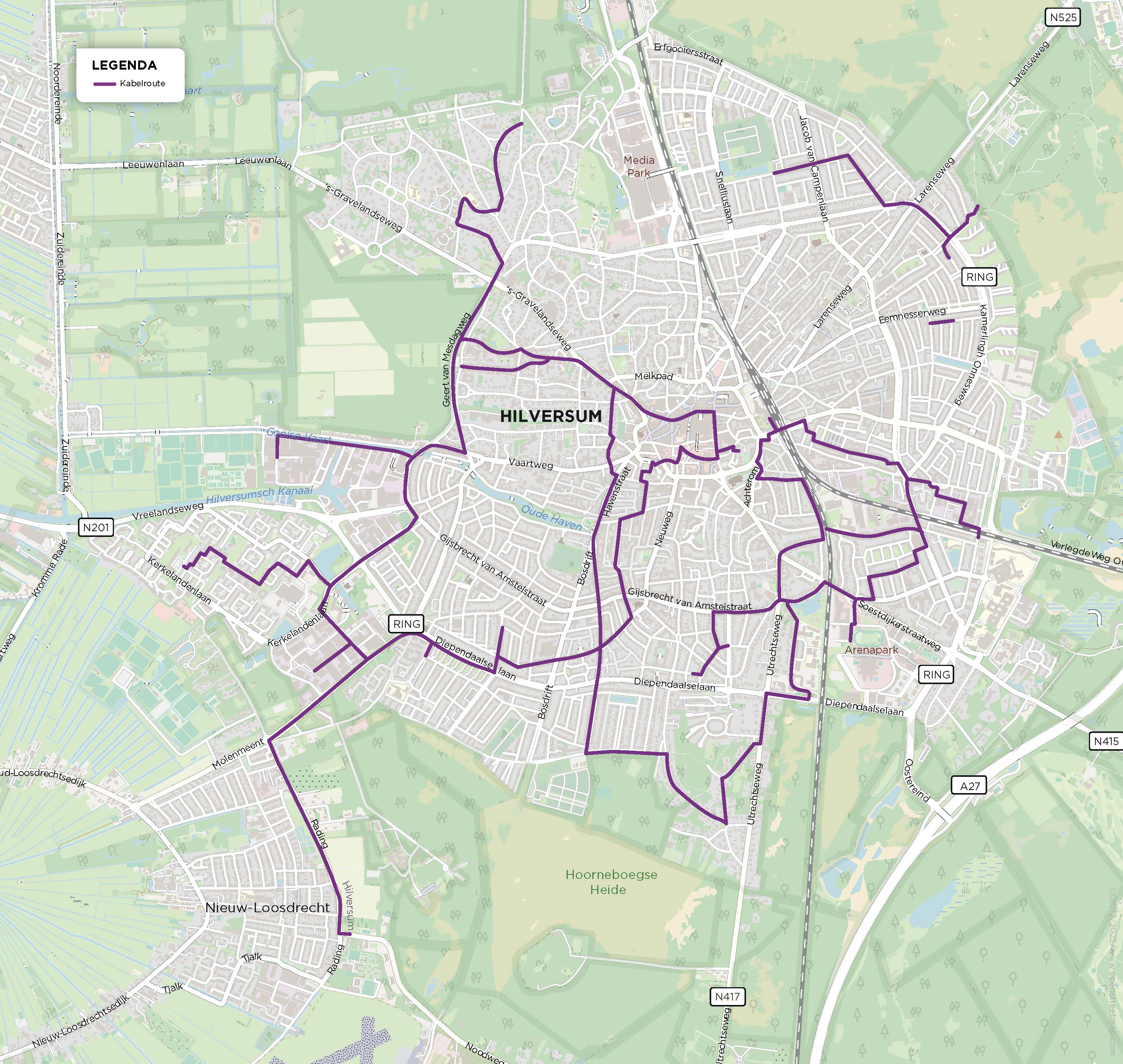

De kabelroute kan nog veranderen. De afbeelding is niet definitief.
| Werkzaamheden | |||
|---|---|---|---|
| Liander | |||
| Aannemer | |||
| Planning | |||
| Voorbereidende werkzaamheden zoals informeren, vooronderzoek, bepalen van de kabelroute en aanvraag vergunningen. | X | Q4 2025 | |
| Start uitvoerende werkzaamheden | X | Q4 2027 | |
| Einde uitvoerende werkzaamheden | X | Q1 2030 |
* Planning is altijd onder voorbehoud en afhankelijk van derden, het weer en onvoorziene omstandigheden
Het werk bestaat uit meerdere stappen. Het kan zijn dat we een paar keer op dezelfde locatie werkzaamheden uitvoeren. En dan de sleuf opnieuw open en dichtmaken.
Algemeen
Voor het leggen van de kabels
Voor het plaatsen van een elektriciteitshuisje
Het werken aan het elektriciteitsnet gaat niet onopgemerkt. 1 op de 3 straten gaat de komende jaren open om de verzwaring van het elektriciteitsnet te realiseren. Een stevige klus die we niet kunnen uitvoeren zonder hinder te veroorzaken. Denk bijvoorbeeld aan verkeershinder of geluidshinder. Ook verandert mogelijk de openbare ruimte bij u in de buurt doordat er een elektriciteitshuisje komt te staan of overleggen we of we kabels kunnen leggen op uw grondgebied.
We begrijpen dat overlast niet fijn is. Wel rekenen we op uw begrip. Voor een betrouwbaar energienet moet er de komende jaren bijna overal gewerkt worden. Daar gaan we met zijn allen last van krijgen. We doen ons best om de overlast tot een minimum te beperken en u zo goed mogelijk te informeren.
Tijdens de werkzaamheden kan er tijdelijk hinder zijn in de openbare ruimte. Denk hierbij aan een minder goede bereikbaarheid van de stoep en omleidingen. Het kan in specifieke situaties voor hele grote klantaansluitingen voorkomen dat zij iets van de werkzaamheden merken. Liander neemt tijdig contact op als u last krijgt van stroomonderbrekingen.
Het elektriciteitshuisje - ook wel elektriciteitsruimte genoemd - is een belangrijke bouwsteen van ons energienetwerk. De huisjes garanderen dat u nu, en in de toekomst, uw woning kan verwarmen, elektrisch kan koken en uw elektrische auto kan opladen.
Wilt u op de hoogte worden gehouden van dit project? Download dan de Liander BouwApp op uw mobiele telefoon of tablet.
Heeft u nog een andere vraag over de voorbereiding, planning of uitvoering van het werk? U kunt terecht bij de omgevingsmanagers van Liander via OM-NuMeren-P1@alliander.com. U kunt ons ook via de BouwApp bereiken.
