Liander versterkt het elektriciteitsnet in Hauwert
In Nederland gebruiken en leveren we steeds meer (duurzaam opgewekte) stroom. Voor onder andere de verlichting en verwarming van onze woningen, elektrisch koken en het opladen van auto's. Hierdoor raakt het stroomnet vol. Zo ook het net van Hauwert en omgeving. Om ook in de toekomst elektriciteit te kunnen blijven gebruiken, breidt Liander daarom het stroomnet uit. Hiervoor leggen we meer kabels en vervangen we elektriciteitshuisjes.
Wat gaan we doen?
In totaal leggen we 5 km aan kabels en vervangen we 3 elektriciteitshuisjes. Daarvoor voeren we 9 gestuurde boringen uit. In verband met veiligheid wordt het weggedeelte waar we gaan boren gedeeltelijk of volledig afgezet. We zorgen voor duidelijke afzettingen en met bewegwijzering geven we tijdelijke omleidingsroutes aan. Deze wegafsluitingen gaan tijdelijk overlast geven, maar we proberen dit voor u als omwonende zoveel mogelijk te beperken.
Aannemer Stam en Co voert de werkzaamheden voor ons uit.
We zijn in november 2023 gestart met de werkzaamheden.

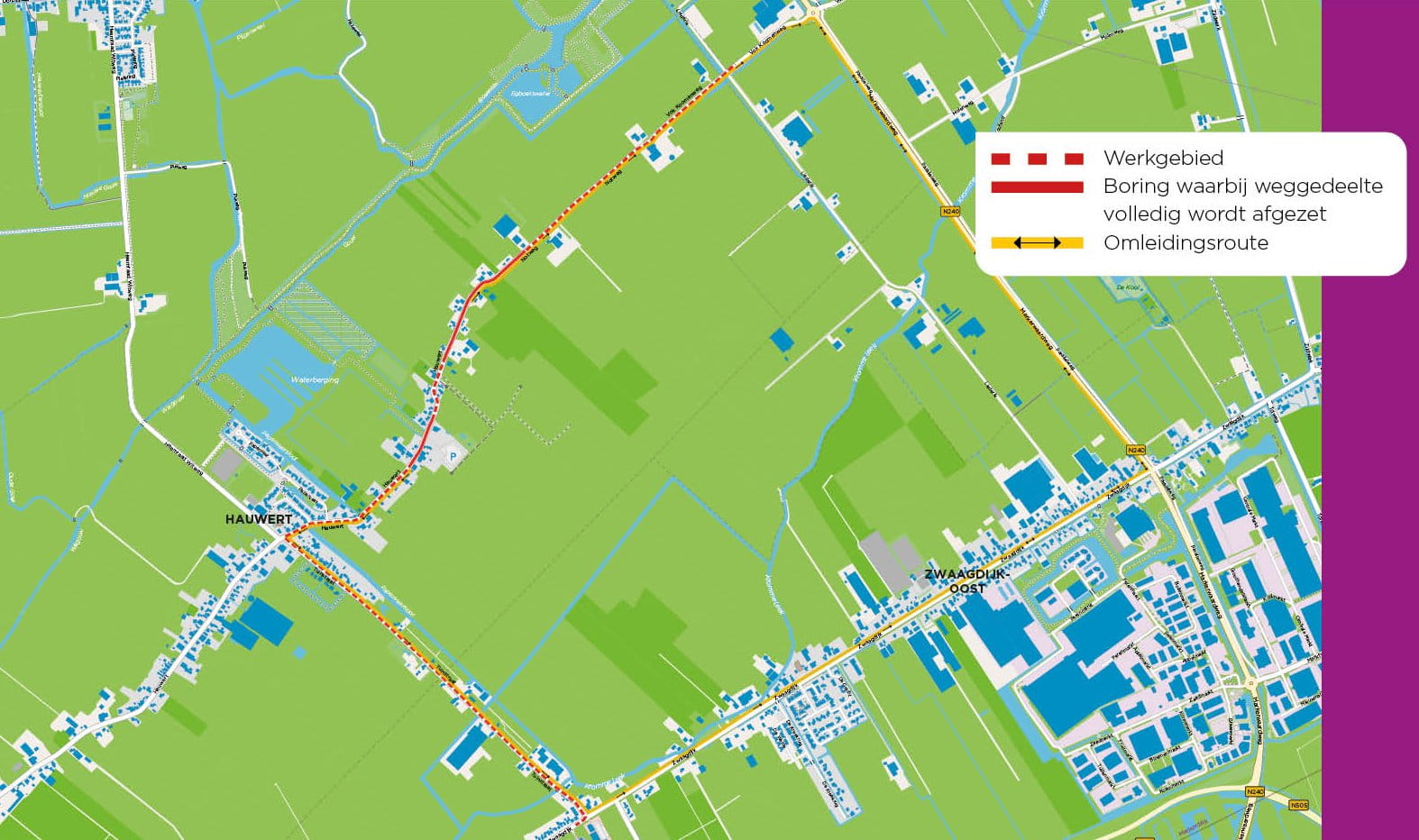

Waar gaan we werken?
Planning
| Planning (voorlopig) | |
|---|---|
| Wat gaat Liander doen? | |
| 13 - 17 november 2023 | Inrichten werkterrein |
| 20 - 24 november 2023 | Kabels leggen van Onderstation Westwoud naar Vok Koomenweg |
| 27 november - 29 november 2023 | Boring van Onderstation Westwoud Zwaagdijk naar Tuinstraat 51 |
| 4 december - 6 december 2023 | Boring van Tuinstraat 49a naar Tuinstraat 45 |
| 7 december - 12 december 2023 | Boring van Tuinstraat 45 naar Tuinstraat 39 |
| 13 december - 15 december 2023 | Boring van Hauwert 92 naar Hauwert 139 Weg wordt tijdens deze boring volledig afgesloten. |
| 18 december - 22 december 2023 | Boring van Tuinstraat 33 naar Tuinstraat 1 |
| 9 januari - 12 januari 2024 | Boring ter hoogte van Vok Koomenweg 16 |
| 12 januari - 14 maart 2024 | Kabels leggen van Onderstation Westwoud naar Vok Koomenweg |
| 9 januari - 12 januari 2024 | Boring van Hauwert 109da t/m kruispunt Hauwert/Tuinstraat |
| 15 januari - 19 januari 2024 | Boring van Hauwert 109d naar Hauwert 90 |
| Uitgesteld, nieuwe datum nog niet bekend | Vervangen elektriciteitshuisje nabij Hauwert 147 |
| Uitgesteld, nieuwe datum nog niet bekend | Vervangen elektriciteitshuisje nabij Notweg 7 |
| Uitgesteld, nieuwe datum nog niet bekend | Vervangen elektriciteitshuisje aan de Vok Koomenweg |
| Uitgesteld, nieuwe datum nog niet bekend | Verwijderen oude kabels, van Notweg 7 naar Vok Koomenweg |
Vragen?
Heeft u vragen over de uitvoering van het werk, de voorbereiding of de planning? Neem dan contact op met Projectmanager Paul Stoop via paul.stoop2@alliander.com
