Wat gaan we doen?

We leggen in totaal 38 kilometer nieuwe stroomkabels en plaatsen 7 nieuwe distributieruimtes. Ook vernieuwen of vervangen we 16 bestaande elektriciteitshuisjes.

De nieuwe kabels kunnen meer vermogen transporteren (20kV). Zo maken we het middenspanningsnet toekomstbestendig. Het middenspanningsnet is het ondergrondse stroomnet tussen het hoogspanningsnet en het laagspanningsnet.

We voeren het werk uit in samenwerking met aannemer Van den Heuvel. We starten eind 2026 met de uitvoering. Tijdens werkzaamheden leiden we het verkeer om met duidelijke borden. Ook verdelen we het werkgebied in verschillende delen, die we achter elkaar aanpakken. Zo blijft de buurt zo goed mogelijk bereikbaar.

Waar gaan we werken

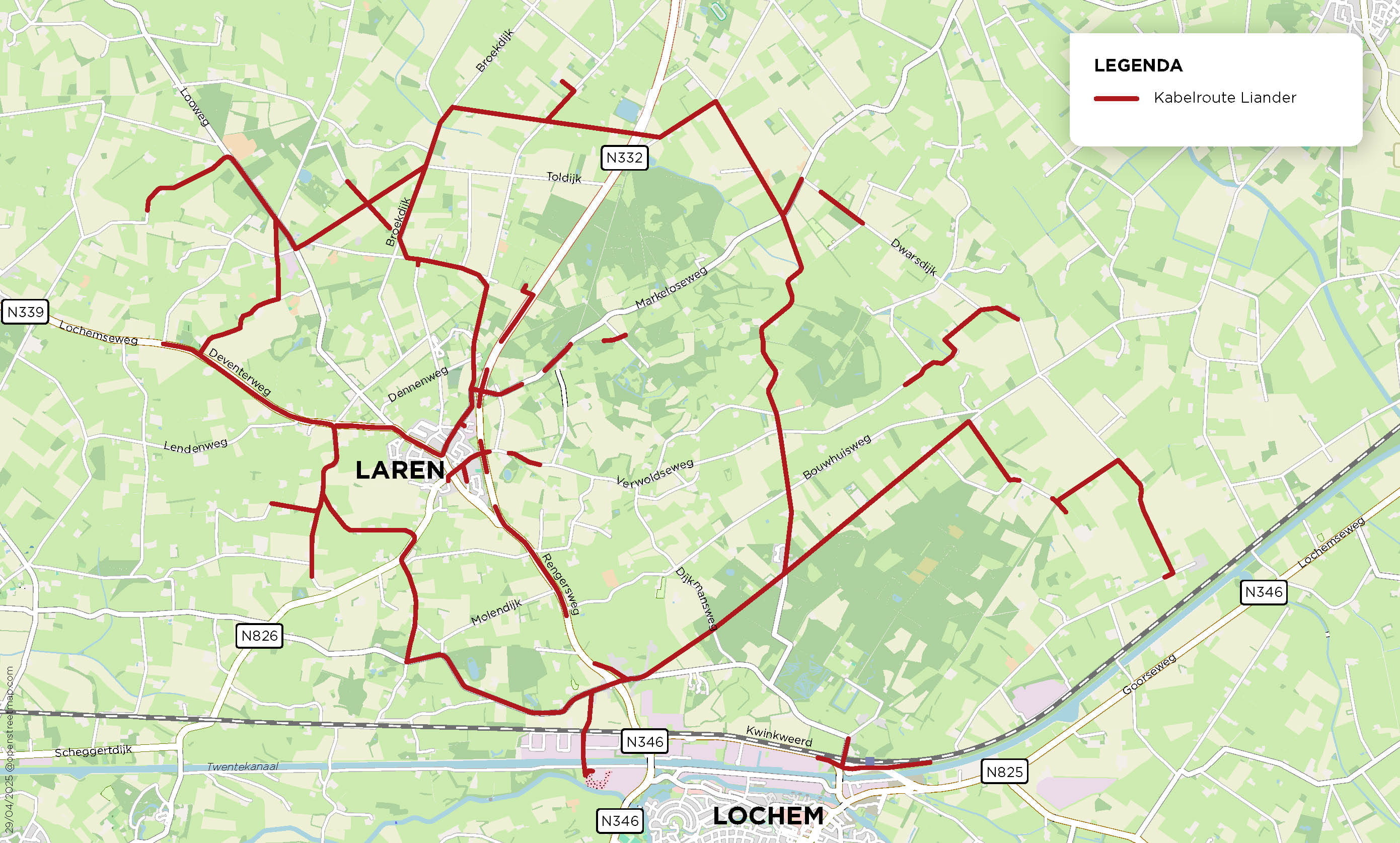

De kabelroute kan nog veranderen. De afbeelding is niet definitief.

Voorlopige planning

Werkzaamheden
Liander
Aannemer
Planning
Voorbereidende werkzaamheden zoals informeren, vooronderzoek, bepalen van de kabelroute en aanvraag vergunningen.X Q3 2025
Uiterlijke start uitvoerende werkzaamheden XQ4 2026
Einde uitvoerende werkzaamheden. Dit is inclusief het aansluiten van de kabels op de nieuwe elektriciteitshuisjes. Er staat dan nog geen spanning op de kabels. De aannemer voert dit werk uit. XQ1 2028
