Wat gaan we doen?

We leggen in totaal 45 kilometer nieuwe stroomkabels. Ook vernieuwen of vervangen we bestaande elektriciteitshuisjes.

Zo maken we het middenspanningsnet toekomstbestendig. Het middenspanningsnet is het ondergrondse stroomnet tussen het hoogspanningsnet en het laagspanningsnet.

We voeren het werk uit in samenwerking met aannemer Van den Heuvel. We starten in het derde kwartaal van 2026 met de uitvoering van de werkzaamheden. Tijdens werkzaamheden leiden we het verkeer om met duidelijke borden. Ook verdelen we het werkgebied in verschillende delen, die we achter elkaar aanpakken. Zo blijft de buurt zo goed mogelijk bereikbaar.

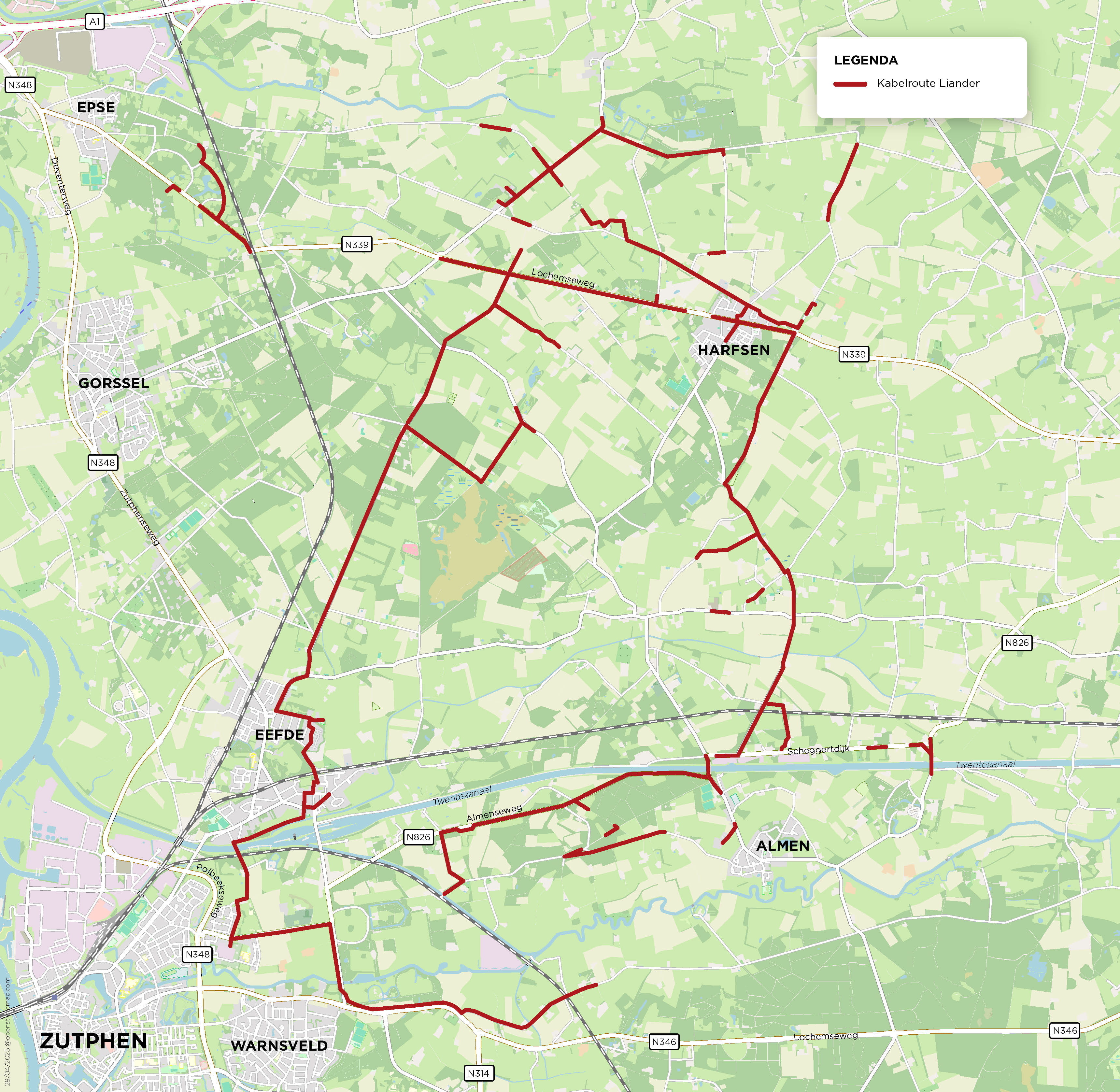

Waar gaan we werken

De kabelroute kan nog veranderen. De afbeelding is niet definitief.

Voorlopige planning

Werkzaamheden
Liander
Aannemer
Planning
Voorbereidende werkzaamheden zoals informeren, vooronderzoek, bepalen van de kabelroute en aanvraag vergunningen.X Q2 2025
Uiterlijke start uitvoerende werkzaamheden XQ3 2026
Einde uitvoerende werkzaamheden. Dit is inclusief het aansluiten van de kabels op de nieuwe elektriciteitshuisjes. Er staat dan nog geen spanning op de kabels. De aannemer voert dit werk uit. XQ3 2027
