Uitbreiding stroomnet van Ermelo

De energietransitie is in volle gang. We gebruiken steeds meer stroom en wekken die ook vaker zelf op. Daarom breiden we het stroomnet flink uit. We plaatsen meer elektriciteitshuisjes en leggen kabels met meer vermogen. Zo zorgen we dat bewoners en bedrijven genoeg stroom krijgen. Het resultaat: een betrouwbaar stroomnet voor iedereen in de regio.

Wat gaan we doen?

De volgende werkzaamheden worden uitgevoerd:

  • leggen van circa 17,5 km aan nieuwe stroomkabels
  • plaatsen van 6 nieuwe elektriciteitshuisjes
  • ombouwen van 2 bestaande elektriciteitshuisjes

Zo maken we het middenspanningsnet toekomstbestendig. Het middenspanningsnet is het ondergrondse stroomnet tussen het hoogspanningsnet en het laagspanningsnet.

In het eerste kwartaal van 2026 starten we met de voorbereidingen op de werkzaamheden die later dit jaar worden uitgevoerd. Denk hierbij aan het vrijmaken van de plekken waar nieuwe elektriciteitshuisjes worden geplaatst. Hiervoor worden een aantal bomen of struiken gekapt. De plekken en kap zijn zorgvuldig beken en afgewogen in samenwerking met de gemeente en provincie. Daarbij houden we rekening met flora en fauna en bijvoorbeeld het broedseizoen van vogels en marters. Ook houden we rekening met nieuwbouwprojecten vanuit de gemeente en vinden er boringen plaats. Door dit in de voorbereiding te doen, ondervindt de nieuwbouw geen hinder. U ziet ons dus wellicht al op plekken aan het werk.

In de tweede helft van 2026 worden de daadwerkelijk plaatsings- en graafwerkzaamheden uitgevoerd. We voeren het werk in de regio Veluwe uit in samenwerking met aannemer Siers. Tijdens werkzaamheden leiden we het verkeer om met duidelijke borden. Ook verdelen we het werkgebied in verschillende delen, die we achter elkaar aanpakken. Zo blijft de buurt zo goed mogelijk bereikbaar en blijft de hinder beperkt.

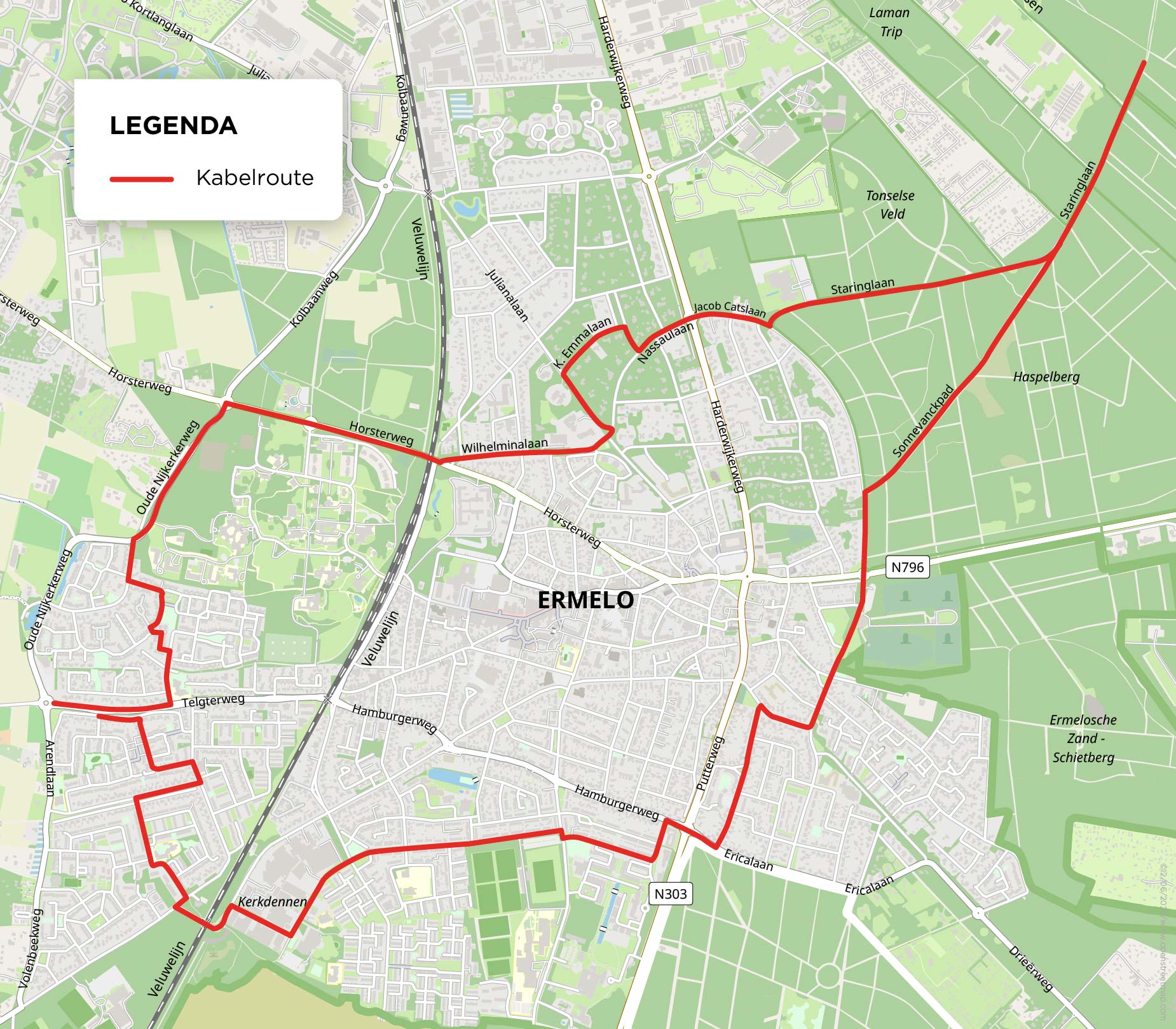

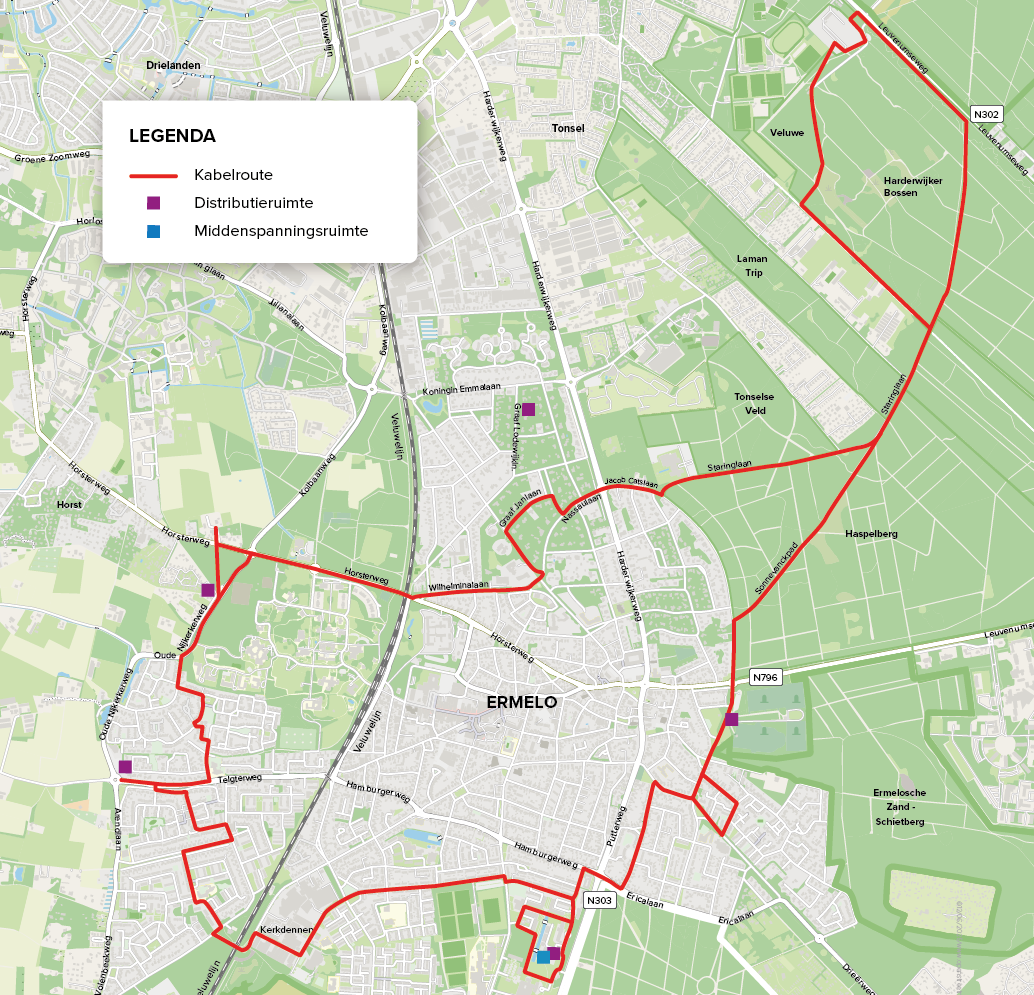

Waar gaan we werken

De kabelroute kan nog veranderen. De afbeelding is niet definitief.

Voorlopige planning

Werkzaamheden
Liander
Aannemer
Planning
Voorbereidende werkzaamheden zoals informeren, vooronderzoek, bepalen van de kabelroute en aanvraag vergunningen.X Q1 2026
Start uitvoerende werkzaamheden XQ4 2026
Einde uitvoerende werkzaamheden.  XQ1 2028

*     Planning is altijd onder voorbehoud en afhankelijk van derden, het weer en onvoorziene omstandigheden

Een gedetailleerde en actuele planning van de werkzaamheden vindt u in onze Liander BouwApp zodra de planning bekend is. Via de link in de tekst hieronder, kunt u de BouwApp downloaden.

Actuele informatie via onze BouwApp

Wilt u op de hoogte worden gehouden van dit project? Download dan de Liander BouwApp op uw mobiele telefoon of tablet.

Voordelen van de BouwApp

  • Ontvang direct een melding wanneer wij een bericht plaatsen over het project
  • Bekijk de laatste versie van de planning
  • Neem gemakkelijk contact met ons op

Cookies

Contact

Heeft u nog een andere vraag over de voorbereiding, planning of uitvoering van het werk? U kunt terecht bij de omgevingsmanagers van Liander via OM-NuMeren-P2@alliander.com. U kunt ons ook via de BouwApp bereiken.






Video’s en handige linkjes

Hoe werkt het elektriciteitsnet? (video)

Meer informatie over elektriciteitshuisjes

Waar werken we nog meer aan de uitbreiding van het elektriciteitsnet?
