De energietransitie is in volle gang. We gebruiken steeds meer stroom en wekken die ook vaker zelf op. Daarom breiden we het stroomnet flink uit. We plaatsen meer elektriciteitshuisjes en leggen kabels met meer vermogen. Zo zorgen we dat bewoners en bedrijven genoeg stroom krijgen. Het resultaat: een betrouwbaar stroomnet voor iedereen in de regio.
Dit project is onderdeel van het NuGelre programma. Hiermee breiden we het stroomnet uit in verschillende regio's in Gelderland, waaronder de regio Rivierenland.
We leggen in totaal 21 kilometer nieuwe stroomkabels, plaatsen 9 nieuwe elektriciteitshuisjes en vernieuwen bestaande huisjes.
Zo maken we het middenspanningsnet toekomstbestendig. Het middenspanningsnet is het ondergrondse stroomnet tussen het hoogspanningsnet en het laagspanningsnet.
We voeren het werk uit in samenwerking met aannemer Hanab. Tijdens werkzaamheden leiden we het verkeer om met duidelijke borden. Ook verdelen we het werkgebied in verschillende delen, die we achter elkaar aanpakken. Zo blijft de buurt zo goed mogelijk bereikbaar.

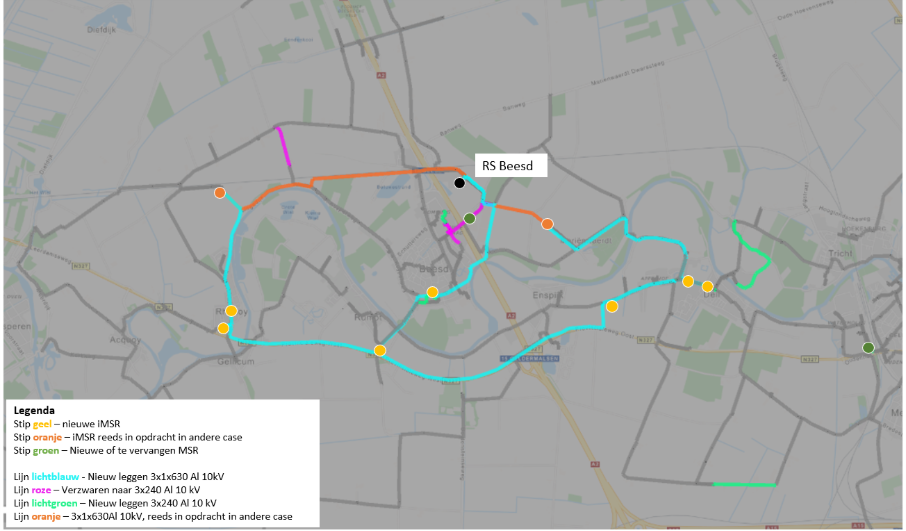

De kabelroute kan nog veranderen. De afbeelding is niet definitief.
| Werkzaamheden | |||
|---|---|---|---|
| Liander | |||
| Aannemer | |||
| Planning | |||
| Voorbereidende werkzaamheden zoals informeren, vooronderzoek, bepalen van de kabelroute en aanvraag vergunningen. | X | Q3 2025 | |
| Uiterlijke start uitvoerende werkzaamheden | X | Nog te plannen | |
| Einde uitvoerende werkzaamheden. Dit is inclusief het aansluiten van de kabels op de nieuwe elektriciteitshuisjes. Er staat dan nog geen spanning op de kabels. De aannemer voert dit werk uit. | X | Nog te plannen | |
| Aansluiten kabels op de nieuwe elektriciteitshuisjes. Er staat wél spanning op de kabels. Een monteur van Liander sluit de kabels aan onder toezicht van een werkverantwoordelijke. | X | Nog te plannen | |
| Afronden project | X | Nog te plannen |
Heeft u nog een andere vraag over de voorbereiding, planning of uitvoering van het werk? U kunt terecht bij de omgevingsmanagers van Liander via nugelre.rivierenland@liander.nl. U kunt ons ook via de BouwApp bereiken.
Soms moeten we tijdelijk de spanning van de kabels afhalen. Dit kan nodig zijn om kabels te vervangen of om uw huisaansluiting op het nieuwe net over te zetten. Zo kunnen onze monteurs veilig werken. Geldt dit voor u? Dan ontvangt u ongeveer 3 werkdagen van tevoren een bericht met de datum en het tijdstip van de onderbreking.
Tip: Meld u aan voor onze sms dienst om op de hoogte te zijn van geplande stroomonderbrekingen.
We begrijpen dat dit vervelend kan zijn, maar ook dit onderdeel van het werk is nodig voor een betrouwbaar stroomnet in de toekomst.
Wij informeren u regelmatig over de werkzaamheden van het project. Dit doen we via verschillende kanalen waaronder:
In elke gemeente doorlopen wij de wettelijke procedures en vragen we vergunningen aan. De gemeente publiceert dit voor de omgeving.
De uitvoering van onze planning is afhankelijk van (vergunnings)termijnen en onverwachte gebeurtenissen, zoals slecht weer of ontdekkingen in de grond. Hierdoor starten onze werkzaamheden soms eerder, of kan het werk uitlopen. Vandaar dat we met bandbreedtes werken. We doen ons uiterste best om de projecten binnen deze bandbreedte te realiseren.
Met deze uitbreidingen aan het middenspanningsnet leggen we een stevige basis om het stroomnet klaar te maken voor de toekomst. Als onze werkzaamheden klaar zijn, betekent dat helaas niet dat er direct meer stroom beschikbaar is. Voor nieuwe of zwaardere aansluitingen en/of het terugleveren van stroom moeten we ook andere onderdelen van het stroomnet uitbreiden en/of vernieuwen.
