Uitbreiding stroomnet van Tirns (Sneek)

De energietransitie is in volle gang. We gebruiken steeds meer stroom en wekken die ook vaker zelf op. Daarom breiden we het stroomnet flink uit. We plaatsen meer elektriciteitshuisjes en leggen kabels met meer vermogen. Zo zorgen we dat bewoners en bedrijven genoeg stroom krijgen. Het resultaat: een betrouwbaar stroomnet voor iedereen in de regio.

Wat hebben we gedaan?

Voor dit project legden we een nieuwe middenspanningsverbinding van 11 kilometer aan tussen Onderstation Sneek en Tirns. Daarnaast zijn er 3 elektriciteitshuisjes vervangen en zijn er 4 nieuwe elektriciteitshuisjes geplaatst. Hiermee is het stroomnet in dit gebied klaar voor de toekomst.

Tijdens de werkzaamheden verdeelden we het werkgebied in verschillende delen die we stap voor stap aanpakten. Zo bleef de omgeving tijdens de uitvoering zo goed mogelijk bereikbaar. De werkzaamheden werden uitgevoerd door aannemer Van Gelder.

Werkzaamheden afgerond

De werkzaamheden voor dit project zijn afgerond. Met deze uitbreiding en vernieuwing is het stroomnet in dit gebied klaar voor de toekomst. We bedanken omwonenden, ondernemers en andere betrokkenen voor hun begrip en medewerking tijdens de werkzaamheden.

Goed om te weten: het afronden van dit project betekent niet automatisch dat er direct meer capaciteit beschikbaar is op het stroomnet. De beschikbare ruimte op het stroomnet hangt af van de situatie in de regio. Wilt u meer weten over uw aansluiting? Kijk dan in Mijn Liander. Bent u een grootzakelijke klant? Bekijk dan de actuele situatie en de verwachte oplostermijnen via de capaciteitschecker van Liander.

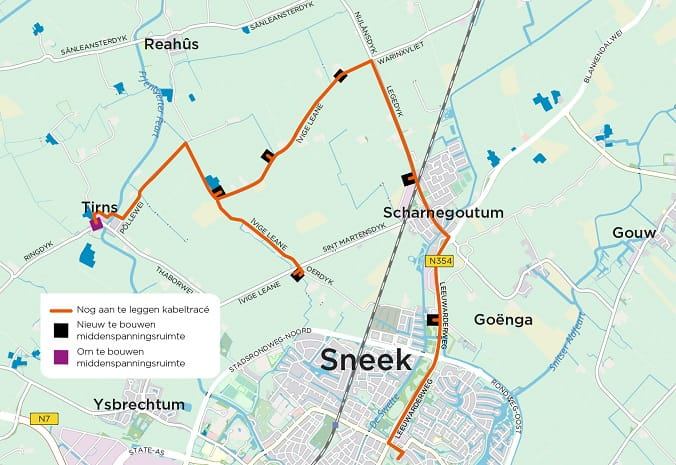

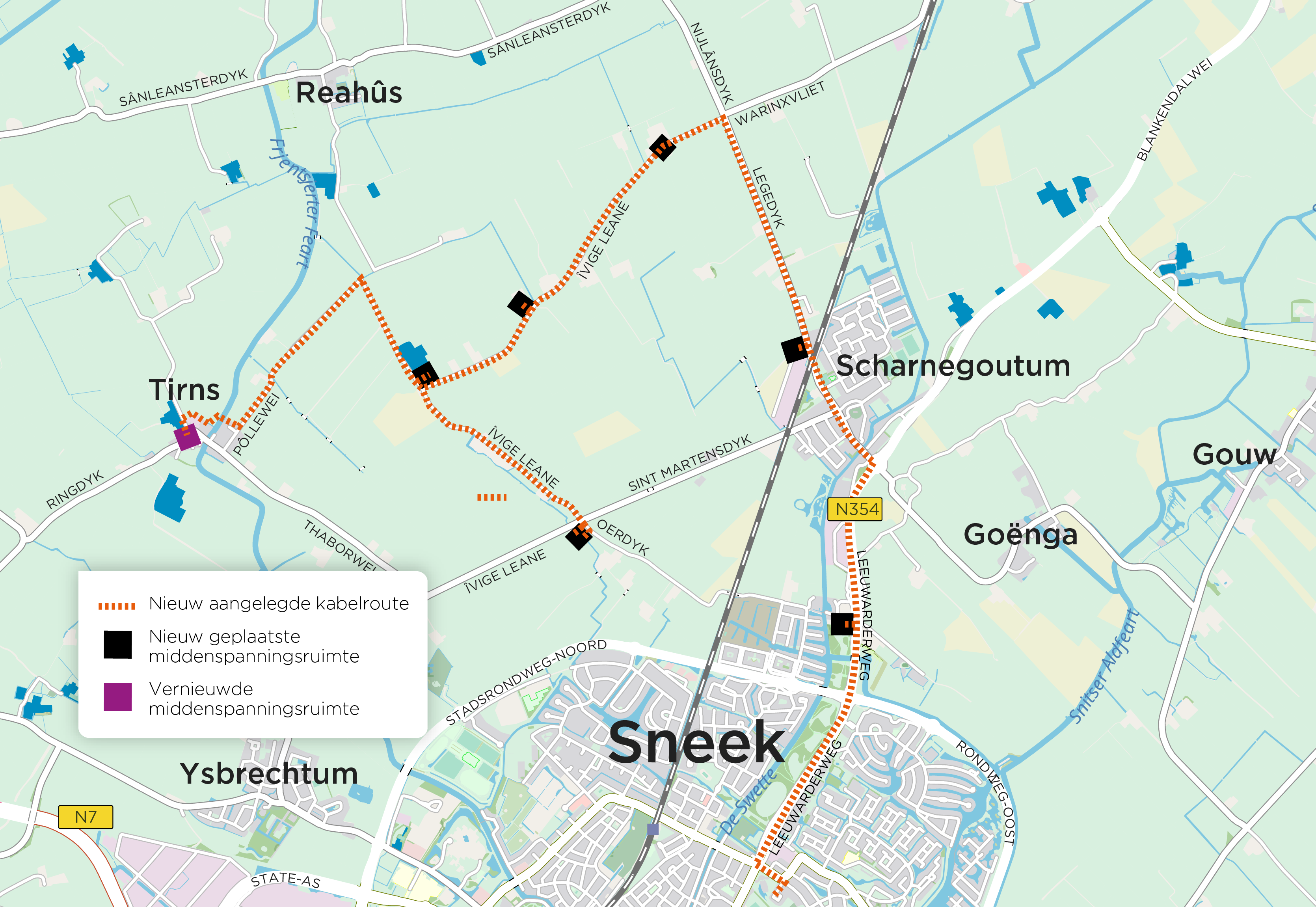

Ons werkgebied

Aan de afbeelding kunnen geen rechten worden ontleend.

Onze planning

Wie

Wat

Wanneer

Liander/Aannemer

Onderzoek, informeren, kabelroute, vergunningen

Gereed

Aannemer

Uiterlijke start uitvoering

Gereed

Aannemer

Einde uitvoering: kabels aansluiten zonder stroom

Gereed

Liander

Onder toezicht kabels aansluiten met stroom

Q2 2026

Liander

Afronden project

Q4 2026

Cookies

Hoe ziet een elektriciteitshuisje eruit?

Elektriciteitshuisjes zijn ook bekend als elektriciteitsruimtes. De technische term is middenspanningsruimte. De 'huisjes' zijn de afgelopen jaren groter geworden, zoals te zien is op de afbeelding. De te vervangen elektriciteitshuisjes worden indien mogelijk op of vlakbij dezelfde plek geplaatst. De nieuw te plaatsen elektriciteitshuisjes zijn groter dan de bestaande en hebben een afmeting van 3,6 meter bij 2 meter bij 2,11 meter (lxbxh). Het elektriciteitshuisje zet middenspanning (10kv) om in laagspanning met een transformator. Deze laagspanning komt uit bij de eindgebruikers.

Naast dit formaat wordt er regelmatig een groter formaat geplaatst, de technische term voor deze grote ruimte is een distributieruimte. Deze ruimtes zetten 20kv middenspanning om in 10kv met een grote transformator, vandaar het verschil in grootte. Distributieruimtes hebben een afmeting van van 6,4 meter bij 2,5 meter bij 2,4 meter (lxbxh).

Meer weten?

Actuele informatie via onze BouwApp

Wilt u op de hoogte worden gehouden van dit project? Download dan de Liander BouwApp op uw mobiele telefoon of tablet.

Voordelen van de BouwApp

  • Ontvang direct een melding wanneer wij een bericht plaatsen over het project
  • Bekijk de laatste versie van de planning
  • Neem gemakkelijk contact met ons op
