Uitbreiding stroomnet van Dronten Buitengebied

De vraag naar en het opwekken van stroom in en rondom Dronten nemen steeds meer toe. Als gevolg hiervan raakt het stroomnet vol en is er onvoldoende capaciteit om te voorzien in de verduurzaming van de samenleving, het bouwen van huizen en het uitbreiden van bedrijven. Om aan de toegenomen vraag nu en in de toekomst te voldoen breiden we het stoomnet uit van Dronten en omgeving op het middenspanningsnet. Waar en hoe we dat doen, lees je hier.

Wat gaan we doen

Het project Netuitbreiding Dronten is onderdeel van het Programma NuMeren (Netuitbreiding voor het gebied grenzend aan de randmeren). Binnen het programma bundelen we grotere projecten om zo versnelling te creëren in de uitvoering. Voor Dronten en omgeving hebben we (een deel van) de projecten gebundeld in Project Dronten Buitengebied.

Voor dit project vervangen en leggen we nieuwe kabels, plaatsen we extra elektriciteitsruimtes en vervangen we bestaande exemplaren. De volgende werkzaamheden worden uitgevoerd:

  • leggen van circa 60 km aan nieuwe stroomkabels
  • plaatsen 13 nieuwe elektriciteitshuisjes (MSR)
  • plaatsen 6 nieuwe distributieruimtes (DR)
  • bouwen 2 bestaande elektriciteitshuisjes om

Tijdens de werkzaamheden verdelen we het werkgebied in verschillende projecten die we achter elkaar aanpakken. Zo blijft het gebied zo goed mogelijk bereikbaar. In oktober 2025 hebben we de eerste kabel van 1.6 km vervangen en verzwaard aan de Dronterweg. Dit stukje was het meest urgent en zorgt ervoor dat Dronten komende winter geen storingen aan het stroomnet ondervindt.

Binnen het programma NuMeren werken we in 't Gooi & Flevopolder samen met een vaste aannemer: Van den Heuvel. Zij voeren voor ons de werkzaamheden uit.

Waar gaan we werken

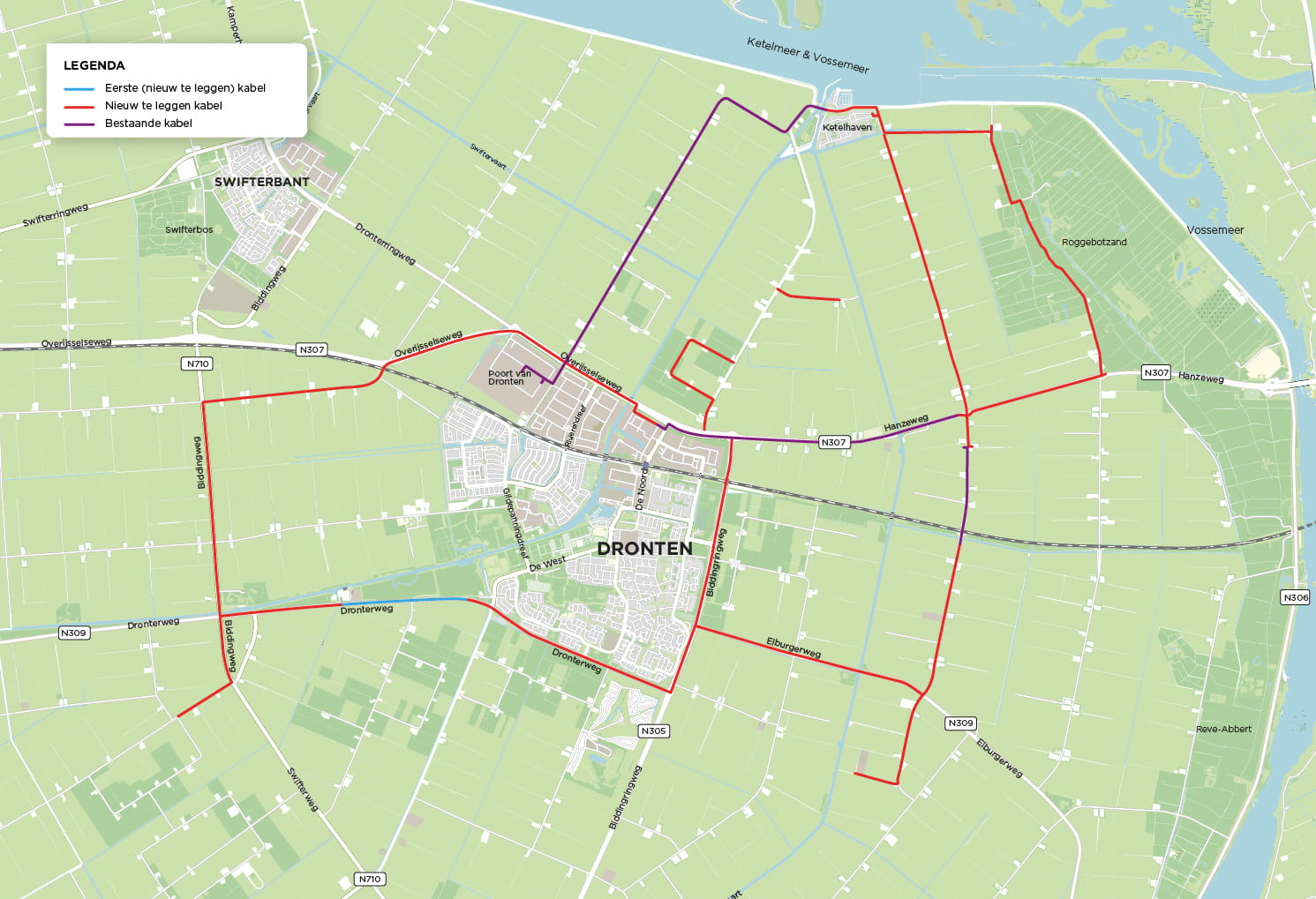

Zie hieronder een overzichtskaart met het ontwerp van de kabelroute voor Project Dronten Buitengebied. Deze kabelroute is onder voorbehoud en kan mogelijk wijzigen.

Planning*

Voorlopige planning
 Wat gaan we doen:
Status
Q3 2025 Dronterweg 1.6 km - vervangen en verzwaren van kabelsafgerond
Q2 2026 Start voorbereidende werkzaamheden: (voor-)onderzoek, kabelroute bepalen, vergunningengepland
Q2 2027 Start uitvoerende werkzaamhedengepland
Q1 2028 Einde uitvoerende werkzaamhedengepland
Q3 2028 Afronden projectnog te plannen

Een gedetailleerde en actuele planning van de werkzaamheden vindt u in onze BouwApp zodra de planning bekend is. Via de link in de tekst hieronder, kunt u de BouwApp downloaden.

  • Als onze werkzaamheden klaar zijn, betekent dat helaas niet dat er automatisch meer vermogen vrijkomt. Meer informatie over uw aansluiting vindt u op Mijn Liander
  • Bent u grootzakelijke klant? Check de actuele oplostermijnen op de capaciteitschecker van Liander: Capaciteit op uw grootzakelijke locatie | Liander
*     Planning is altijd onder voorbehoud en afhankelijk van derden, het weer en onvoorziene omstandigheden

Actuele informatie via onze BouwApp

Wilt u op de hoogte worden gehouden van dit project? Download dan de Liander BouwApp op uw mobiele telefoon of tablet.

Voordelen van de BouwApp

  • Ontvang direct een melding wanneer wij een bericht plaatsen over het project
  • Bekijk de laatste versie van de planning
  • Neem gemakkelijk contact met ons op

Meer weten?
