Wat gaan we doen?
In Valkenburg (ZH) wordt een nieuw elektriciteitsstation gebouwd. Om dit station te voorzien van stroom leggen we een nieuwe kabelverbinding tussen elektriciteitsstation Leiden en het nieuwe station in Valkenburg. Hiermee kunnen we bijvoorbeeld de nieuwe woonwijk Valkenhorst in de toekomst voorzien van stroom. De nieuwe kabelverbinding zal ook naar het elektriciteitsstation op het Bio Science Park in Leiden gaan, hiermee kunnen we een uitbreiding van het station mogelijk maken. Er worden twee kabelverbindingen gelegd: een 50 kilovolt (kV) en een 10kV.
Hoe loopt het kabeltracé?
Om te bepalen hoe het kabeltracé aangelegd wordt, kijken we naar verschillende aspecten. We proberen een zo kort mogelijke verbinding aan te leggen maar moeten ook rekening houden met bestaande infrastructuur. We proberen natuur, bebouwing en tuinen zo veel mogelijk te ontzien. Verder zijn er belemmeringen zoals spoorwegen, snelwegen, watergangen en archeologie. Waar mogelijk leggen we de tracés zoveel mogelijk aan in publieke gronden en anders aan de randen van percelen.

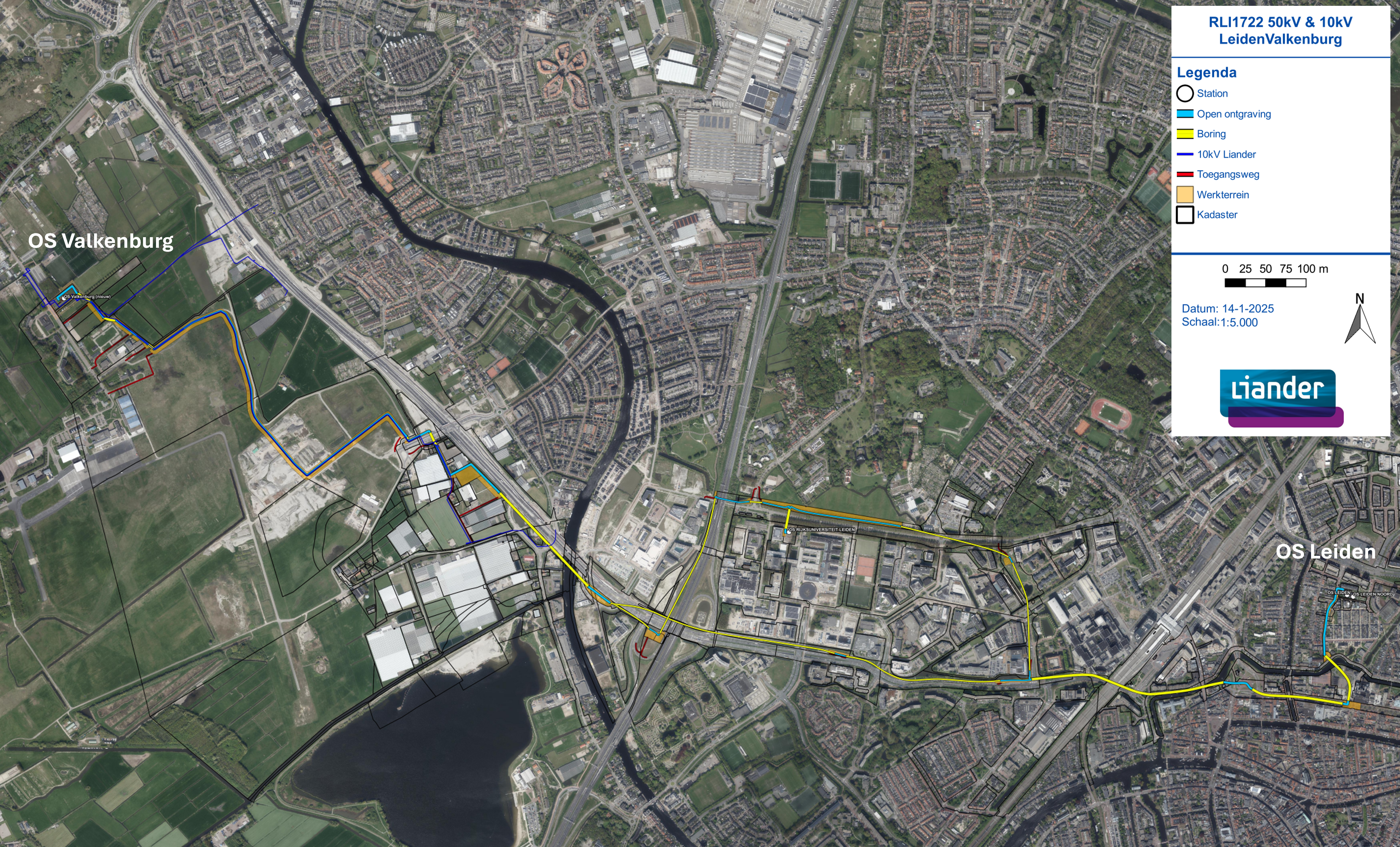

Onderstaande afbeelding geeft een impressie van het tracé.
Planning
| Planning 50kV tracé | |
|---|---|
| Planning 10kV tracé | |
| Onderzoeken tot mei 2026 |
Onderzoeken tot mei 2026 |
| Ontwerpfase tot en met begin 2027 | Ontwerpfase tot en met februari 2026 |
| Start werkzaamheden vanaf februari 2027 | Start werkzaamheden vanaf maart 2026 |
| Eindoplevering in december 2028 | Eindoplevering in mei 2027 |
