Wat gaan we doen?
Er worden twaalf kabels vanaf het onderstation Zaandam-West richting de Provincialeweg en Houthavenkade in Oud Zaenden verlegd en verzwaard. Tien kabels boren we ondergronds geboord richting de Houthavenkade. De overige kabels leiden we langs het fietspad van de Provincialeweg. Op de kruising met de Albert Heijnweg worden deze twee kabels aangesloten op de bestaande infrastructuur.
Deze werkzaamheden zijn vervroegd om de nieuwbouw aan de Houthavenkade niet te vertragen en de verkeersveiligheid te waarborgen. Dit is mogelijk door een nauwe samenwerking met de verschillende stakeholders.
Aannemer Van Gelder Kabel-, Leiding- en Montagewerken voert de werkzaamheden voor ons uit.

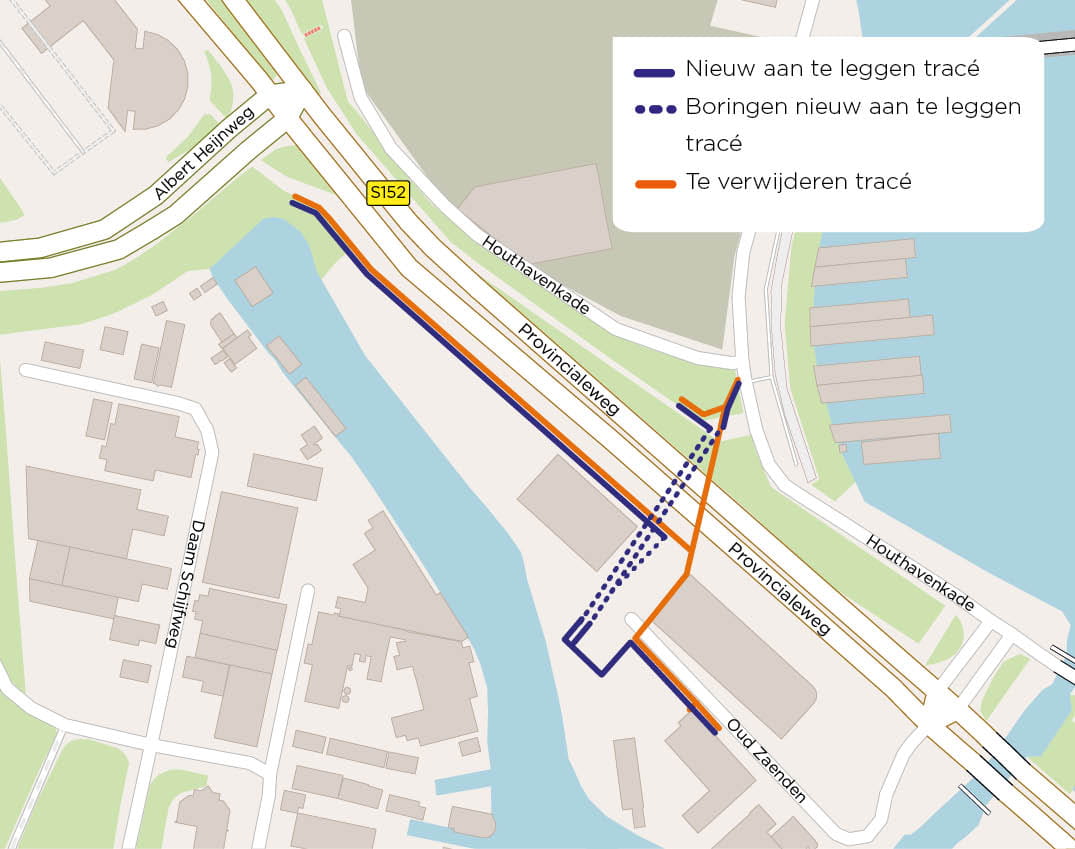

Waar gaan we werken*
* Deze kabeltracés zijn onder voorbehoud en kunnen mogelijk worden gewijzigd.
Planning
| Wanneer gaan we werken | ||
|---|---|---|
| Wat gaan we doen | ||
| Status | ||
| Q2 2024 | Voorbereidende werkzaamheden | Gereed |
| Q2 2024 | Start werkzaamheden 10kV kabelverbinding | Gereed |
| Q3 2024 | Einde werkzaamheden | Gereed |
Loading component...
Contact
Heeft u nog vragen over de voorbereiding, planning of uitvoering van de werkzaamheden? Dan kunt u een e-mail sturen naar: helix.zawa@alliander.com. U kunt ons ook via de BouwApp bereiken.
