Wat gaan we doen?

We leggen zo'n 2,5 kilometer nieuwe middenspanningskabels aan en plaatsen 14 nieuwe elektriciteitshuisjes. Ook verwijderen we 25 oude elektriciteitshuisjes en 2,5 kilometer oude middenspanningskabels.

Aannemer A. Hak voert de werkzaamheden voor ons uit. We starten in 2025 met de eerste werkzaamheden.

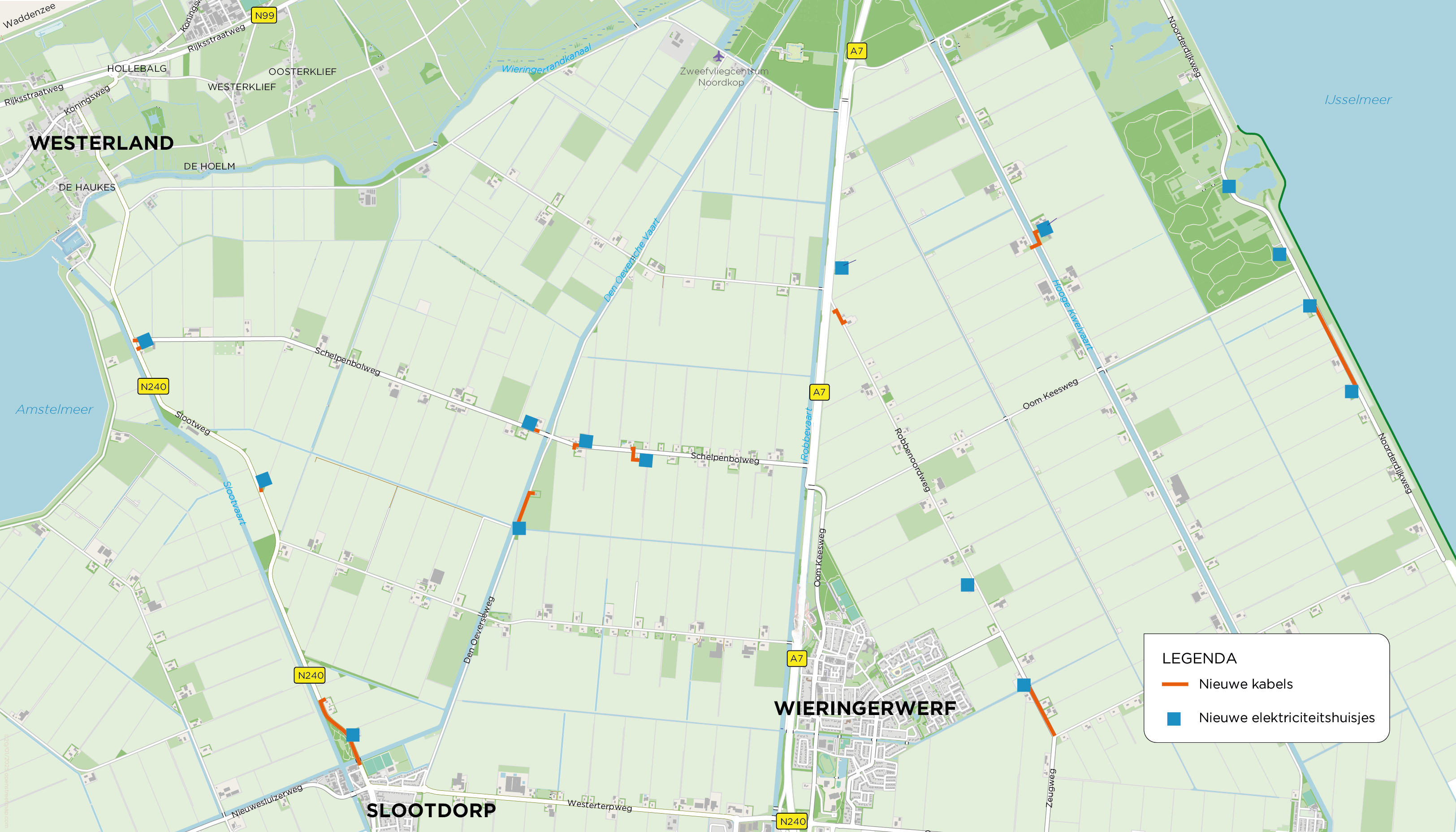

Waar gaan we werken?*

 * Dit kabeltracé is onder voorbehoud en kan nog wijzigen.

Planning

Planning
Wat gaan we doen
Status
Q4 2024Voorbereidende werkzaamhedenIn uitvoering
Q1 2026Start ombouw, vervangen en plaatsen elektriciteitshuisjesGepland
Q1 2026Start werkzaamheden 10kV kabelverbindingenGepland
Q4 2026Werkzaamheden gereedGepland
