Uitbreiding stroomnet Molenweg in Laren

Om vandaag en in de toekomst veilig energie te kunnen blijven gebruiken in en rondom de Molenweg in Laren, breiden we de komende tijd het stroomnet van deze buurt uit. Daarvoor plaatsen we 2 extra elektriciteitshuisjes en leggen we nieuwe kabels.

Wat gaan we doen?

We leggen in totaal 4,5 km nieuwe stroomkabels en plaatsen 2 nieuwe elektriciteitshuisjes. Bij een deel van de woningen vervangen we verouderde huisaansluitingen. Dat zijn de kabels tussen het stroomnet en de meterkast van uw woning. Tijdens de werkzaamheden verdelen we het werkgebied in verschillende delen die we achter elkaar aanpakken. Zo blijft de buurt zo goed mogelijk bereikbaar.

Aannemer Van Gelder voert het werk voor ons uit.
We starten 9 juni 2025 met de eerste werkzaamheden.

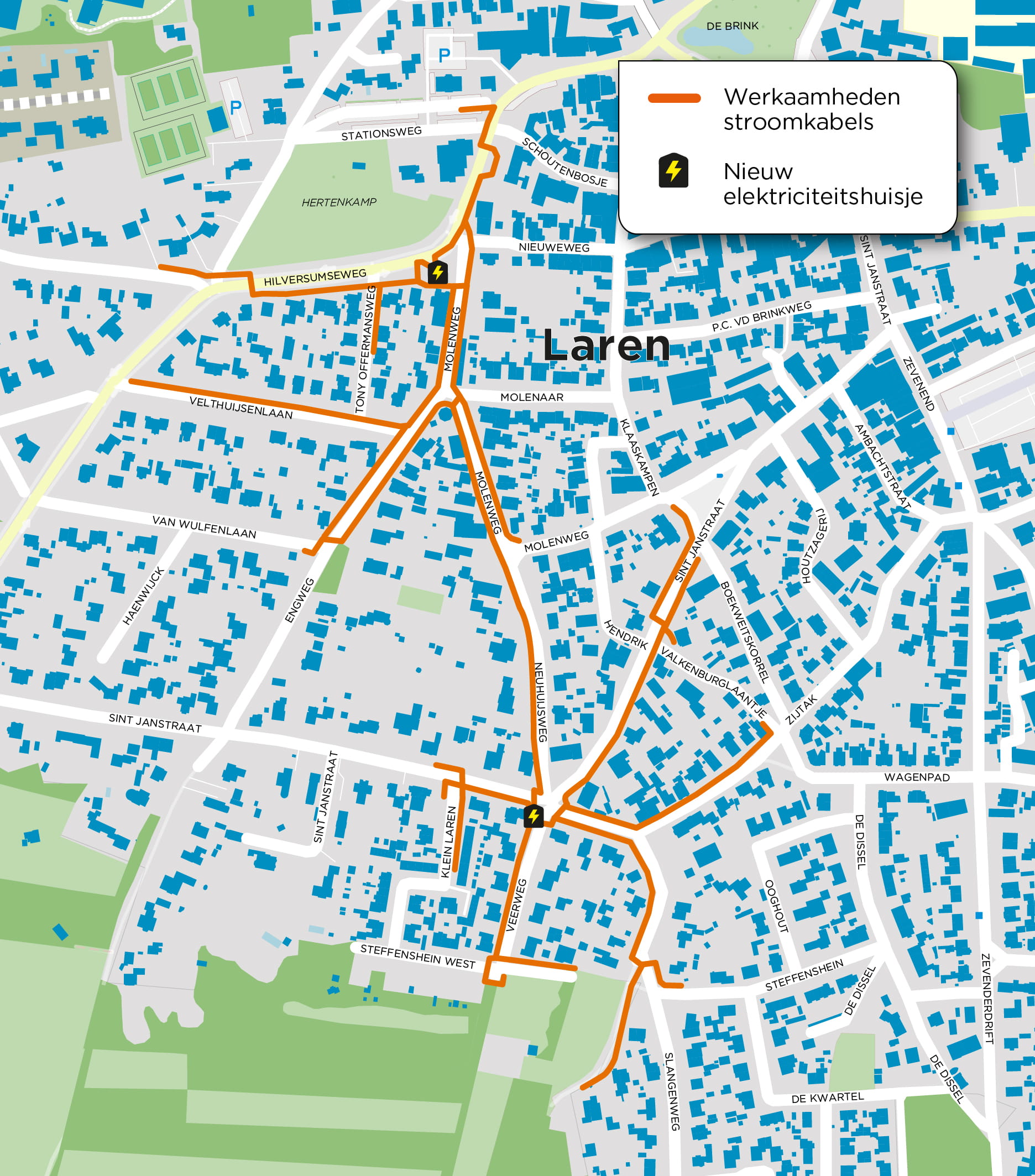

Waar gaan we werken

Hoe ziet een elektriciteitshuisje eruit?

Het elektriciteitshuisje is een belangrijke bouwsteen van ons energienetwerk. Liander werkt met standaard elektriciteitshuisjes. De kleur kan verschillen. Hieronder ziet u een elektriciteitshuisje in de kleur dennengroen.

Planning

Wanneer werken we
Wat gaan we doen
15 december / 19 december 2025Overnemen huisaansluitingen Slangenweg en Groenewegje
22 december 2025 / 2 januari 2026 Kerstvakantie
5 januari / 20 april 2026 Overnemen huisaansluitingen Slangenweg en Groenewegje
5 januari / eind februari 2026Kabels leggen voor fase 2 op de Burgermeester van Nispen van Sevenaerstraat bij het elektriciteitshuisje
20 april / 17 juli 2026Civiel werk kabels rooien
20 juli / 14 augustus 2026Bouwvakantie
17 augustus / 31 augustus 2026Civiel werk kabels rooien

Meer weten?







Contact

Heeft u nog een andere vraag over de voorbereiding, planning of uitvoering van het werk?
Neem dan contact op met onze Klantenservice op 088 - 542 64 44 onder vermelding van casenummer: 303481. Op werkdagen zijn we bereikbaar van 8.00 tot 17.00 uur.
