Uitbreiding stroomnet in Heiloo

De vraag naar energie en het opwekken van energie in Heiloo stijgt. Hierdoor kan het bestaande energienetwerk niet genoeg stroom leveren voor de digitalisering, woningbouw en de uitbreiding van bedrijventerreinen. Ook is het energienetwerk nog onvoldoende ingericht op het terugleveren van duurzame energie.

Daarom breidt Liander het stroomnet uit. Dit doen we in het project netuitbreiding Heiloo onder andere door nieuwe middenspanningskabels aan te leggen en nieuwe elektriciteitshuisjes te plaatsen.

Wat gaan we doen?

In het project netuitbreiding Heiloo leggen we een nieuw kabeltracé (middenspanning) aan met een lengte van 21 kilometer. Naast de aanleg van dit kabeltracé plaatsen we drie nieuwe elektriciteitshuisjes. Deze elektriciteitshuisjes zijn nodig om het middenspanningsnet aan te sluiten op het nieuwe kabeltracé. Ook vervangen we een oud elektriciteitshuisje.

Het werkgebied bestaat uit verschillende deelprojecten. In het najaar van 2025 starten we met deelproject 2. De andere deelprojecten volgen later.

Aannemer Hanab voert de werkzaamheden voor ons uit.

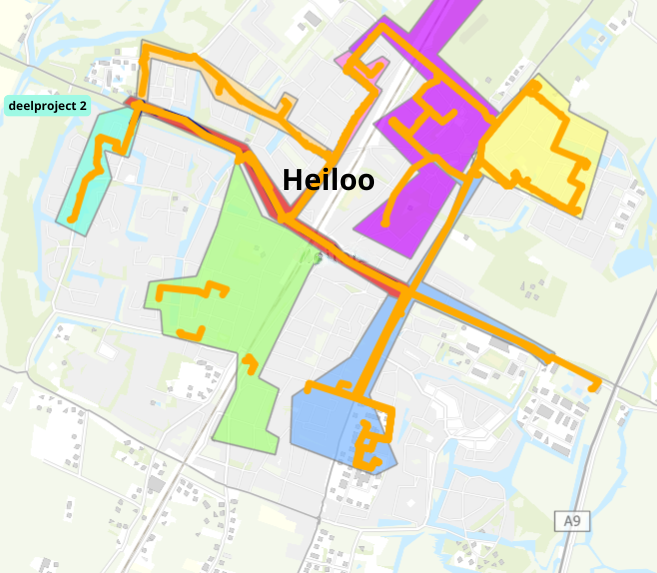

Waar gaan we werken*?

*Deze kabeltracé's en deelprojecten kunnen mogelijk worden gewijzigd.

Gedeeltelijke afsluiting Westerweg

Van maandag 19 januari tot en met 20 maart 2026* leggen we nieuwe middenspanningkabels aan in de Westerweg, Laan van Muijs en Wethouder Tomsonbos. Dat doen we door middel van drie gestuurde boringen en open ontgravingen.

Omdat we in een deel van de Westerweg niet kunnen graven, voeren we hier drie gestuurde boringen uit. Daarbij trekken we een kabel door een buis onder de grond door. Op de plekken waar de boring de grond in- en uitgaat, staan grote booropstellingen. Hierdoor moet de straat tijdelijk worden afgesloten.

De afsluitingen zijn op de Westerweg:
• ter hoogte van huisnummers 204/215 t/m 208/219 van maandag 19 t/m donderdag 22 januari 2026*;
• ter hoogte van huisnummers 150/173 t/m 152/181 van woensdag 21 t/m donderdag 22 januari 2026*;
• ter hoogte van huisnummers 118/143 t/m 138/161 op vrijdag 23 januari 2026*.

* Door onverwachte gebeurtenissen kan de planning nog wijzigen.

Planning

Planning (voorlopig)
Wat gaan we doen
Status
Q2 2025Voorbereidende werkzaamheden (inclusief aanvraag vergunningen)In uitvoering
Q4 2026Start vervangen en plaatsen elektriciteitshuisjesGepland
Q4 2025Start realisatie 10kV kabelverbindingIn uitvoering
Q2 2027Verwachte einddatum werkzaamhedenGepland

Actuele informatie via onze BouwApp

Wilt u op de hoogte worden gehouden van dit project? Download dan de Liander BouwApp op uw mobiele telefoon of tablet.

Voordelen van de BouwApp

  • Ontvang direct een melding wanneer wij een bericht plaatsen over het project
  • Bekijk de laatste versie van de planning
  • Neem gemakkelijk contact met ons op

Cookies

Meer weten?






Contact

Heeft u nog vragen over de voorbereiding, planning of uitvoering van de werkzaamheden? Dan kunt u een e-mail sturen naar: helix.alkmaar@alliander.com. U kunt ons ook via de BouwApp bereiken.

Of u kunt bellen met ons Klant Contact Centrum op telefoonnummer:
088 - 542 64 44. Op werkdagen zijn we bereikbaar van 08.00 tot 17.00 uur.
