Wat gaan we doen?

In het project netuitbreiding Noorddijkerweg in De Goorn/ Ursem leggen we een nieuw kabeltracé (middenspanning) aan, met een lengte van 23 kilometer. Het kabeltracé loopt vanaf onderstation Oterleek naar Spierland én vanaf onderstation Oterleek naar De Goorn.

Naast de aanleg van dit kabeltracé plaatsen we twee nieuwe elektriciteitshuisjes/ middenspanningsruimtes (MSR). Deze elektriciteitshuisjes zijn nodig om het bestaande middenspanningsnet aan te sluiten op het nieuwe kabeltracé. Ook vervangen we vijf bestaande elektriciteitshuisjes.

Dit project bestaat uit verschillende deelprojecten. Aannemer Hanab voert de wekzaamheden voor ons uit.

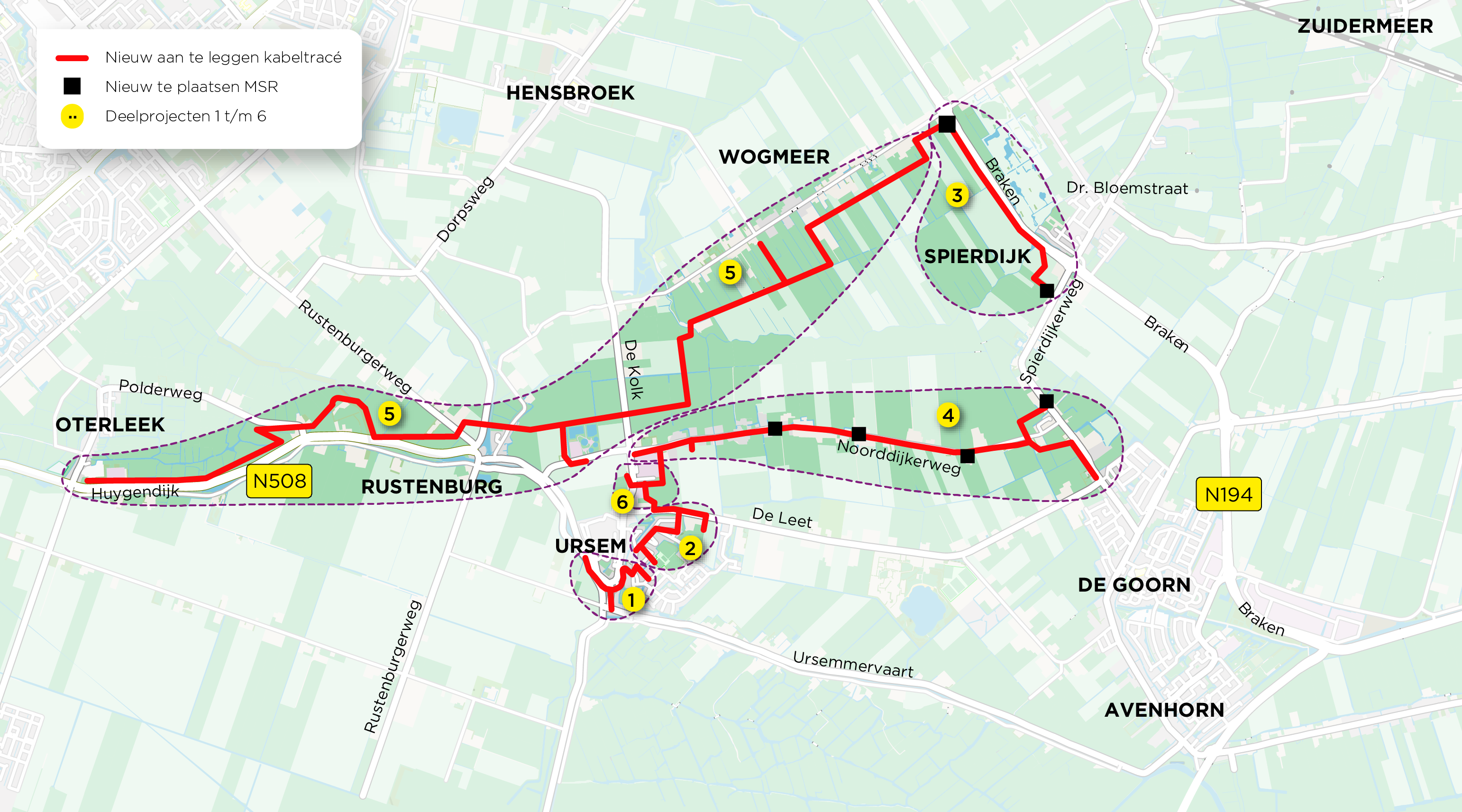

Waar gaan we werken?*

* Deze kabeltracés zijn onder voorbehoud en kunnen mogelijk worden gewijzigd.

Planning

Planning (voorlopig)
Wat gaan we doen
Status
Q4 2023Voorbereidende werkzaamheden (inclusief aanvraag vergunningen)In uitvoering
Q3 2024Start werkzaamheden 10kV kabelverbindingIn uitvoering
Q3 2024

Start ombouw, plaatsen elektriciteitshuisje

In uitvoering
Q2 2026Verwachte einddatum werkzaamhedenGepland
