Uitbreiding stroomnet in het Centrum van Badhoevedorp

Om vandaag en in de toekomst betrouwbaar en duurzaam energie te kunnen blijven gebruiken in het Centrum van Badhoevedorp, breiden we de komende tijd het stroomnet van deze buurt uit. Daarvoor plaatsen we een extra elektriciteitshuisje en leggen we nieuwe kabels.

Wat gaan we doen?

Om aan de toenemende stroomaanvraag te kunnen voldoen gaan we oude stroomkabels vervangen en wordt er een nieuw elektriciteitshuisje geplaatst op de hoek van de Reigerstaat en de Havikstraat.

We leggen nieuwe kabels aan en vervangen oude kabels in de Havikstraat, Leeuwerikstraat, Reigerstraat, Burg Amersfoordtlaan, H.M. Dijklaan en Sloterweg.

Bij een deel van de woningen vervangen we ook de verouderde huisaansluitingen, dat zijn de kabels tussen het stroomnet en de meterkast van uw woning. We verdelen de werkzaamheden in meerdere fases zodat niet alles afgesloten hoeft te zijn over de hele periode. Zo blijft de buurt zo goed mogelijk bereikbaar.

We starten in oktober 2026 met de werkzaamheden en we hopen eind oktober 2027 klaar te zijn.

Aannemer Van Baarsen voert het werk voor ons uit.

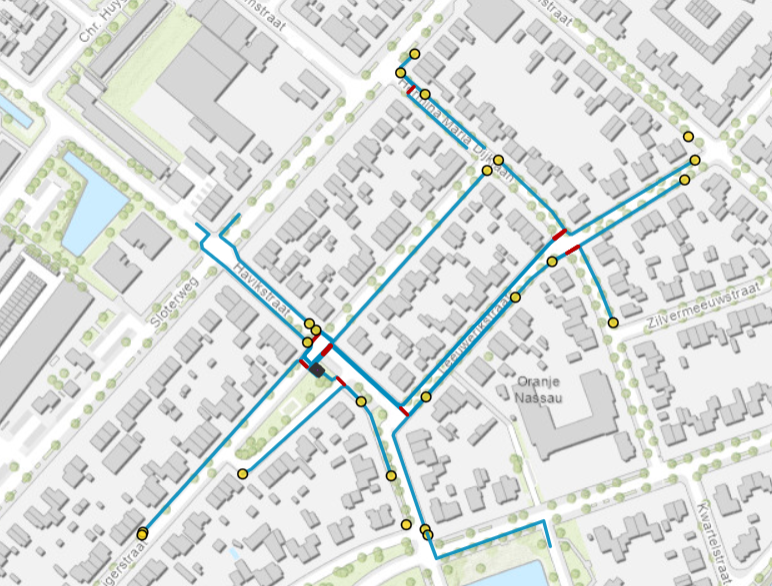

Waar gaan we werken

Wat merkt u ervan?

We moeten de werkzaamheden verrichten op de locatie waar de kabels liggen. Dit is vaak in de stoep en/of de weg.

We gaan eerst de nieuwe kabels in de straat leggen, daarna worden de huizen één voor één aangesloten op de nieuwe kabel. Als alle huizen op de nieuwe kabel zijn aangesloten, gaan we tot slot de oude kabel uit de straat verwijderen. Hierdoor gaat de straat bij u voor de deur minimaal drie keer open en dicht. We proberen het zo kort mogelijk open te houden, maar dat kan twee of drie dagen duren voor het leggen en verwijderen van de kabels. Als uw huis op de nieuwe kabel wordt aangesloten dan is het maar een paar uur open. U krijgt altijd bericht over wanneer dat gaat gebeuren..

Om de hinder zoveel mogelijk te beperken leggen we loopplanken neer over de opgebroken weggedeelten, zodat woningen en/of bedrijfspanden bereikbaar blijven. We zetten het werkgebied af en plaatsen waarschuwingsborden.

Voorafgaand en gedurende de werkzaamheden slaan wij bij u in de buurt materiaal op. Ook hierbij proberen wij eventuele hinder tot een minimum te beperken.

Planning

Op 5 oktober wordt het nieuwe station geplaatst op de hoek van de Havikstraat en de Reigerstraat.

De planning voor het leggen van de nieuwe kabels is als volgt. Hierbij moet wel vermeld worden dat er veel factoren kunnen zijn die de planning veranderen. Zodra er wijzigingen den we het op deze pagina. In deze periode leggen we nieuwe kabels aan en sluiten we de panden aan op de nieuwe kabels.

PeriodeLocatie
Half oktober 2026 tot eind november 2026Snipstraat-hoek Burg Amersfoordtlaan / Burg . Amersfoordtlaan 63-69 / Havikstraat 7-21 / Leeuwerikstraat 54-60
Begin december 2026 tot eind januari 2027Leeuwerikstraat 28-52 (even) / H.M. Dijklaan 4-17
Eind januari 2027 tot half maart 2027Leeuwerikstraat 27-55 (oneven)
Half maart 2027 tot eind april 2027H.M. Dijklaan tussen Leeuwerikstraat en Sloterweg / Sloterweg 32-40
Eind april 2027 tot begin juni 2027Reigerstraat tussen H.M. Dijklaan en Havikstraat
Begin juni 2027 tot begin juli 2027Havikstraat tussen Reigerstraat en Sloterweg
Begin juli 2027 tot half augustus 2027Havikstraat tussen Burg. Amersfoordtlaan en Reigerstraat / Reigerstraat 20-32 (even)
Half augustus 2027 tot eind september 2027Reigerstraat tussen Havikstraat en Burg. Amersfoordtlaan
