Wat gaan we doen?

Aan de zuidwestkant van Andijk breidt Liander het stroomnet uit. We leggen 19 kilometer nieuwe kabels aan. Ook plaatsen we vier nieuwe elektriciteitshuisjes en bouwen we een paar elektriciteitshuisjes om.

In 2026 werken we ook in de straten rondom de Dijkweg. Daarna verwijderen we het oude middenspanningsnet.

Aannemer A. Hak voert de werkzaamheden voor ons uit.

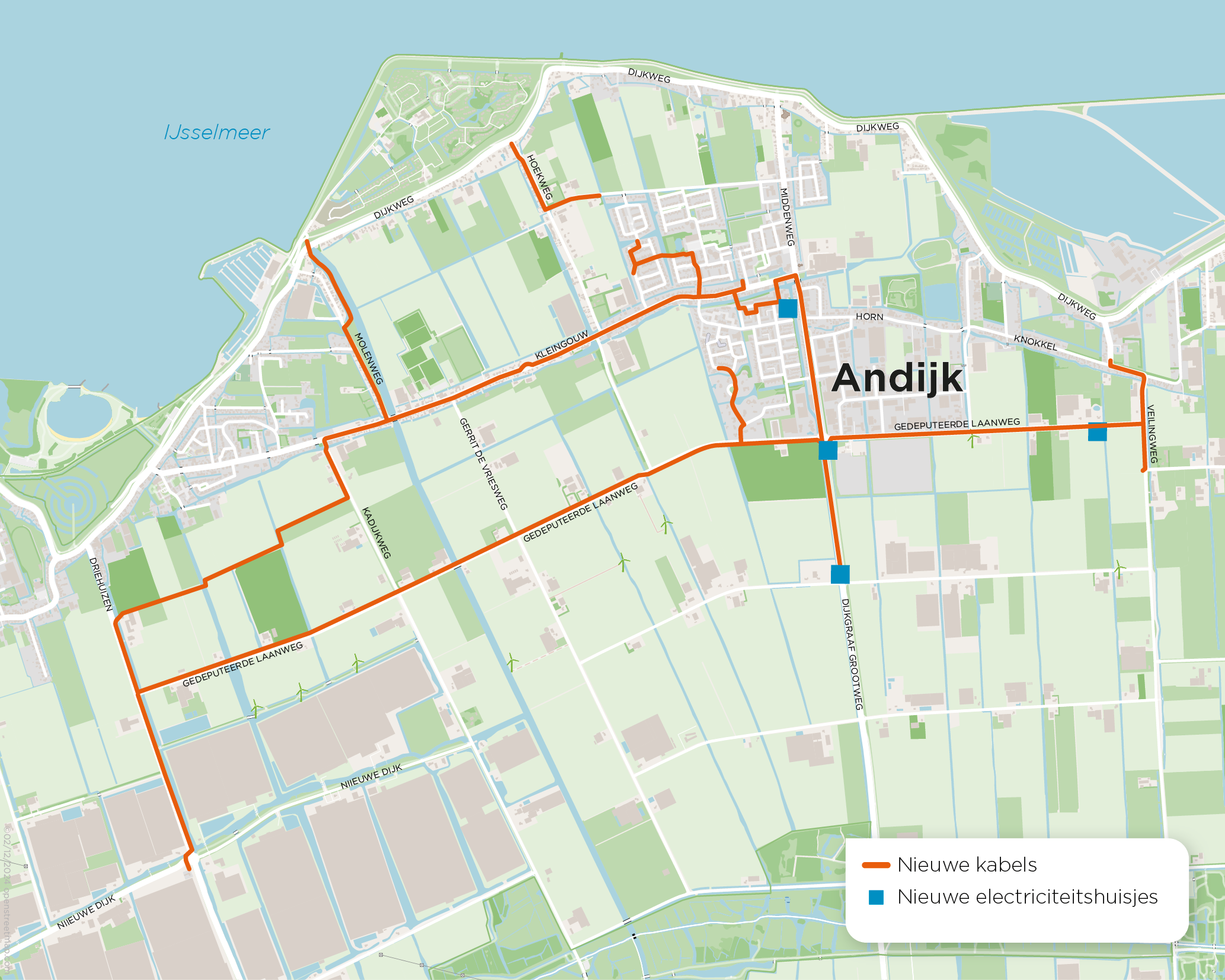

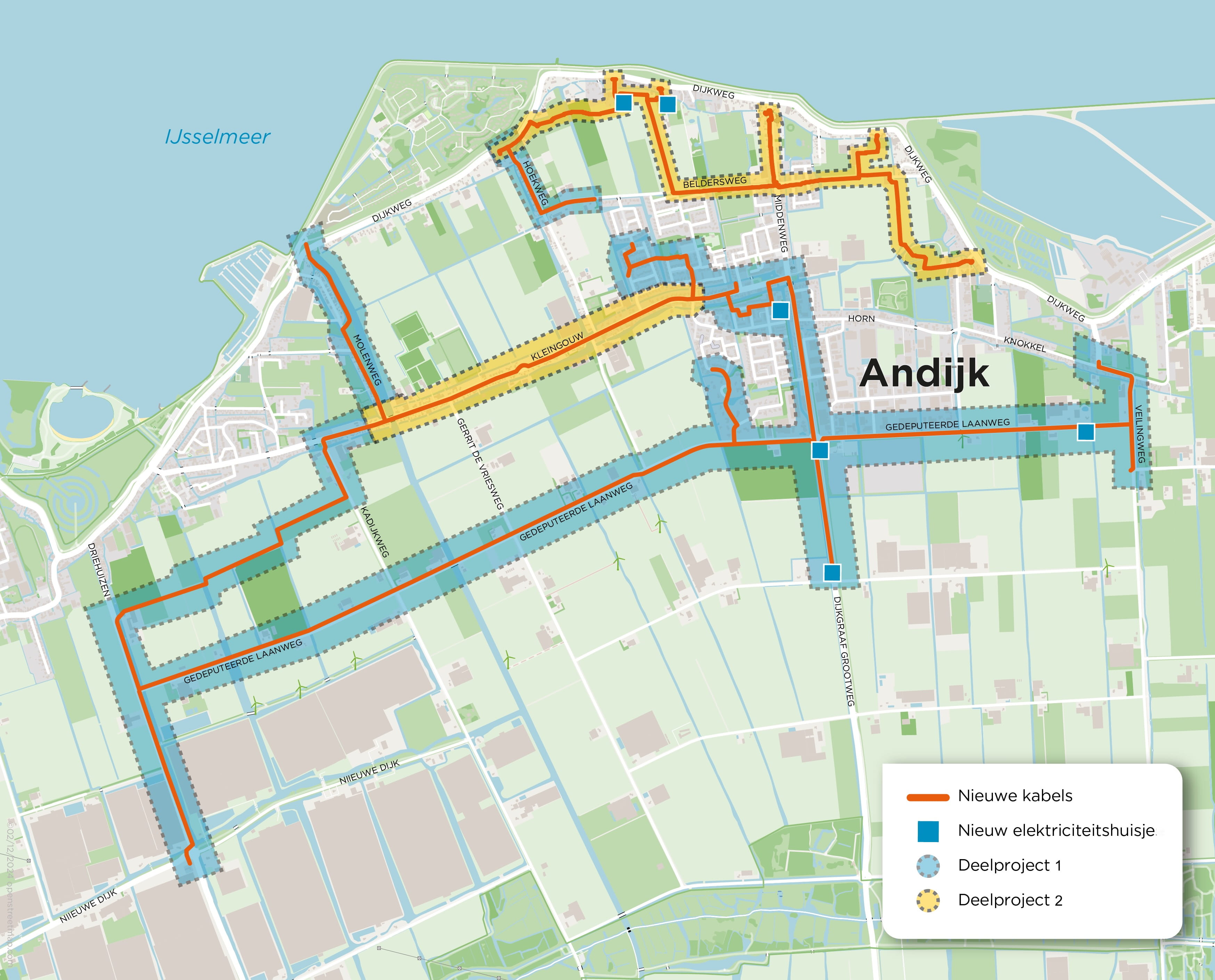

Waar gaan we werken*

* Dit kabeltracé is onder voorbehoud en kan nog wijzigen.

Planning

Planning (voorlopig)
Wat gaan we doen
Status
Q1 2024Voorbereidende werkzaamhedenIn uitvoering
Q3 2025Start ombouw, vervangen en plaatsen elektriciteitshuisjesGereed
Q3 2025Start werkzaamheden 10kV kabelverbindingenIn uitvoering
Q1 2027Werkzaamheden gereedGepland
