Uitbreiding stroomnet in de Vliegeniersbuurt

Om vandaag en in de toekomst betrouwbaar en duurzaam energie te kunnen blijven gebruiken in Amstelveen, breiden we de komende tijd het stroomnet van deze buurt uit. Daarvoor plaatsen we een extra elektriciteitshuisje en leggen we nieuwe kabels.

Wat gaan we doen?

De gemeente gaat eind van dit jaar beginnen met werkzaamheden aan de riolering en gaat opnieuw bestraten. Liander gaat vóór en tijdens deze werkzaamheden het stroomnet vervangen en verbeteren zodat we u ook in uw wijk klaar zijn voor de energietransitie.

We beginnen met het plaatsen van een nieuw elektriciteitshuisje in de Soerlaan naast nummer 24. Daarna gaan we middenspanningskabels aanleggen in de Bovenkerkerkade tussen huisnummers 14 en 30, de Klunderlaan, de Fokkerlaan, de Grasélaan en een stukje in de Soerlaan tot aan het nieuwe station.

Tijdens de werkzaamheden verdelen we het werkgebied in verschillende delen die we achter elkaar aanpakken. Zo blijft de buurt zo goed mogelijk bereikbaar.

Aannemer Van Baarsen voert het werk voor ons uit.
We starten half juli 2026 met de eerste werkzaamheden.

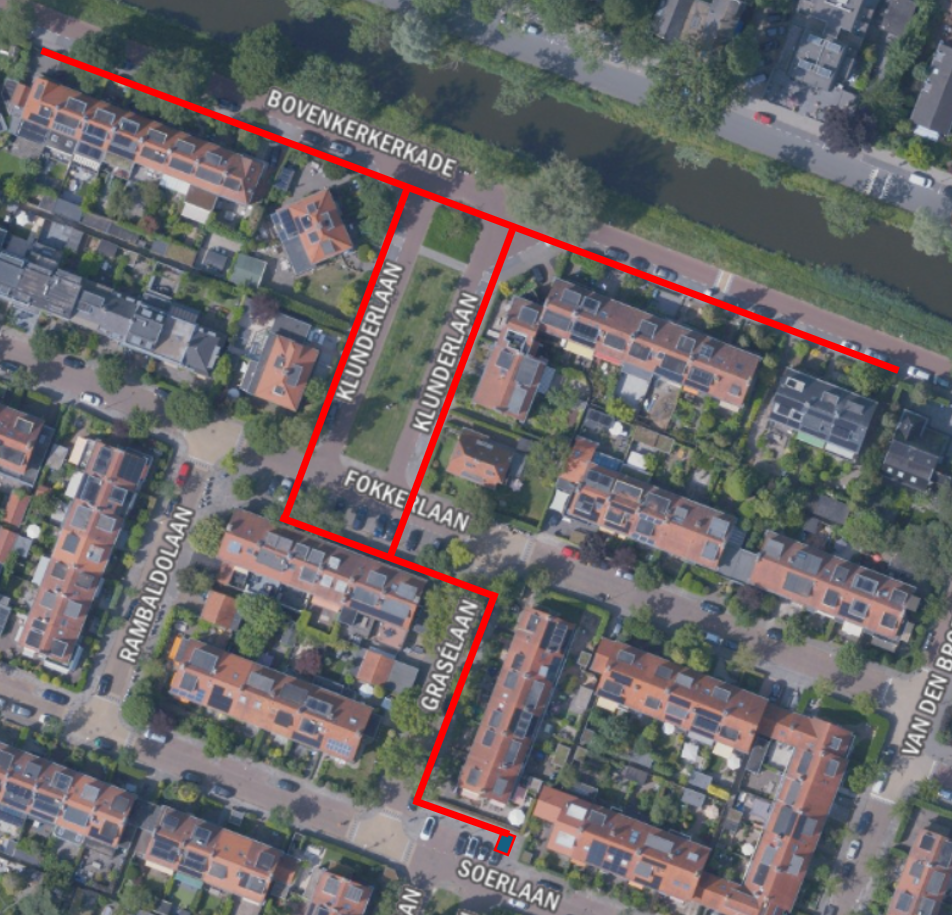

De rode lijnen geven aan waar we de middenspanningskabel vervangen.

Wat merkt u ervan?

We moeten de werkzaamheden verrichten op de locatie waar de kabels liggen. Dit is vaak in de stoep en/of de weg. Het kan zijn dat tijdens de werkzaamheden (een deel) van de stoep en/of weg hierdoor niet beschikbaar is. Om de hinder zoveel mogelijk te beperken leggen we loopplanken neer over de opgebroken weggedeelten, zodat woningen en/of bedrijfspanden bereikbaar blijven. We zetten het werkgebied af en plaatsen waarschuwingsborden.

Voorafgaand en gedurende de werkzaamheden slaan wij bij u in de buurt materiaal op. Ook hierbij proberen wij eventuele hinder tot een minimum te beperken.

Planning:

Half juli wordt het elektriciteitshuisje geplaatst in de Soerlaan. In de drie maanden erna wordt de nieuwe middenspanningskabel gelegd vanaf de Bovenkerkerweg naar de Soerlaan en zijn we klaar met de nieuwe middenspanningskabel. De nieuwe laagspanningskabel wordt gelegd tijdens de werkzaamheden van de gemeente. Die werkzaamheden starten eind 2026 en worden samen gedaan met o.a. vervangen van de gasleidingen door Stedin.

Meer weten?

Contact

Heeft u nog een andere vraag over de voorbereiding, planning of uitvoering van het werk? Mail uw vraag dan naar Liander_Haarlemmermeer@alliander.com met vermelding van projectnummer 0343039. U kunt ook bellen naar onze Klantenservice op 088 - 542 64 44. Op werkdagen zijn we bereikbaar van 8.00 tot 17.00 uur.
