Wat gaan we doen?

In het project netuitbreiding Boekelermeer leggen we een nieuw kabeltracé (middenspanning) met een lengte van 15 kilometer aan. Naast de aanleg van dit kabeltracé plaatsen we drie nieuwe elektriciteitshuisjes/ elektriciteitsruimtes (MSR). Deze elektriciteitshuisjes zijn nodig om het bestaande middenspanningsnet aan te sluiten op het nieuwe kabeltracé. Ook vervangen we vijf bestaande elektriciteitshuisjes.

Dit project bestaat uit vier deelprojecten. Aannemer Hanab voert de werkzaamheden voor ons uit.

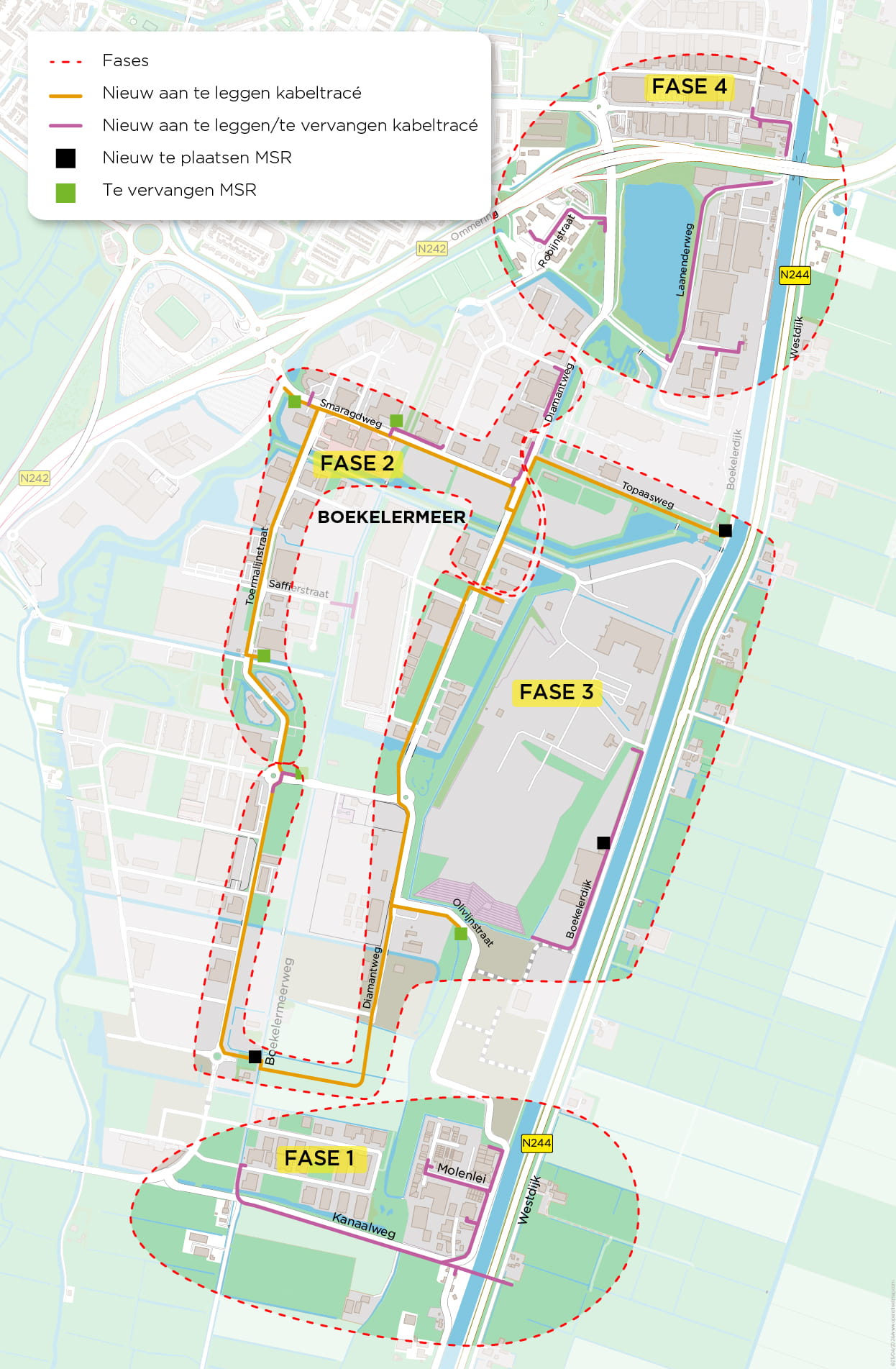

Waar gaan we werken*

* Deze kabeltracés zijn onder voorbehoud en kunnen mogelijk worden gewijzigd.

Planning

Planning (voorlopig)
Wat gaan we doen
Status
Q3 2023Voorbereidende werkzaamheden (inclusief aanvraag vergunningen)Gereed
Q4 2024
Start werkzaamheden 10kV kabelverbindingIn uitvoering
Q4 2024Start ombouw, plaatsen elektriciteitshuisjesGereed
Q2 2026Verwachte einddatum werkzaamhedenGepland
