Uitbreiding van het stroomnet in Kiezel

Om vandaag en in de toekomst betrouwbaar energie te kunnen blijven gebruiken in de wijk Kiezel in Malden, breiden we de komende tijd het stroomnet van deze buurt uit. Daarvoor plaatsen we extra elektriciteitshuisjes en leggen we nieuwe kabels.

Wat gaan we doen?

We leggen in totaal 1.6 km nieuwe stroomkabels, plaatsen 2 nieuwe elektriciteitshuisjes en verwijderen 1 bestaand elektriciteitshuisje. Bij een deel van de woningen vervangen we verouderde huisaansluitingen. Dat zijn de kabels tussen het stroomnet en de meterkast van uw woning. Tijdens de werkzaamheden verdelen we het werkgebied in verschillende delen die we achter elkaar aanpakken. Zo blijft de buurt zo goed mogelijk bereikbaar.

Aannemer Van Gelder voert het werk voor ons uit.
We starten 10 augustus 2026 met de eerste werkzaamheden.

Actuele informatie via onze BouwApp

Wilt u op de hoogte worden gehouden van dit project? Download dan de Liander BouwApp op uw mobiele telefoon of tablet.

Voordelen van de BouwApp

  • Ontvang direct een melding wanneer wij een bericht plaatsen over het project
  • Bekijk de laatste versie van de planning
  • Neem gemakkelijk contact met ons op

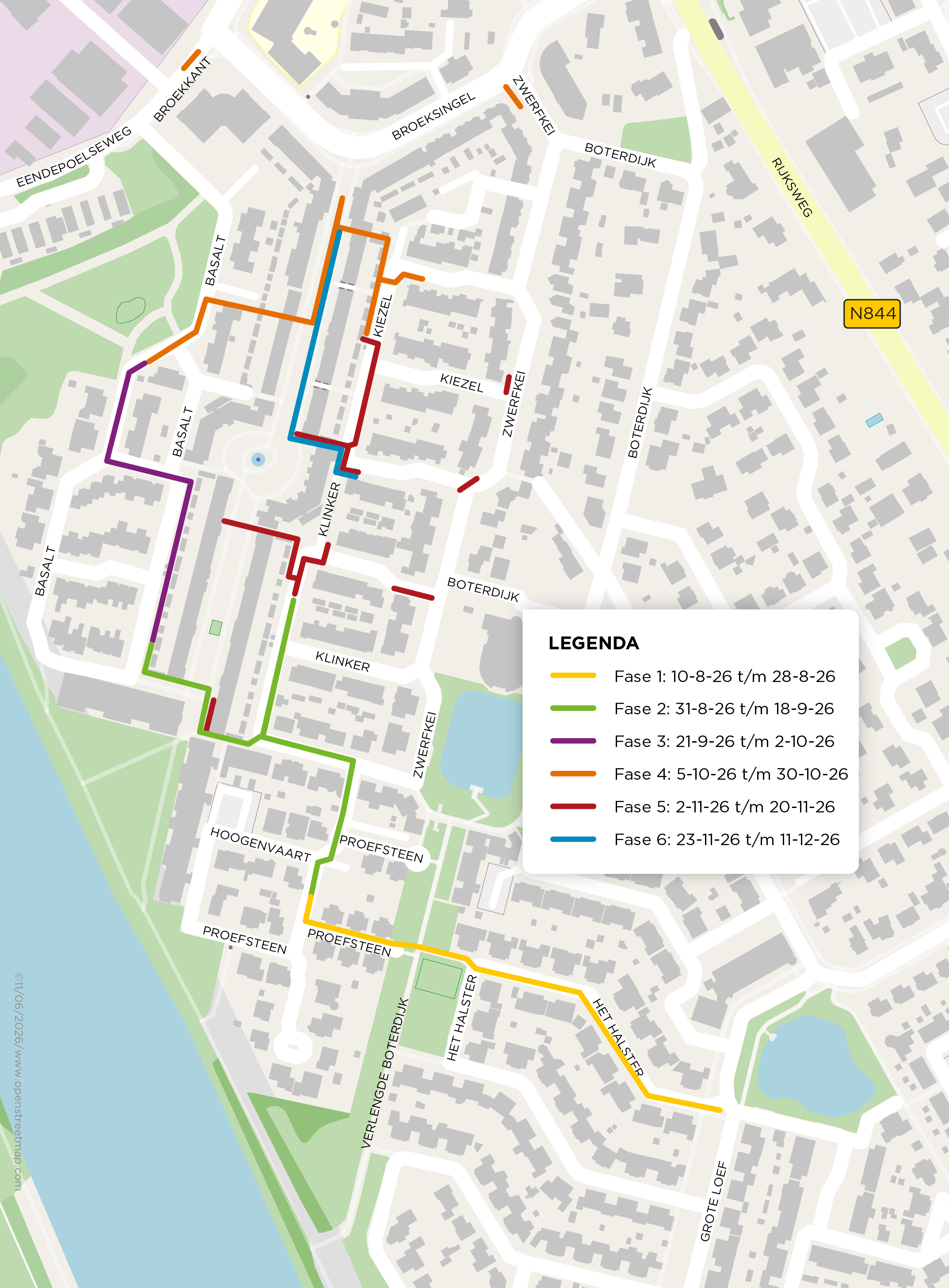

Waar gaan we werken

Wat merkt u ervan?

We moeten de werkzaamheden verrichten op de locatie waar de kabels liggen. Dit is vaak in de stoep en/of de weg. Het kan zijn dat tijdens de werkzaamheden (een deel) van de stoep en/of weg hierdoor niet beschikbaar is. Om de hinder zoveel mogelijk te beperken leggen we loopplanken neer over de opgebroken weggedeelten, zodat woningen en/of bedrijfspanden bereikbaar blijven. We zetten het werkgebied af en plaatsen waarschuwingsborden.

Voorafgaand en gedurende de werkzaamheden slaan wij bij u in de buurt materiaal op. Ook hierbij proberen wij eventuele hinder tot een minimum te beperken.

Planning

Wanneer gaan we werkenWat gaan we doen/Waar gaan we werken
Fase 1: 10 augustus 2026  -28 augustus 2026 Aanleg van 310 meter nieuwe middenspanningskabels

Plaatsen van 2 nieuwe middenspanningsruimtes

Fase 2: 31 augustus 2026 - 18 september 2026

Aanleg van 360 meter nieuwe middenspanningskabels
Fase 3: 21 september 2026 – 2 oktober 2026 Aanleg van 230 meter nieuwe middenspanningskabels
Fase 4: 5 oktober 2026 – 30 oktober 2026 Aanleg van 290 meter nieuwe middenspanningskabels en

Aanleg van 25 meter nieuwe laagspanningskabels

Fase 5: 2 november 2026 – 20 november 2026 Aanleg van 280.0 meter nieuwe laagspanningskabels
Fase 6: 23 november 2026 – 11 december 2026 Verwijderen van 205 meter middenspanningskabels

Verwijderen van 1 bestaande middenspanningsruimte

Een gedetailleerde en actuele planning vindt u in onze BouwApp. Download nu de BouwApp

Meer weten?

Contact

Heeft u nog een andere vraag over de voorbereiding, planning of uitvoering van het werk? Neem contact op met omgevingsmanager [Naam omgevingsmanager] via [mailadres]. Voor overige vragen neemt u contact op met onze Klantenservice op 088 - 542 64 44. Vermeld hierbij het casenummer [casenummer]. Op werkdagen zijn we bereikbaar van 8.00 tot 17.00 uur.
