Uitbreiding stroomnet van Malden
Om vandaag en in de toekomst veilig, betrouwbaar en duurzaam energie te kunnen blijven gebruiken in Malden, breiden we de komende tijd het stroomnet van deze buurt uit. Daarvoor leggen we nieuwe kabels en verzwaren we bestaande kabels.
Wat gaan we doen?
We leggen in totaal 850 meter nieuwe stroomkabel aan. Hiervoor voeren we werkzaamheden uit in de stoepen en op verschillende locaties in de straat. Op enkele plekken maken we ook gebruik van (gestuurde) boringen om de weg te kruisen.
Om de werkzaamheden veilig uit te voeren, plaatsen we afzettingen en tijdelijke verkeersmaatregelen. We werken in verschillende fasen, zodat de hinder voor omwonenden en weggebruikers zo beperkt mogelijk blijft en de buurt bereikbaar blijft.
De werkzaamheden worden uitgevoerd door aannemer Van Gelder in opdracht van Liander.
We starten op 26 oktober 2026 met de eerste werkzaamheden.

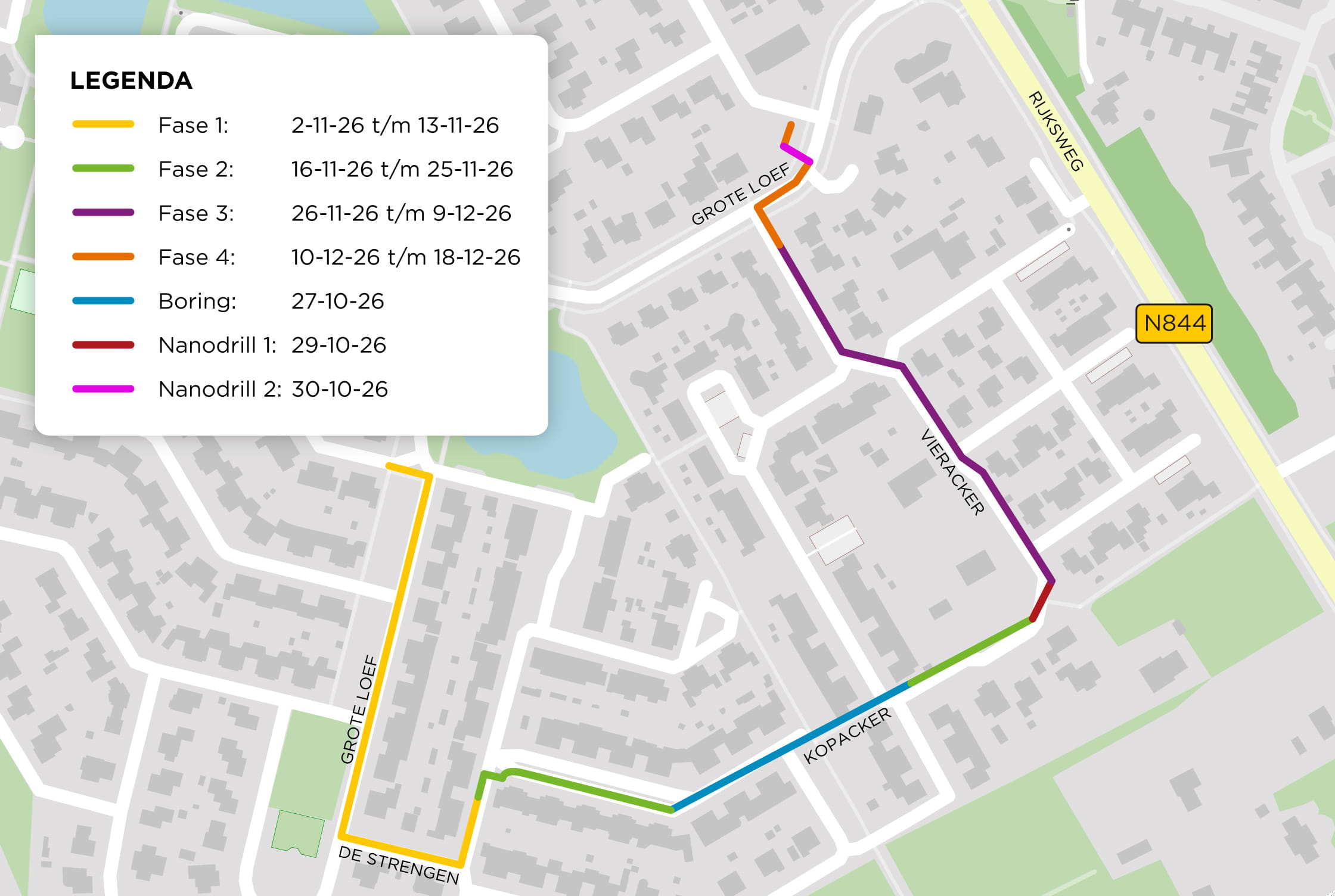

Waar gaan we werken
Wat merkt u ervan?
Omdat we werken op de locatie waar de kabels liggen, voeren we werkzaamheden uit in de stoepen en op verschillende plaatsen in de straat. Hierdoor kan het voorkomen dat een deel van de stoep, parkeervakken of de rijbaan tijdelijk niet beschikbaar is.
Om de hinder zoveel mogelijk te beperken, werken we in verschillende fasen. Waar mogelijk zetten we omleidingen en tijdelijk eenrichtingsverkeer in. Zo proberen we volledige wegafsluitingen zoveel mogelijk te voorkomen. Alleen wanneer er geen veilig alternatief is, sluiten we een weg tijdelijk af. Het werkgebied wordt afgezet en we plaatsen duidelijke verkeers- en waarschuwingsborden om de bereikbaarheid en veiligheid in de omgeving te waarborgen.
Voor voetgangers zorgen we waar mogelijk voor tijdelijke voorzieningen, zoals loopplanken, zodat woningen en bedrijfspanden bereikbaar blijven. Op sommige locaties geldt tijdens de werkzaamheden een tijdelijk parkeerverbod. Dit is nodig om voldoende werkruimte te creëren voor een veilige en efficiënte uitvoering van het werk.
Voorafgaand aan en tijdens de werkzaamheden slaan we materialen op in de buurt van het werkgebied. Ook hierbij doen we ons best om eventuele overlast voor omwonenden en ondernemers tot een minimum te beperken.
Planning
| Fases | Werkperiode |
|---|---|
| Fase 1 | 2-11-26 t/m 13-11-26 |
| Fase 2 |
16-11-26 t/m 25-11-26 |
| Fase 3 | 26-11-26 t/m 9-12-26 |
| Fase 4 |
10-12-26 t/m 18-12-26 |
| Boring | 27-10-26 |
| Nanodrill 1: | 29-10-26 |
| Nanodril 2: | 30-10-26 |
Meer weten?
Als we de kabels vervangen of uw huisaansluiting op het vernieuwde net overzetten, is het nodig dat we de spanning tijdelijk van de kabels afhalen zodat onze monteurs veilig hun werk kunnen doen. Geldt dit voor u? Dan krijgt u ongeveer 3 werkdagen van tevoren hierover een bericht met de datum en het tijdstip van de onderbreking.
Hier vindt u tips hoe u uzelf kunt voorbereiden op een stroomonderbreking.
Omdat wij grotere afstanden moeten afleggen voordat een kabel getrokken kan worden kan het zijn dat u enige tijd geen activiteit ziet op locatie. Daarnaast houden wij ook een kleine periode aan tussen het leggen van de kabel en de montage hiervan in de elektriciteitshuisjes. Dit om te voorkomen dat we bij vertraging in het leggen van de kabel direct in de problemen komen.
Een elektriciteitshuisje is een belangrijke bouwsteen van ons energienetwerk. Het elektriciteitshuisje maakt stroom geschikt voor het gebruik in uw woning.
Wij begrijpen dat u vragen heeft over de nieuwe elektriciteitshuisjes in uw buurt.
Dit kan helaas niet. We onderzoeken of we in de toekomst aanvragen voor een verzwaring van een huisaansluiting samen met andere werkzaamheden kunnen uitvoeren. Als dit kan, brengen we onze klanten hiervan op de hoogte.
De tijdelijke maatregelen worden middels bebording en vooraankondigingen op gele tekstborden in de wijk aangegeven. Op de BouwApp wordt per fase informatie gedeeld over welke maatregelen per fase van toepassing zijn. Volg het project op de BouwApp: (link naar BouwApp).
