Uitbreiding elektriciteitsstation Hattem

Het elektriciteitsnet in Nederland is betrouwbaar, maar nog niet klaar voor de snel groeiende vraag naar en het aanbod van stroom. In een groot deel van Gelderland kunnen we op dit moment geen nieuwe woonwijken en grootverbruikers aansluiten. Daarom gaan we gaan het elektriciteitsstation aan de Kanaaldijk in Hattem uitbreiden.

Wat gaan we doen?

We gaan het vermogen van het elektriciteitstation aan de Kanaaldijk vergroten. Dat doen we door nieuwe onderdelen toe te voegen. We plaatsen gebouwen, installaties en leggen diverse ondergrondse kabels aan.

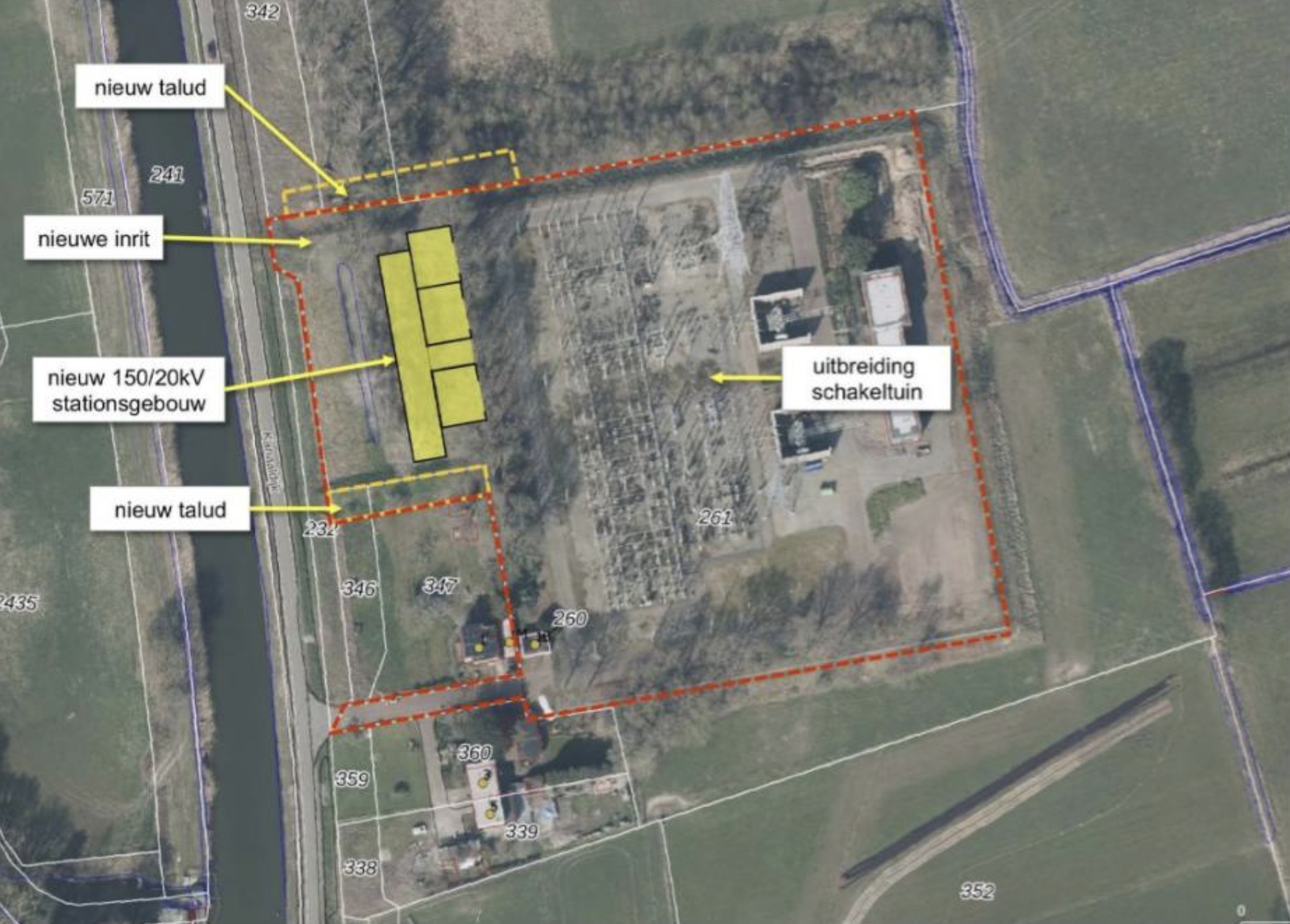

Aan de kant van de Kanaaldijk gaan we een nieuw 150/20kVstation bouwen. Dit gebouw bestaat uit:

  • Een stationsgebouw voor technische installaties (ongeveer 4,2 meter hoog, met een plat dak)
  • drie transformatoren in betonnen ruimten met drie wanden (ongeveer 6,5 meter hoog, met openingen aan de oostzijde)
  • bliksemspitsen (ca. 11 meter hoog, gemeten vanaf het maaiveld).

Ook komt er een nieuwe inrit aan de noordwestzijde. De bestaande inrit wordt in de toekomst incidenteel gebruikt.

Aan de achterzijde wordt de schakeltuin van TenneT uitgebreid.

Ook leggen we vanaf dit elektriciteitstation diverse kabels aan om de omgeving van elektriciteit te voorzien.

Hoe ziet de nieuwe situatie er uit?

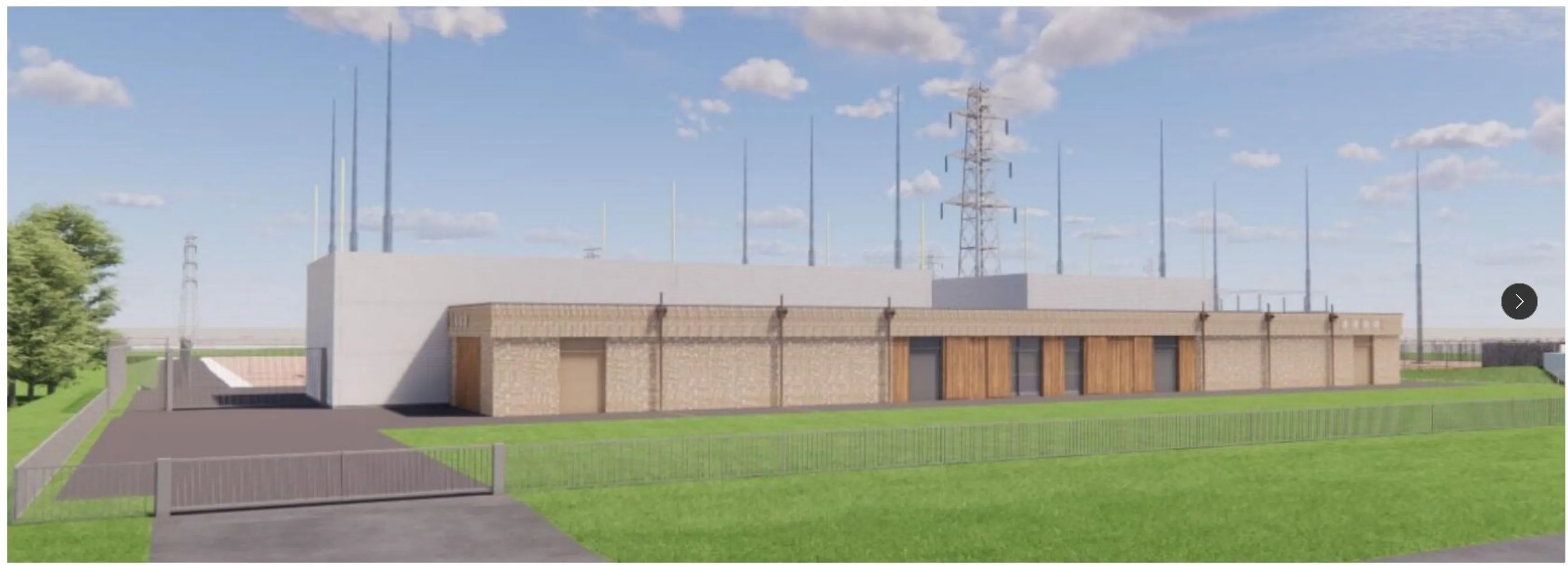

Op onderstaande afbeelding ziet u hoe de nieuwe situatie er uit komt te zien. Dit is het zicht vanuit de Kanaaldijk. Aan de achterzijde ziet u het bestaande stationsdeel.

De uitbreiding, en het bestaande station wordt landschappelijk ingepast. Ook zorgen we voor voldoende compensatie van groen voor het kappen van een aantal bomen aan de zijde van de Kanaaldijk. Naar aanleiding van zienswijzen van bewoners is de landschappelijke inpassing van het station aangepast.

Planning

Uitvoeringsplanning (onder voorbehoud van tijdig verleende vergunningen)

Wanneer gaan we werken
Wat gaan we doen
Winter 2025/2026Kappen groen
Winter 2025/2026Uitvoering versterking- en compensatieplan (achterzijde station)
Zomer 2026Start ophoging en verleggen kabels & leidingen
Eind 2026 – eind 2027Bouwkundige werkzaamheden (bouw station)
Eind 2027 – eind 2028Installatie werkzaamheden en plaatsen transformatoren · Begin 2029 Testfase

Als de uitbreiding klaar is, zijn de bouw en het testen van de installaties afgerond. De nieuwe installaties kunnen dan worden aangesloten op het elektriciteitsnet. Dit betekent niet dat er meteen extra klanten worden aangesloten. Het extra vermogen en het aansluiten van nieuwe klanten gebeurt soms later.

Wat merk ik van de werkzaamheden?

Tijdens de bouw kunt u tijdelijk overlast ervaren. Bijvoorbeeld van de werkzaamheden en het vrachtverkeer voor de aan- en afvoer van materialen en de aanvoer van grond om op te hogen. Samen met de aannemer treffen we maatregelen om de hinder voor de omgeving te beperken.

Zodra de vergunning is verleend en er een aannemer is gekozen voor de uitvoering, kunnen we hierover meer vertellen.

Voordat de werkzaamheden starten informeren we de directe omgeving met een brief.

Meer weten?







Communicatie en contact

Liander informeert de omgeving over de voortgang van het project. Dat doen we onder andere via brieven, inloopbijeenkomsten, keukentafelgesprekken en deze website.

Heeft u vragen over dit elektriciteitstation? Neem dan gerust contact met Maurice Faassen, omgevingsmanager van Qirion, via een mail met ons klantcontactcentrum. Wanneer u daarbij ook uw telefoonnummer vermeldt, kijken we of we uw vragen het beste via mail of telefonisch kunnen beantwoorden.
