Ondergrondse hoogspanningskabels Beek - Ressen

De vraag naar energie in en rondom de gemeente Berg en Dal neemt flink toe. Om iedereen van voldoende stroom te kunnen voorzien en het terugleveren van elektriciteit te kunnen garanderen, breiden we het elektriciteitsnet in deze regio uit. Een ondergrondse hoogspanningsverbinding leggen we aan om het nieuwe elektriciteitsstation aan de Alde Weteringweg 2 in Beek van stroom te voorzien.

Wat gaan we doen?

We leggen een ondergrondse hoogspanningskabels aan tussen Beek en Ressen. We leggen deze verbinding aan door middel van open ontgravingen, gestuurde boringen en persingen.

Op sommige plekken is een open ontgraving niet mogelijk. Dit kan bijvoorbeeld voorkomen bij dijken, wegen, bossen of natuurgebieden. In zulke situaties gebruiken we technische oplossingen, zoals een gestuurde boring of een persing.

We houden zoveel als mogelijk rekening met de bestaande landschappelijke waarden. Waar mogelijk loopt het tracé langs landschappelijke elementen, zoals heggen en hagen. Als dit niet mogelijk is en we moeten een heg of een haag kruisen, dan doen we dat met een persing. Hierdoor blijft de haag en wortels onbeschadigd.

Waar gaan we werken

We leggen de verbinding aan tussen het nieuw te bouwen elektriciteitsstation aan de Alde Weteringweg 4 te Beek en een perceel vlakbij de Woerdsestraat in Ressen. Hier sluiten we de verbinding aan op het bestaande ondergrondse hoogspanningsnet.

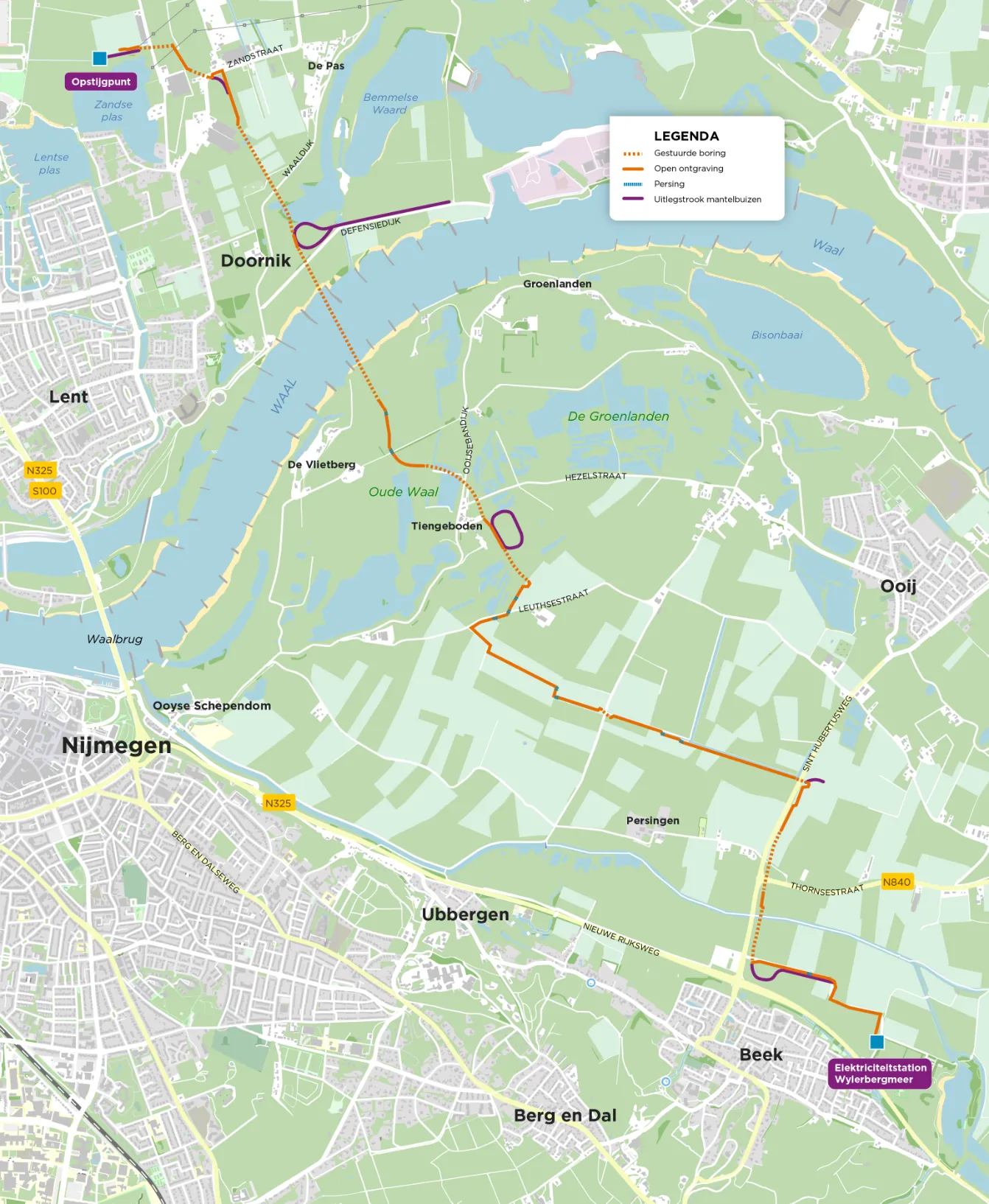

Dit is de route voor de kabels die op dit moment de voorkeur heeft. Dit is vastgesteld op basis van eerdere onderzoeken. Het is mogelijk dat de route op enkele punten nog wordt aangepast, bijvoorbeeld als uit voorbereidende onderzoeken nieuwe informatie komt.

Wilt u meer weten over de bouw van het nieuwe elektriciteitsstation aan de Alde Weteringweg 4 te beek?

Wat merk ik van de werkzaamheden?

Tijdens de werkzaamheden kunt u merken dat er meer bouwverkeer in de omgeving is. Bijvoorbeeld voor het aan- en afvoeren van materialen, het graven van sleuven, het doen van boringen en het inrichten van werkterreinen. Ook bij de bouw van het elektriciteitsstation kan er extra verkeer zijn.

Soms zijn verkeersmaatregelen nodig om de veiligheid te garanderen. Dat betekent dat bepaalde straten of gebieden tijdelijk minder goed bereikbaar zijn. Hulpdiensten kunnen altijd overal komen. Direct omwonenden en bedrijven krijgen op tijd informatie over de werkzaamheden, welke maatregelen er zijn, hoelang ze duren en wanneer we starten.

Planning

Wanneer?
Wat gaan we doen?
 Juli/augustus 2025 Voorbereidende onderzoeken in het veld in zuidelijke gebied onder de Waal (gemeente Berg en Dal). Hier hebben we betredingstoestemming voor gekregen.
 September/ oktober 2025 Voorbereidende onderzoeken in het veld in het noordelijke deel boven de Waal (gemeente Lingewaard). En overige percelen ten zuiden van de Waal.
 2026-2027 Aanvragen omgevingsvergunningen.;
 2028 Start aanleg kabelverbinding.
 2029-2030 Oplevering kabelverbinding.

Bovenstaande planning is naar verwachting en houdt rekening met het meest gunstige scenario. Een gedetailleerde en actuele planning volgt op een later tijdstip.

Meer weten?







Communicatie en contact

Liander informeert de omgeving bij belangrijke ontwikkelingen over de voortgang van het project. Dat doen we bijvoorbeeld via brieven en deze website. Heeft u een vraag die niet op de website staat? Dan kunt u die mailen naar wylerbergmeer@liander.nl.
