Nieuw elektriciteitsstation Wylerbergmeer
De vraag naar energie in en rond de gemeente Berg en Dal neemt flink toe. Denk bijvoorbeeld aan de overstap naar gasloze woningen, elektrisch vervoer en elektrisch koken. Daarnaast zorgen zonnepanelen voor een groeiende toelevering van energie aan het net. Om iedereen van voldoende stroom te kunnen voorzien en het terugleveren van elektriciteit te kunnen garanderen, moet het elektriciteitsnet in de gemeente worden uitgebreid.
Wat gaan we bouwen?
Aan de Alde Weteringweg 2 in Beek bouwen we een nieuw elektriciteitsstation, ook wel kortweg station genoemd. Het toekomstig station bestaat uit twee gebouwen en twee transformatorruimtes waarin transformatoren worden geïnstalleerd. Een transformator wordt ingeschakeld en één is reserve in het geval van storingen. In totaal zorgen de transformatoren voor 40 MVA (Mega-Volt-Ampere). Deze transformatoren zetten energie van hoge spanning om naar lage spanning (van 50 kV naar 10kV), zodat deze bruikbaar is voor woningen en bedrijven. We leggen een aantal kabelverbindingen (50kV en 10kV) aan waarmee het station wordt verbonden met andere stations.
Kabelverbinding WylerbergmeerHet toekomstig station moet worden aangesloten op het net. Daarom zijn we ook bezig met de voorbereidingen om de kabelverbinding naar het station aan te leggen. Wilt u meer weten over de toekomstige kabelverbinding richting het station?

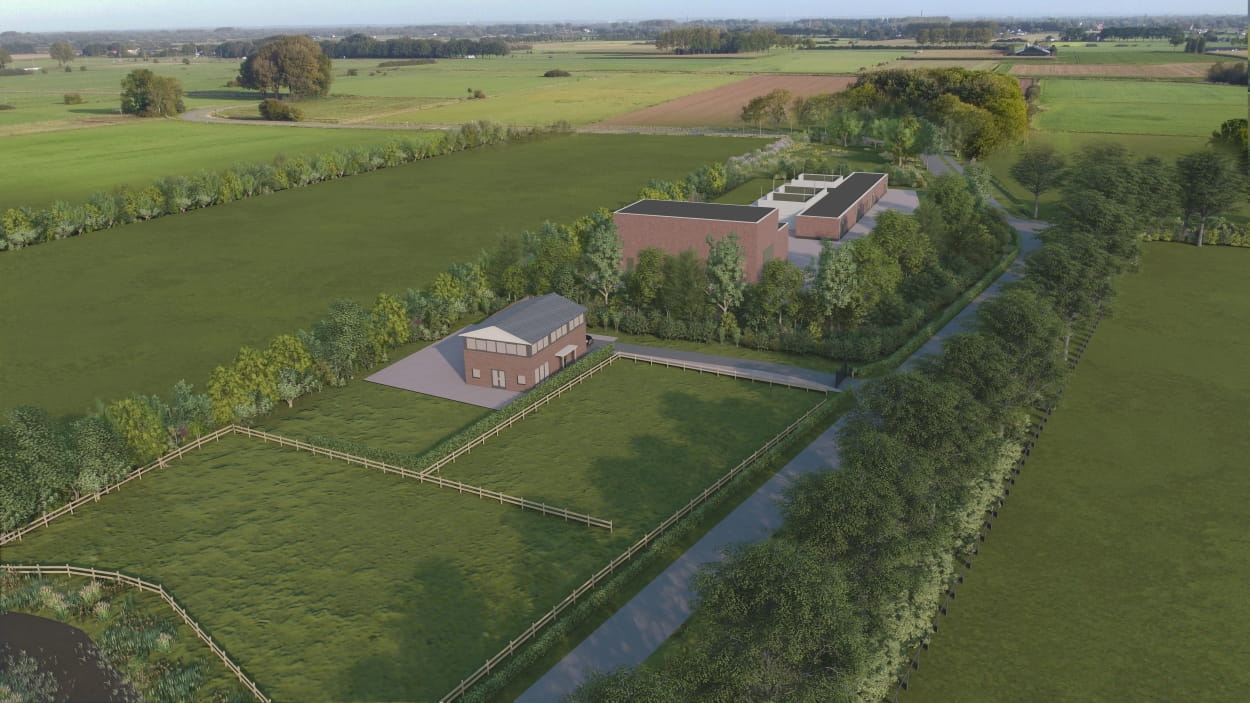

Indruk van het elektriciteitsstation

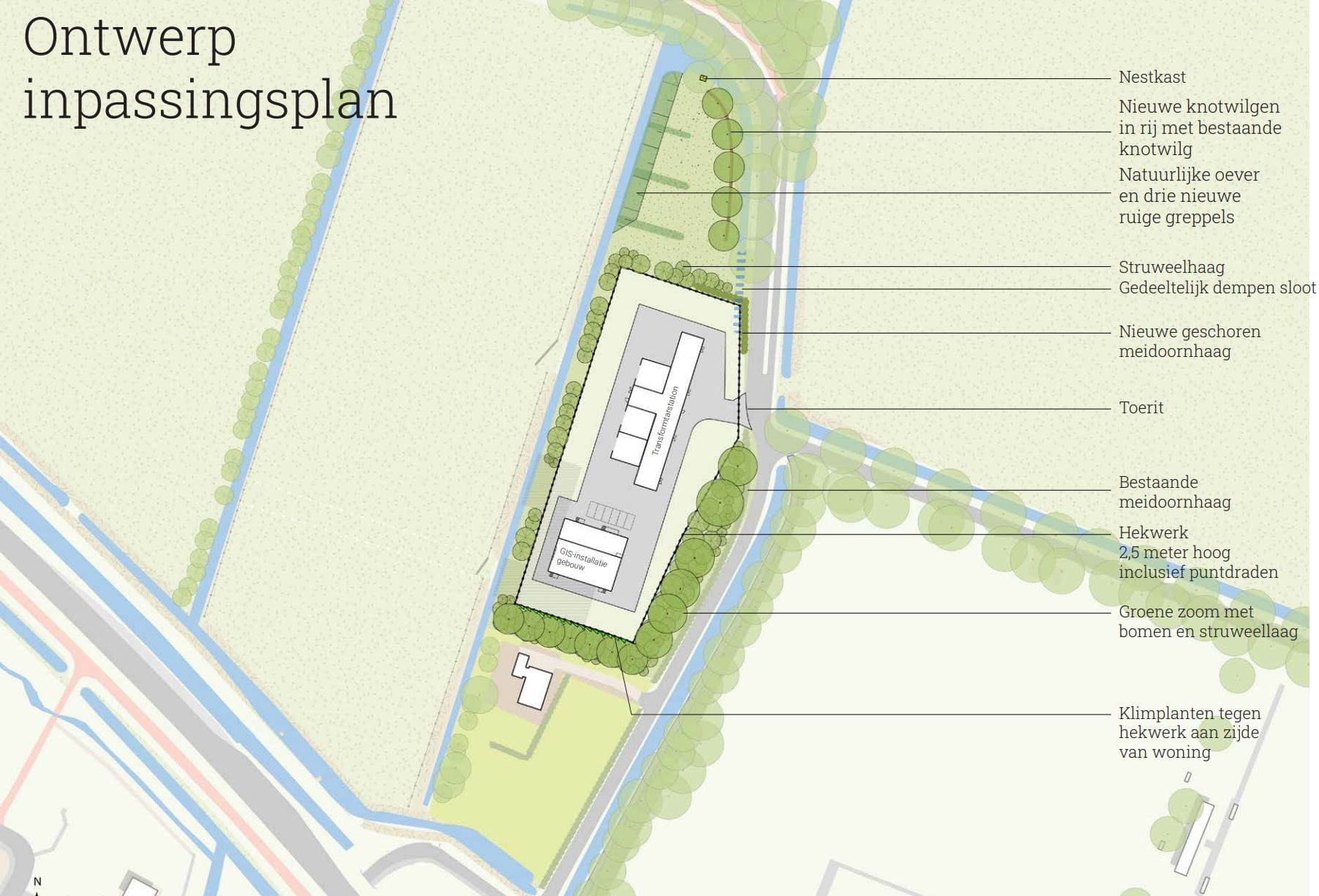

Onderstaande ontwerpen geven een indruk van hoe het nieuwe elektriciteitsstation eruit komt te zien. De omgeving van het station (buitenterrein) is zo ontworpen dat het in de groene omgeving past, waarbij aandacht wordt gegeven aan flora en fauna.
Waar komt het elektriciteitsstation?

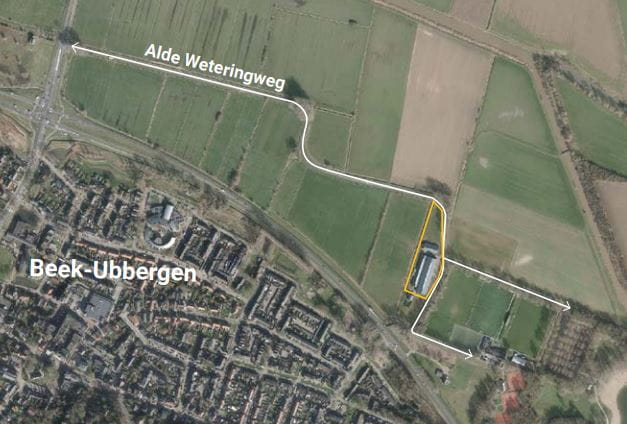

De locatie van het nieuwe elektriciteitsstation is aan de Alde Weteringweg 2 in Beek. De locatie staat in onderstaande afbeelding met een geel kader aangegeven.
Planning
De voorlopige planning ziet er globaal als volgt uit:
| Voorlopige planning | |
|---|---|
| Wat gaan we doen | |
| Mei 2026 | Start nieuwbouw |
| Mei 2026 – Juli 2027 | Bouwkundige werkzaamheden |
| Q3 2027 – Q1 2028 | Plaatsen van de installaties |
| Q2 2028 – Q4 2028 | Testfase |
| 2029 | Bouw station gereed |
Als de uitbreiding klaar is, zijn de bouw en het testen van de installaties afgerond. De nieuwe installaties kunnen dan worden aangesloten op het elektriciteitsnet. Dit betekent niet dat er meteen extra klanten worden aangesloten. Het extra vermogen en het aansluiten van nieuwe klanten gebeurt soms later.
Vergunningen
De volgende vergunningen hebben we aangevraagd:
- Omgevingsvergunning voor een buitenplanse omgevingsplan activiteit (BOPA). Deze vergunning is verleend
- Flora en Fauna vergunning. Deze vergunning is verleend.
- Omgevingsvergunning voor de bouw van het station. Deze vergunning is verleend, de inzage termijn loopt tot en met 6 mei.
Actuele informatie via onze BouwApp
Wilt u op de hoogte worden gehouden van dit project? Download dan de Liander BouwApp op uw mobiele telefoon of tablet.
Voordelen van de BouwApp
- Ontvang direct een melding wanneer wij een bericht plaatsen over het project
- Bekijk de laatste versie van de planning
- Neem gemakkelijk contact met ons op
Cookies
Meer weten?
Communicatie en contact
Liander informeert de omgeving over de voortgang van het project. Dat doen we onder andere via brieven, inloopbijeenkomsten en deze website. Hieronder vindt u de communicatie die tot nu toe is gedeeld met de directe omgeving van het elektriciteitsstation:
- Informatiebrief aankondiging nieuw elektriciteitsstation
- Uitnodiging informatiebijeenkomst november 2023
- Brief update plannen en bouw elektriciteitsstation Wylerbergmeer juli 2024
- Brief aankondiging start sloopwerkzaamheden april 2025
Wilt u posters inzien van een bijeenkomst? Deze kunt u aanvragen onder vermelding van de datum van de bijeenkomst via wylerbergmeer@liander.nl. Ook andere vragen kunt u naar dit e-mailadres sturen.
