Inwoners en bedrijven in en rond Waskemeer gebruiken steeds meer elektriciteit. Om iedereen van voldoende stroom te kunnen voorzien, moet het elektriciteitsnet worden uitgebreid. Daarom wil Liander een nieuw elektriciteitsstation (regelstation) bouwen in Waskemeer.
Er is steeds meer stroom beschikbaar van zonnepanelen, terwijl de vraag naar elektriciteit groeit. Dit veroorzaakt spanningsschommelingen in het huidige netwerk, wat problemen zoals knipperende verlichting kan veroorzaken. Omdat het elektriciteitsnet vol zit, kunnen nieuwe gebruikers niet worden aangesloten. Daarom wordt in Waskemeer onder andere een nieuw elektriciteitsstation gebouwd om deze problemen op te lossen en nieuwe klanten aan te sluiten. Het nieuwe station komt op een andere locatie vanwege ruimtegebrek op het bestaande station. Om dit mogelijk te maken gaat Liander op de volgende plekken aan de slag met de uitbreiding

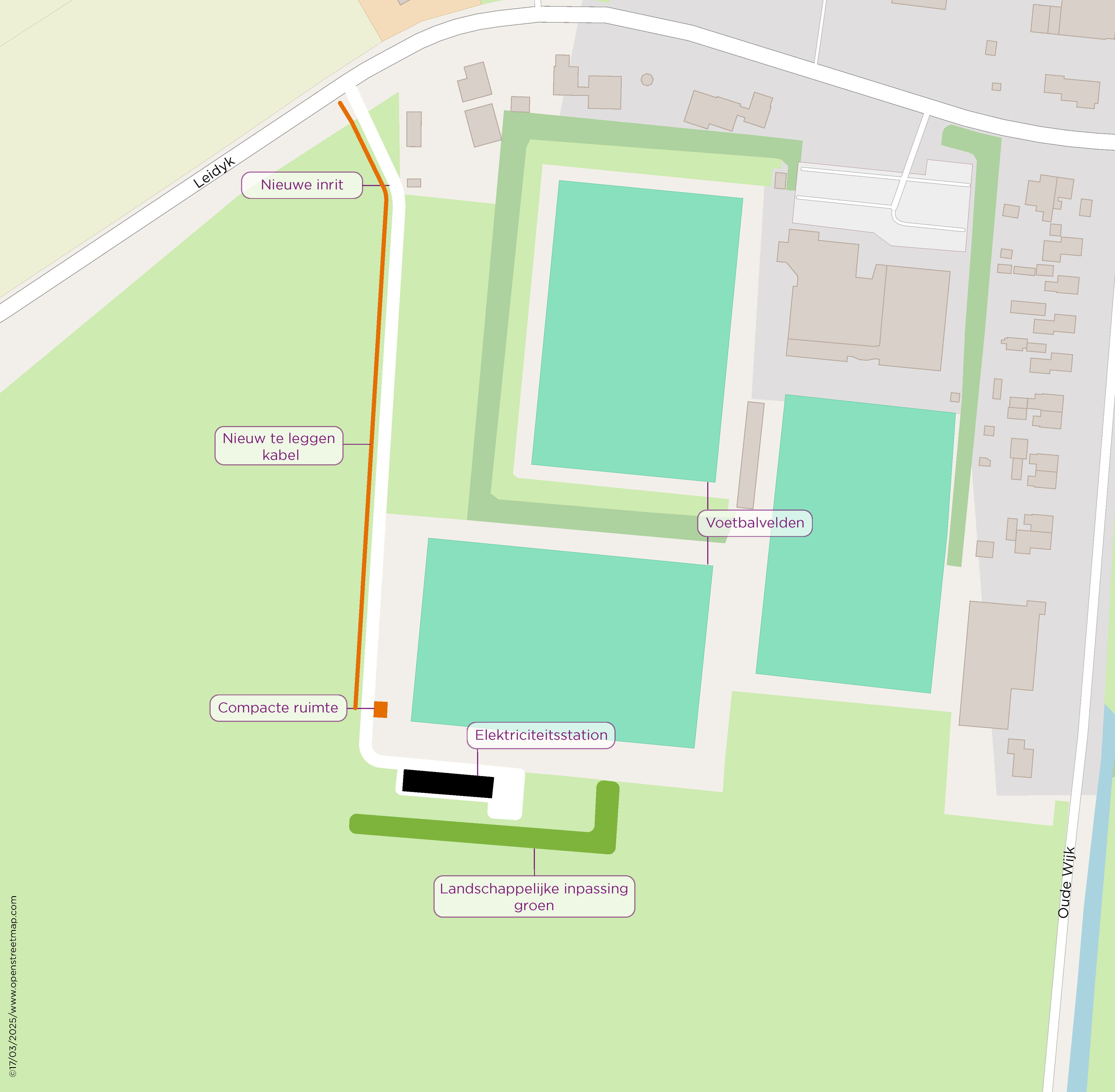

Het nieuwe elektriciteitsstation komt aan de rand van Waskemeer achter de voetbalvelden. Op de afbeelding hieronder staat de plaats van het nieuwe elektriciteitsstation ingetekend op de plattegrond van het terrein. Ook zie je waar de nieuwe inrit, de compactruimte en de kabel ernaartoe wordt aangelegd.

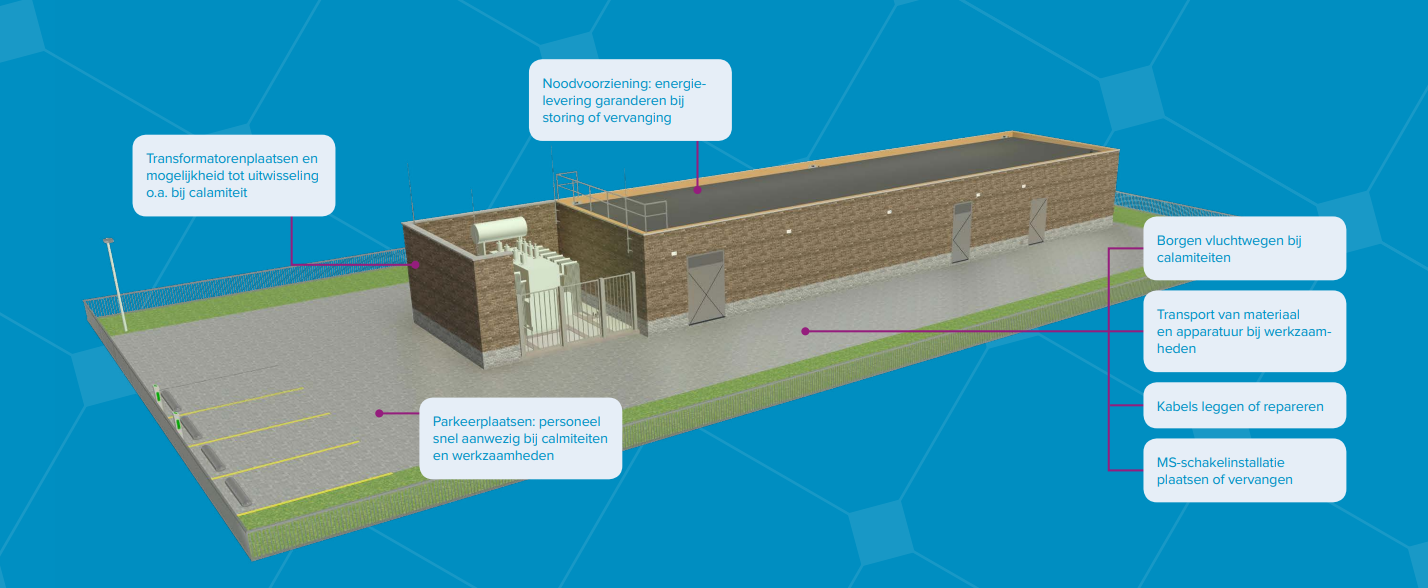

Het nieuwe elektriciteitsstation heeft een gebouw met een transformatorruimte. Het gebouw is 4,2 meter hoog. De transformatorruimte heeft drie wanden en een open kant met een hekwerk van 4,2 meter hoog. Er komt geen dak op de transformatorruimte. Op het dak van het gebouw komt valbescherming van 1 meter hoog. Bliksemspitsen van 8 meter hoog worden geplaatst. Rondom het terrein komt een hekwerk van 3 meter hoog.
Het terrein bevat (zie ook afbeelding):
Er is een plan gemaakt om het nieuwe gebouw mooi in het landschap te passen. Het plan zorgt voor een groene afscherming aan de zuid- en oostkant. Er komen planten die ook in de winter groen blijven. Binnen de groene rand is ruimte voor uitbreiding van het regelstation. Het station krijgt een weg naar de Leidijk. Ook komt er nieuw water om de verharding te compenseren. Langs de nieuwe weg komt een klein station. Voor het bouwen van het elektriciteitsstation moeten zes bomen worden gekapt. Er komen nieuwe bomen terug in de groene rand rond het station.

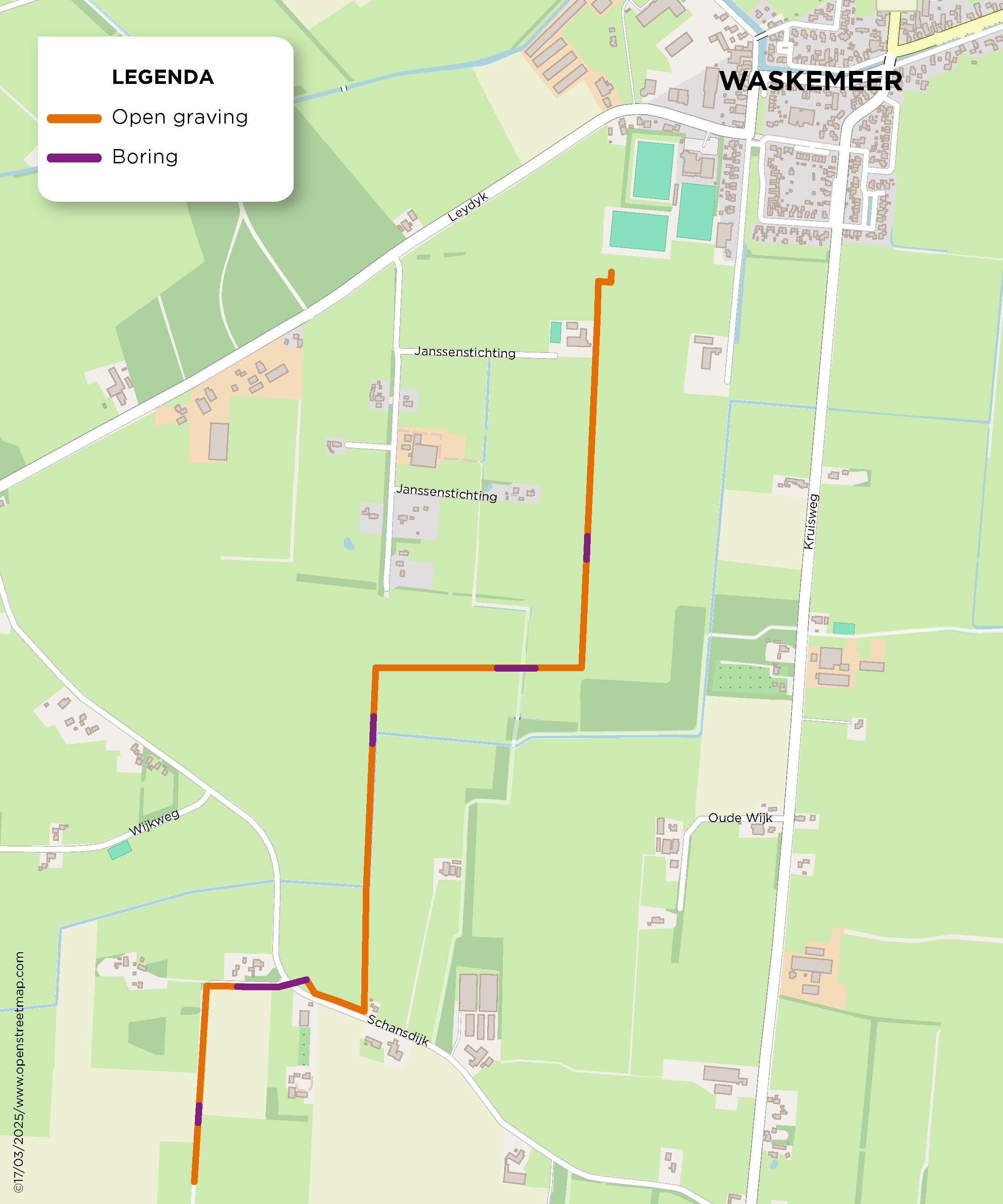

Op de kaart hieronder staat het eerste deel van de route van de kabelverbinding tussen het nieuwe elektriciteitsstation Waskemeer en elektriciteitsstation Oosterwolde. Met oranje is aangegeven waar het gaat om een open graving en met paars is aangegeven waar geboord gaat worden.
Om het elektriciteitsstation aan te sluiten op het netwerk en de stroom verder te vervoeren naar woonwijken en bedrijven is het nodig om kabels aan te leggen. Hiervoor worden er op bepaalde plekken in en rond Waskemeer tijdelijke verkeersmaatregelen getroffen, bijvoorbeeld het verlagen van de snelheid. De verkeersmaatregelen vinden met name plaats aan de Leidyk. Ook op andere plaatsen zullen tijdelijke verkeersmaatregelen gelden, maar er zullen geen wegen afgesloten worden.
Tijdens de bouw van het elektriciteitsstation rijdt werk- en vrachtverkeer van en naar de bouwlocatie. Wij informeren de omgeving altijd vooraf over gepland bouwverkeer.
Als het elektriciteitsstation eenmaal is gebouwd moet het bereikbaar zijn voor beheer en onderhoudswerkzaamheden. Dit verkeer zal beperkt zijn, want het station wordt op afstand bestuurd.
| Wanneer gaan we werken | |
|---|---|
| Wat gaan we doen | |
| Eind maart tot eind 2025 | start aanleg toegangspad, inrichten werkterrein, graafwerkzaamheden en aanleg kabels |
| Medio mei | plaatsing compactruimte nabij het nieuw te bouwen elektriciteitsstation |
| Voorjaar | vergunningsprocedure bouw elektriciteitsstation |
| Najaar | voorbereidende werkzaamheden elektriciteitsstation |
| Eind 2025 | start bouw elektriciteitsstation op voorkeurslocatie (onder voorbehoud van definitieve vergunning) |
| Eind 2026 | nieuwe elektriciteitsstation gereed |
In het voorjaar van 2025 wordt de vergunningsprocedure voor de bouw van het elektriciteitsstation opgestart. De procedure kent de volgende stappen:
Liander informeert de directe omgeving bij belangrijke ontwikkelingen over de voortgang van het project. Dat doen we onder andere via brieven, inloopbijeenkomsten en deze website. Hieronder vindt u de communicatie die tot nu toe met de directe omgeving van het elektriciteitsstation is gedeeld:
Heeft u andere vragen of wilt u meer informatie? Neem dan gerust contact op met omgevingsmanager Marleen Verhoeven via waskemeer@liander.nl
Liander start eind maart met voorbereidende kabelwerkzaamheden voor de uitbreiding van het elektriciteitsnet in Waskemeer. Hoewel de procedure voor de bouw van het nieuwe elektriciteitsstation nog loopt, begint Liander al met de aanleg van kabels naar het nieuwe elektriciteitsstation vanwege de gunstige weersomstandigheden en de beschikbaarheid van de aannemer. De verwachte start van de bouw van het nieuwe elektriciteitsstation volgt pas eind 2025. Liander is hiervoor nog in afwachting van de benodigde vergunningen. De kabelwerkzaamheden zijn vergunningsvrij.
De kabelwerkzaamheden vinden voornamelijk in het weiland en langs de weg plaats. Er wordt gestart aan de kant van Waskemeer in de richting van Oosterwolde. Tijdens de werkzaamheden worden tijdelijke verkeersmaatregelen getroffen, zoals snelheidsverlaging aan de Leidyk, maar er worden geen wegen afgesloten. Er zal tijdelijk extra bouwverkeer zijn. Deze periode is gunstig vanwege de betere weersomstandigheden, wat schade aan de grond voorkomt. Door de kabels nu aan te leggen, kan het elektriciteitsstation straks sneller in gebruik worden genomen. De uitbreiding van het net in Waskemeer wordt afgestemd met werkzaamheden op het onderstation in Oosterwolde.
Liander zorgt ervoor dat het elektriciteitsnet in uw regio wordt aangelegd en onderhouden. Het net vervoert elektriciteit vanaf de plek waar het wordt opgewekt naar uw stopcontact. Onderweg passeert het verschillende elektriciteitsstations. De transformatoren in een elektriciteitsstation zetten elektriciteit met een hoge spanning om naar een lagere spanning, waarna het wordt verdeeld over bedrijven en elektriciteitshuisjes in de wijk.
De vraag naar elektriciteit neemt flink toe in de regio. Bijvoorbeeld door de overstap naar gasloze woningen en het groen maken van de industrie en vervoer. Daarnaast zorgen zonnepanelen en windmolens voor een groeiende toelevering van stroom aan het net. Daarom moet het elektriciteitsnet worden uitgebreid.
Liander heeft de gemeente gevraagd om een locatie te vinden voor het nieuwe elektriciteitsstation. De locatie moet daarbij aan de volgende randvoorwaarden voldoen:
• Binnen het zoekgebied, zo dicht mogelijk bij het bestaande station.
• Bescherming open landschap.
• Goede bovengrondse bereikbaarheid.
• Goede ondergrondse bereikbaarheid voor de kabelverbindingen.
• Goede kwaliteit van de grond (geen slappe of verontreinigde grond).
• Beschikbaarheid van de grond: wil de eigenaar de grond aan Liander verkopen?
De stroom wordt via ondergrondse kabels naar bedrijven en woonwijken gebracht:
• 3 voedende kabelverbindingen (onderlinge afstand 100 cm) met Oosterwolde.Liander voldoet aan de aanbevelingen en regelgeving voor magneetvelden. We zorgen ervoor dat er voldoende afstand is tussen het elektriciteitsstation en woningen en tuinen.
De transformator maakt een licht brommend geluid. Of het geluid te horen is, hangt onder meer af van de afstand tot het station. Meestal wordt het geluid van een station overstemd door andere omgevingsgeluiden. Liander houdt zich altijd aan de wettelijke geluidsnorm.
