Versterking stroomnet van Oldeberkoop
Inwoners en bedrijven in en rond Oldeberkoop gebruiken steeds meer elektriciteit. Om iedereen van voldoende stroom te kunnen voorzien, breiden we het elektriciteitsnet uit. Daarom bouwen we een nieuw regelstation aan de Noordwolderweg in Oldeberkoop.
Meer stroom voor Oldeberkoop en omgeving
Het huidige regelstation aan de Wolvegasterweg 8 biedt te weinig ruimte voor uitbreiding. Het nieuwe regelstation zorgt ervoor dat omliggende dorpen als Oldeberkoop, Nijeberkoop, Nijeholtpade en Nieuwehorne ook in de toekomst betrouwbaar van stroom worden voorzien.
Waar komt het elektriciteitsstation?

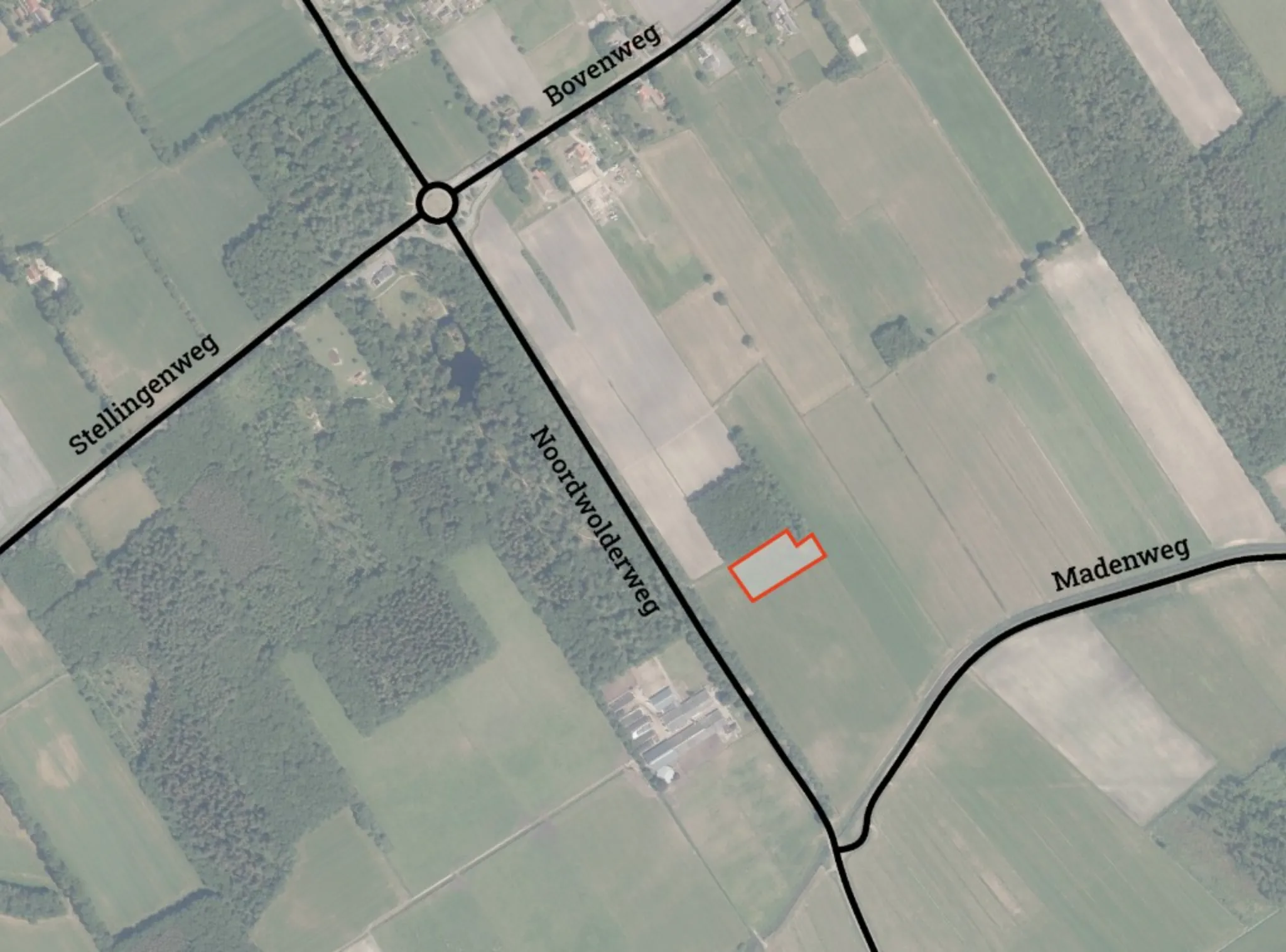

Het nieuwe regelstation komt aan de Noordwolderweg in Oldeberkoop, dichtbij een bestaand bos. Deze locatie is gekozen vanwege de ruimte, bereikbaarheid en technische mogelijkheden. Door extra beplanting past het station straks goed in het landschap. Vanaf de Madenweg en het beekdal is het station nauwelijks zichtbaar. Op de afbeeldingen hieronder staat de locatie aangegeven en de plaats van het nieuwe elektriciteitsstation ingetekend op de plattegrond van het terrein. De laatste afbeelding is de weergave van de volgroeide situatie in de zomer.

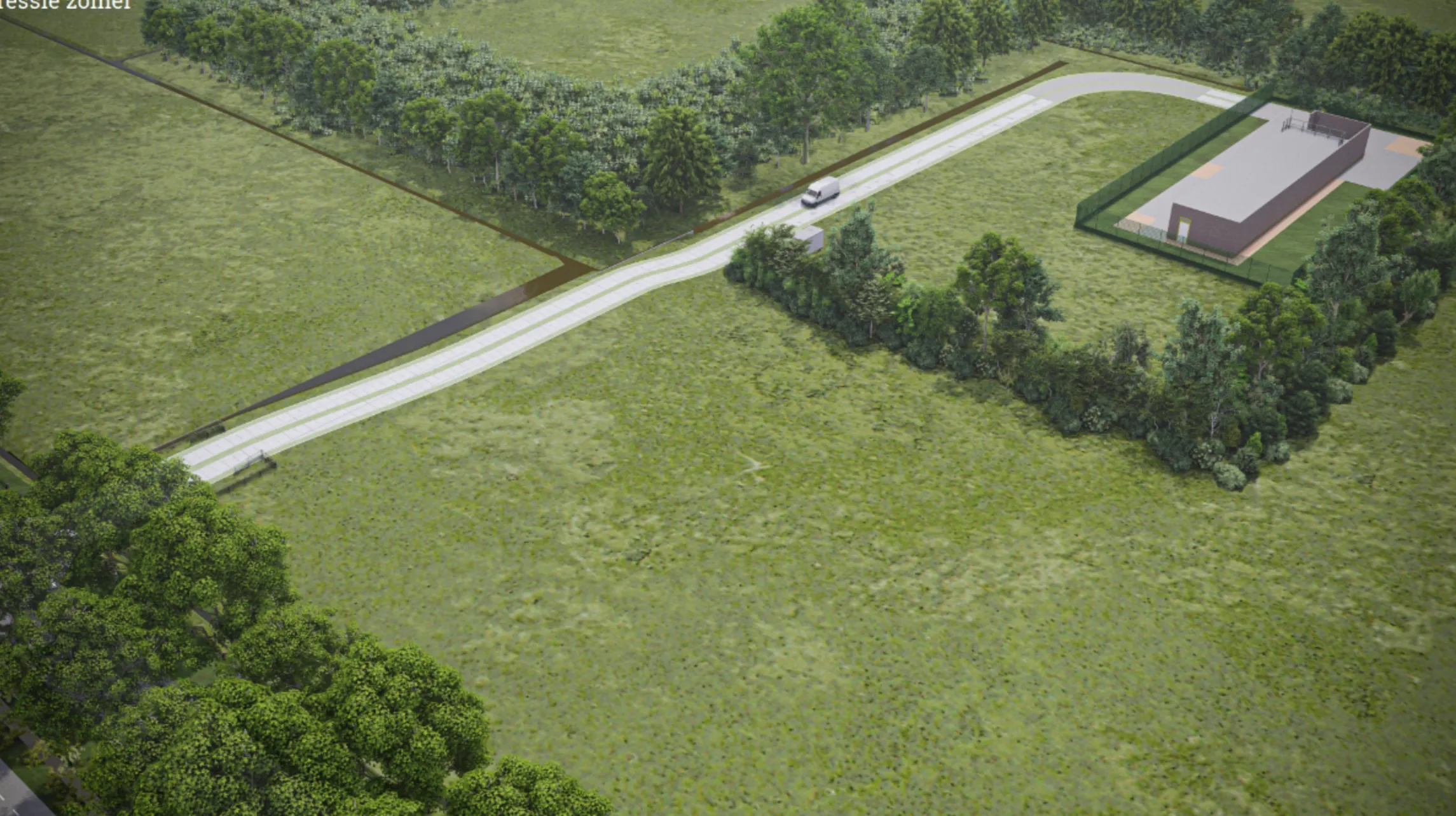

Locatie en plattegrond van het nieuwe elektriciteitsstation.
Wat komt er?
Het nieuwe regelstation bestaat uit:
- Een gebouw van circa 4 meter hoog met daarin de verdeelapparatuur.
- Een aparte transformatorruimte met drie muren (open aan één kant, zonder dak), waar een transformator komt te staan.
- Bliksembeveiliging (staven tot circa 8 meter hoog).
- Een hek rondom het terrein voor de veiligheid.
- Extra beplanting voor landschappelijke inpassing.

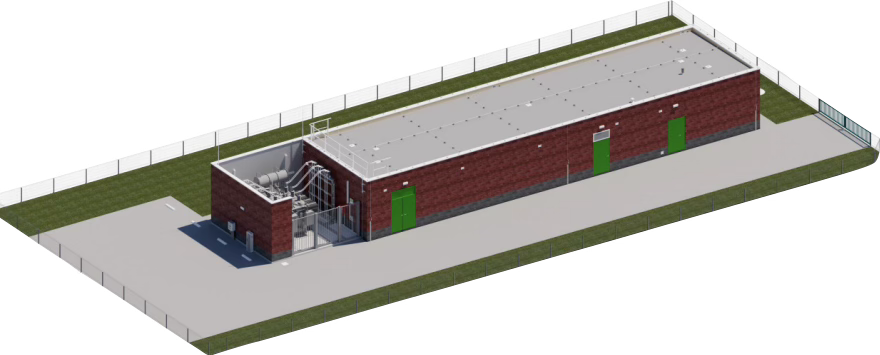

Impressie van het gebouw. De transformatorcellen zijn iets hoger dan het gebouw, maximaal 4,5 meter.
Planning
Qirion bouwt het regelstation in opdracht van Liander. De voorbereidende werkzaamheden starten in november 2025.
| Wanneer gaan we werken | |
|---|---|
| Wat gaan we doen | |
| 3 – 7 november | inritten aanleggen |
| Medio november | aanbrengen kabels en leidingen en inrichten bouwplaats met ketenpark |
| Medio november | heiwerkzaamheden |
| December | start bouwkundige werkzaamheden |
| Medio 2026 | plaatsen transformatoren en diverse installaties |
| Begin 2027 | testfase (werkzaamheden binnen) |
| Medio 2027 | terrein inrichten en aankleden |
| Eind 2027 | verwachte ingebruikname* |
*Als het station klaar is, zijn de bouw en het testen van de installaties afgerond. Het station kan dan worden aangesloten op het elektriciteitsnet. Dit betekent niet dat er meteen extra klanten worden aangesloten. Het extra vermogen en het aansluiten van nieuwe klanten gebeurt soms later.
Mogelijke hinder
Tijdens de voorbereidende werkzaamheden kan er hinder ontstaan door extra (bouw)verkeer, later ook tijdens de bouwwerkzaamheden. Er worden verkeersmaatregelen ingesteld en waar nodig waarschuwingsborden geplaatst.
Contact en communicatie
Liander informeert de directe omgeving bij belangrijke ontwikkelingen over de voortgang van het project. Dat doen we onder andere via brieven, inloopbijeenkomsten en deze website. Hieronder vindt u de communicatie die tot nu toe is gedeeld met de directe omgeving van het elektriciteitsstation:
Heeft u vragen? Neem gerust contact op met Marleen Verhoeven, omgevingsmanager bij Qirion, via marleen.verhoeven@alliander.com
