Uitbreiding stroomnet op bedrijventerrein Veluwsekant Almere

Om vandaag en in de toekomst betrouwbaar energie te kunnen blijven gebruiken op bedrijventerrein Veluwsekant, breiden we de komende tijd het stroomnet van dit bedrijventerrein uit. Daarvoor leggen we nieuwe kabels aan.

Wat gaan we doen?

Voor het aanleggen van nieuwe kabels moeten we graven in de bermen, de stoep of de straat. Deze is daardoor tijdelijk minder bereikbaar. We voeren de werkzaamheden uit in verschillende delen. De verwachting is dat er tussen de 2 en 4 weken overlast in de straat zal zijn.

Omdat wij in één keer kabels over een lengte van 1 kilometer aanleggen kan de gegraven sleuf ongeveer 2 weken openliggen zonder dat u werkzaamheden ziet. Om de hinder te beperken leggen we mantelbuizen aan in de inritten, zodat bedrijfspanden zoveel mogelijk bereikbaar blijven. We zetten het werkgebied af en plaatsen waarschuwingsborden.

Ook kan het zijn dat u bij sommige werkzaamheden tijdelijk geen elektriciteit heeft. Geldt dat voor u? Dan geven we minimaal drie dagen van tevoren de datum en het tijdstip van deze onderbreking aan u door. Voorafgaand en gedurende de werkzaamheden slaan wij bij u in de buurt materiaal op. Ook hierbij proberen wij eventuele hinder tot een minimum te beperken.

Waar gaan we werken

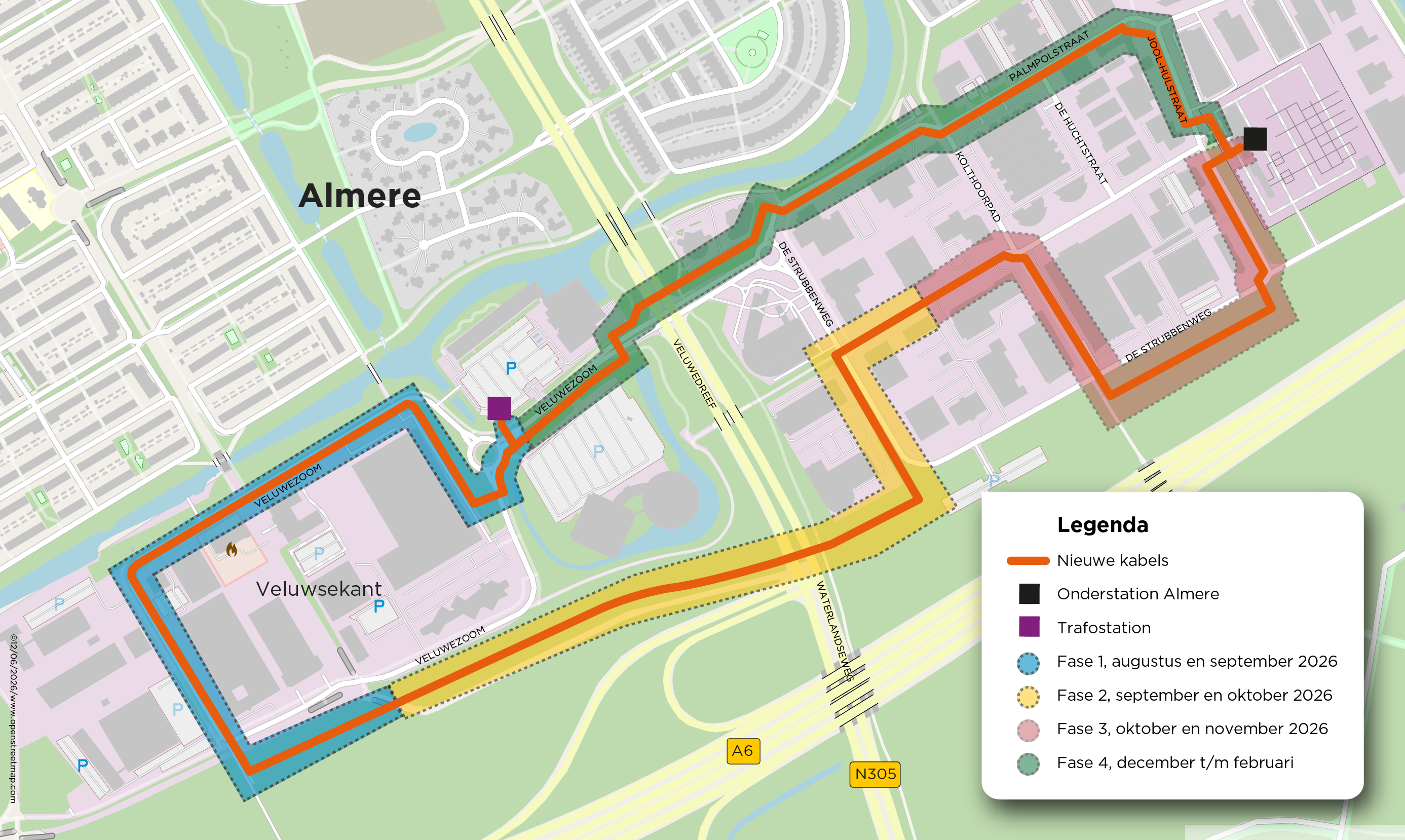

Het kabeltracé wordt in de vorm van een ring aangelegd op bedrijventerrein Veluwse Kant en loopt van en naar het onderstation “Almere” aan de De Strubbenweg 37.

Wat merkt u ervan?

We moeten de werkzaamheden verrichten op de locatie waar de kabels liggen. Dit is vaak in de stoep en/of de weg. Het kan zijn dat tijdens de werkzaamheden (een deel) van de stoep en/of weg hierdoor niet beschikbaar is. Om de hinder zoveel mogelijk te beperken leggen we loopplanken neer over de opgebroken weggedeelten, zodat woningen en/of bedrijfspanden bereikbaar blijven. We zetten het werkgebied af en plaatsen waarschuwingsborden.

Voorafgaand en gedurende de werkzaamheden slaan wij bij u in de buurt materiaal op. Ook hierbij proberen wij eventuele hinder tot een minimum te beperken.

Planning

Wanneer gaan we werkenWat gaan we doen Waar gaan we werken
Fase 0: ondergrondse boringen Juli en augustus 2026 Diverse locaties op het bedrijventerrein

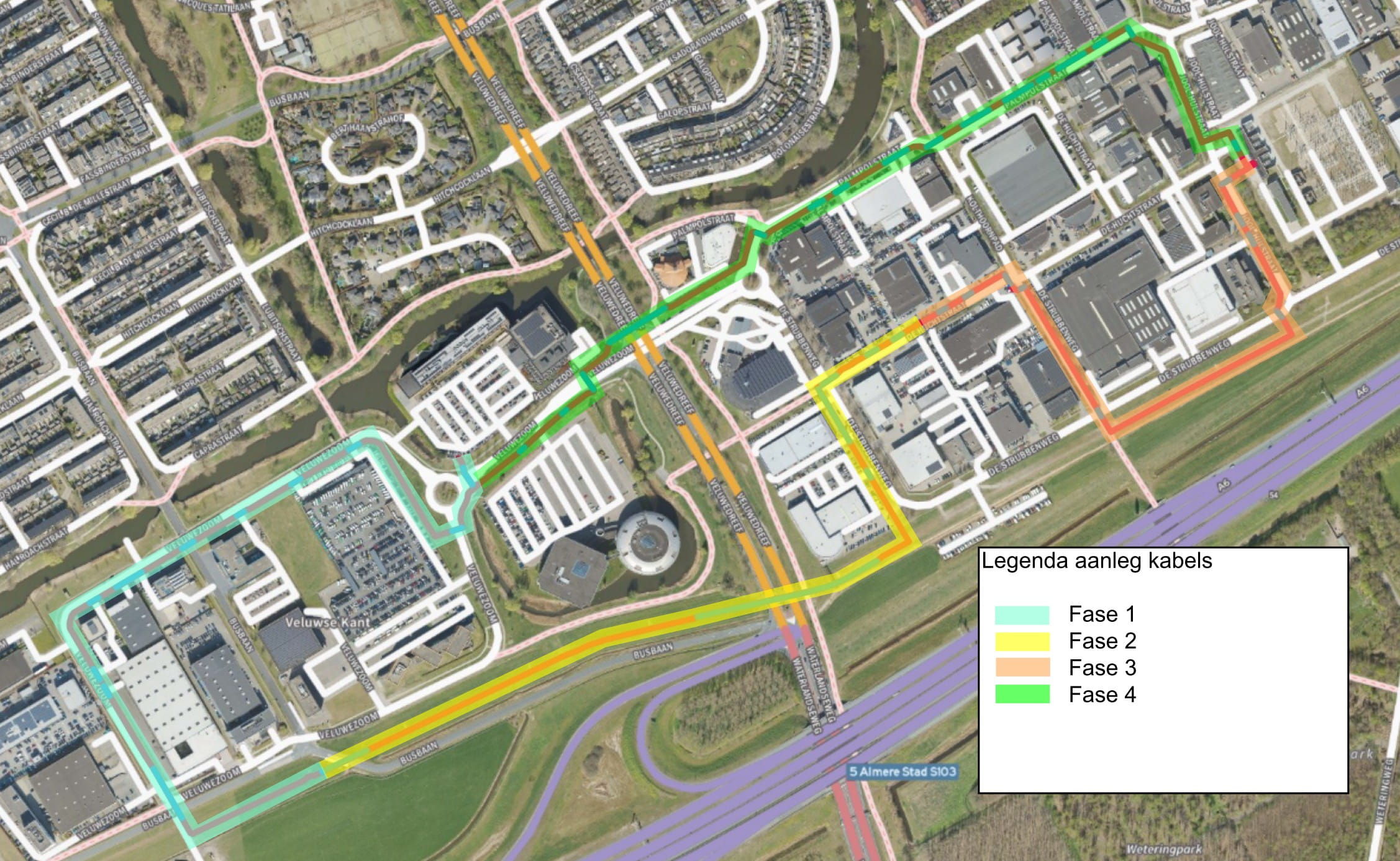

Fase 1: aanleg kabels Augustus en september 2026 Zie bovenstaande kaart
Fase 2: aanleg kabels  September en oktober 2026 Zie bovenstaande kaart

Meer weten?

Contact

Heeft u nog een andere vraag over de voorbereiding, planning of uitvoering van het werk? Neem contact op met omgevingsmanager Charl de Vente via charl@b-dv.nl. Voor overige vragen neemt u contact op met onze Klantenservice op 088 - 542 64 44. Vermeld hierbij het casenummer 295122. Op werkdagen zijn we bereikbaar van 8.00 tot 17.00 uur.
